 内蒙古自治区镫口扬水灌区续建配套与节水改造工程(2014年)项目施工第一标段

内蒙古自治区镫口扬水灌区续建配套与节水改造工程(2014年)项目施工第一标段

文件编号 3450 工期 181天 开始时间 2017-01-01 结束时间 2017-06-30
任务数 33K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

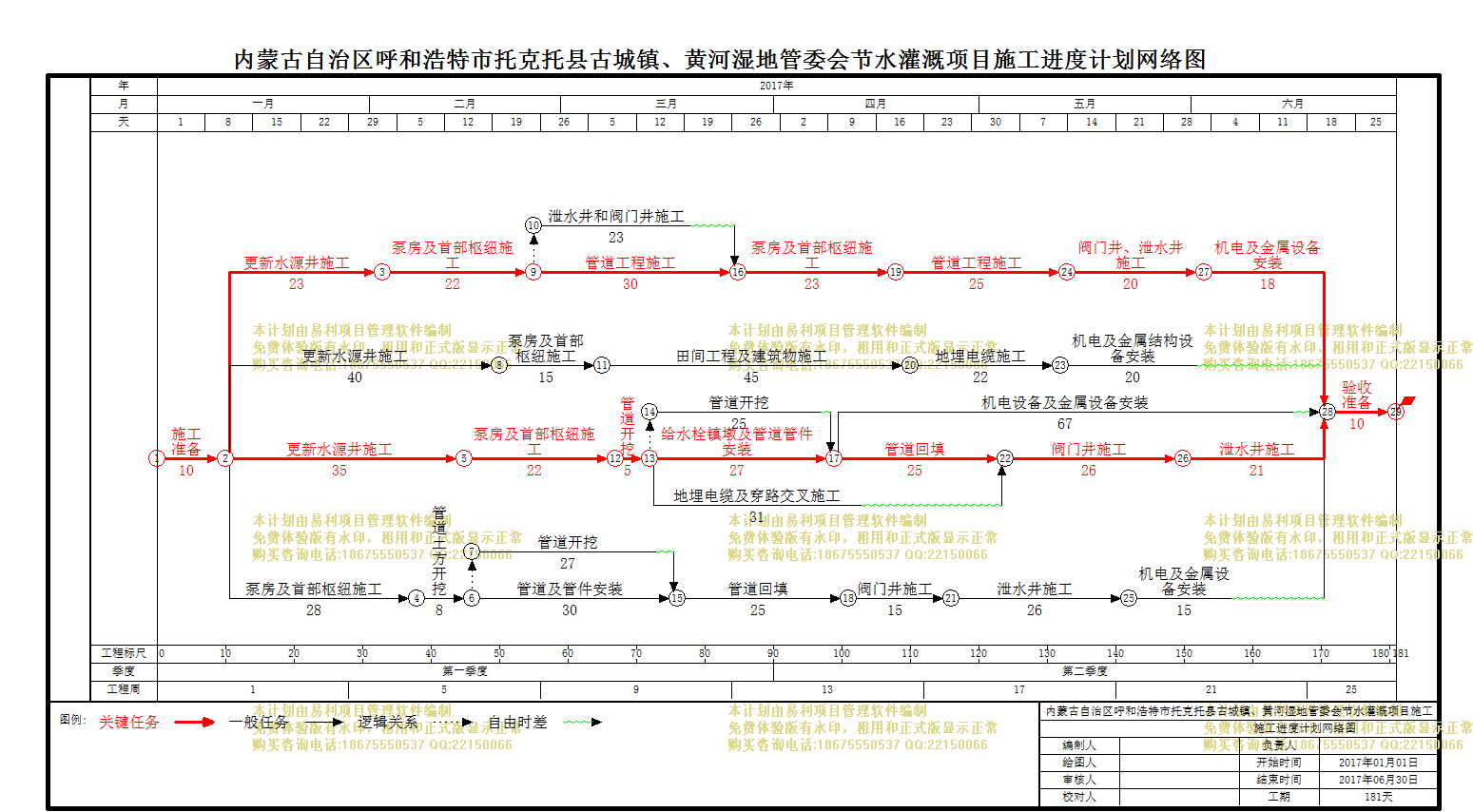

计划内容
内蒙古自治区镫口扬水灌区续建配套与节水改造工程(2014年)项目施工第一标段

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工准备
10天 2017年01月01日 2017年01月10日
2
更新水源井施工
35天 2017年01月11日 2017年02月14日 1
3
更新水源井施工
23天 2017年01月11日 2017年02月02日 1
4
泵房及首部枢纽施工
28天 2017年01月11日 2017年02月07日 1
5
更新水源井施工
40天 2017年01月11日 2017年02月19日 1
6
泵房及首部枢纽施工
15天 2017年02月20日 2017年03月06日 5
7
田间工程及建筑物施工
45天 2017年03月07日 2017年04月20日 6
8
地埋电缆施工
22天 2017年04月21日 2017年05月12日 7
9
机电及金属结构设备安装
20天 2017年05月13日 2017年06月01日 8
10
管道土方开挖
8天 2017年02月08日 2017年02月15日 4
11
管道及管件安装
30天 2017年02月16日 2017年03月17日 10
12
管道回填
25天 2017年03月18日 2017年04月11日 16,11
13
阀门井施工
15天 2017年04月12日 2017年04月26日 12
14
泄水井施工
26天 2017年04月27日 2017年05月22日 13
15
机电及金属设备安装
15天 2017年05月23日 2017年06月06日 14
16
管道开挖
27天 2017年02月16日 2017年03月14日 10
17
泵房及首部枢纽施工
22天 2017年02月15日 2017年03月08日 2
18
管道开挖
5天 2017年03月09日 2017年03月13日 17
19
泵房及首部枢纽施工
22天 2017年02月03日 2017年02月24日 3
20
管道工程施工
30天 2017年02月25日 2017年03月26日 19
21
泄水井和阀门井施工
23天 2017年02月25日 2017年03月19日 19
22
泵房及首部枢纽施工
23天 2017年03月27日 2017年04月18日 20,21
23
管道工程施工
25天 2017年04月19日 2017年05月13日 22
24
阀门井、泄水井施工
20天 2017年05月14日 2017年06月02日 23
25
机电及金属设备安装
18天 2017年06月03日 2017年06月20日 24
26
给水栓镇墩及管道管件安装
27天 2017年03月14日 2017年04月09日 18
27
地埋电缆及穿路交叉施工
31天 2017年03月14日 2017年04月13日 18
28
管道回填
25天 2017年04月10日 2017年05月04日 26,32
29
阀门井施工
26天 2017年05月05日 2017年05月30日 27,28
30
泄水井施工
21天 2017年05月31日 2017年06月20日 29
31
验收准备
10天 2017年06月21日 2017年06月30日 25,15,9,33,30
32
管道开挖
25天 2017年03月14日 2017年04月07日 18
33
机电设备及金属设备安装
67天 2017年04月10日 2017年06月15日 26,32
