文件编号 | 3448 | 工期 | 304天 | 开始时间 | 2014-08-02 | 结束时间 | 2015-06-01 |
任务数 | 25K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

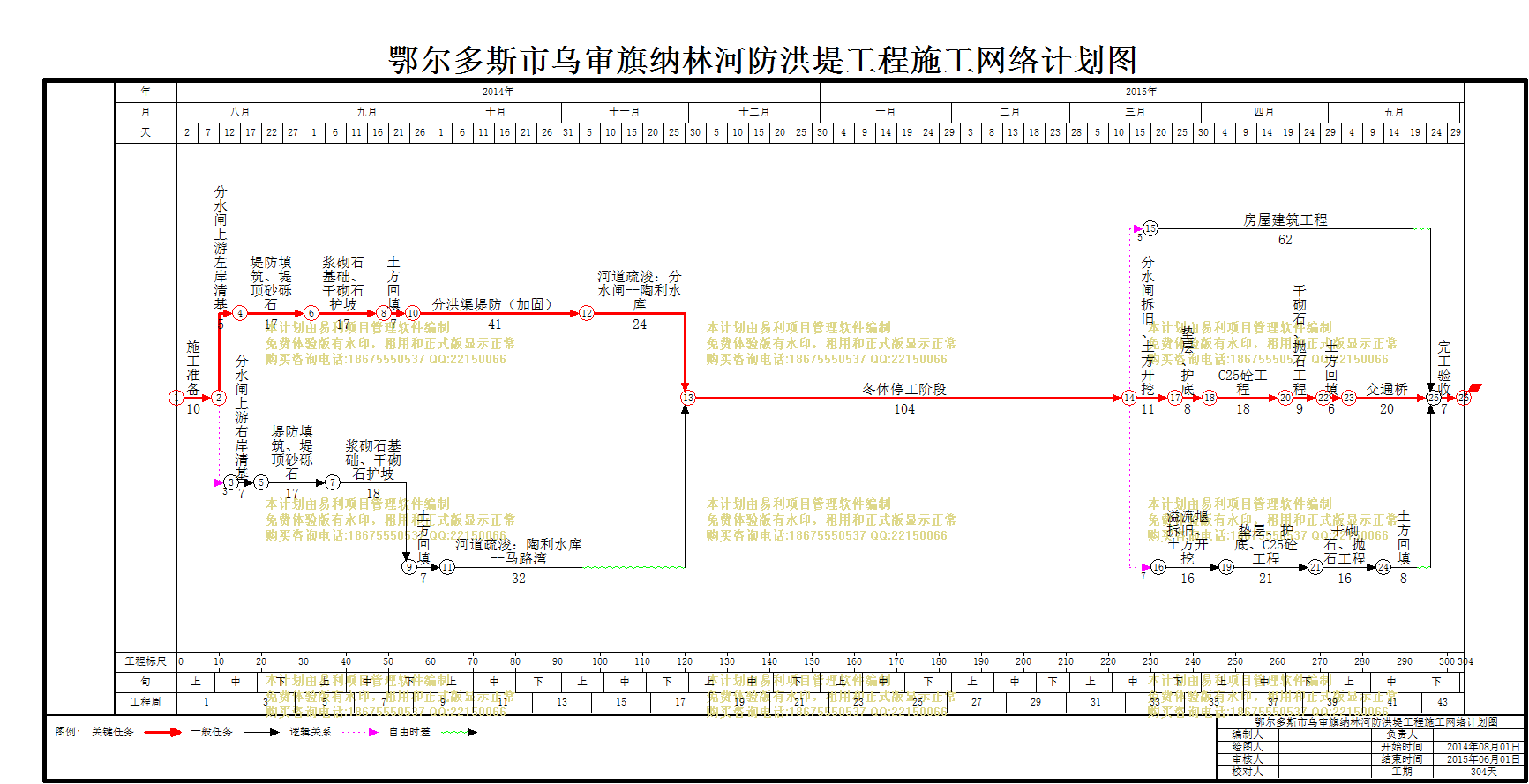

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
10天 | 2014年08月02日 | 2014年08月11日 | ||
2 | 分水闸上游左岸清基 |
5天 | 2014年08月12日 | 2014年08月16日 | 1 | |
3 | 堤防填筑、堤顶砂砾石 |
17天 | 2014年08月17日 | 2014年09月02日 | 2 | |
4 | 浆砌石基础、干砌石护坡 |
17天 | 2014年09月03日 | 2014年09月19日 | 3 | |
5 | 土方回填 |
7天 | 2014年09月20日 | 2014年09月26日 | 4 | |
6 | 分水闸上游右岸清基 |
7天 | 2014年08月15日 | 2014年08月21日 | 1 | |
7 | 堤防填筑、堤顶砂砾石 |
17天 | 2014年08月22日 | 2014年09月07日 | 6 | |
8 | 浆砌石基础、干砌石护坡 |
18天 | 2014年09月08日 | 2014年09月25日 | 7 | |
9 | 土方回填 |
7天 | 2014年09月26日 | 2014年10月02日 | 8 | |
10 | 分洪渠堤防(加固) |
41天 | 2014年09月27日 | 2014年11月06日 | 5 | |
11 | 河道疏浚:分水闸--陶利水库 |
24天 | 2014年11月07日 | 2014年11月30日 | 10 | |
12 | 河道疏浚:陶利水库--马路湾 |
32天 | 2014年10月05日 | 2014年11月05日 | 9 | |
13 | 分水闸拆旧、土方开挖 |
11天 | 2015年03月15日 | 2015年03月25日 | 25 | |
14 | 垫层、护底 |
8天 | 2015年03月26日 | 2015年04月02日 | 13 | |
15 | C25砼工程 |
18天 | 2015年04月03日 | 2015年04月20日 | 14 | |
16 | 干砌石、抛石工程 |
9天 | 2015年04月21日 | 2015年04月29日 | 15 | |
17 | 土方回填 |
6天 | 2015年04月30日 | 2015年05月05日 | 16 | |
18 | 溢流堰拆旧、土方开挖 |
16天 | 2015年03月22日 | 2015年04月06日 | 25 | |
19 | 垫层、护底、C25砼工程 |
21天 | 2015年04月07日 | 2015年04月27日 | 18 | |
20 | 干砌石、抛石工程 |
16天 | 2015年04月28日 | 2015年05月13日 | 19 | |
21 | 土方回填 |
8天 | 2015年05月14日 | 2015年05月21日 | 20 | |
22 | 交通桥 |
20天 | 2015年05月06日 | 2015年05月25日 | 17 | |
23 | 房屋建筑工程 |
62天 | 2015年03月20日 | 2015年05月20日 | 25 | |
24 | 完工验收 |
7天 | 2015年05月26日 | 2015年06月01日 | 23,21,22 | |
25 | 冬休停工阶段 |
104天 | 2014年12月01日 | 2015年03月14日 | 12,11 |
