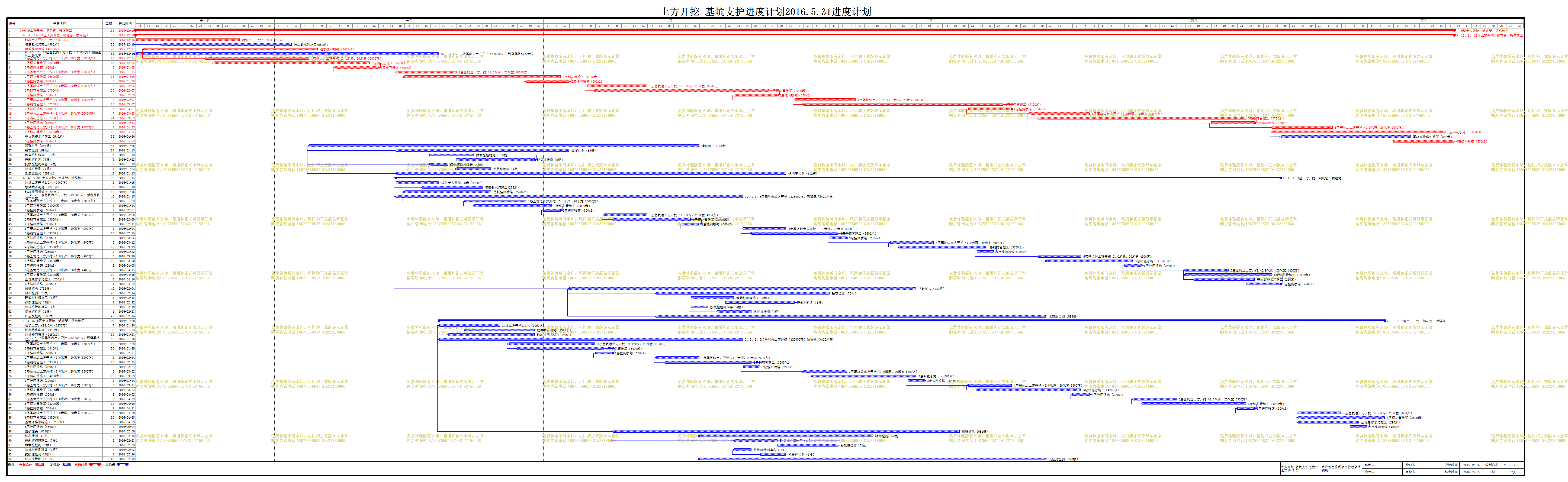

 土方开挖 基坑支护进度计划2016.5.31

土方开挖 基坑支护进度计划2016.5.31

文件编号 3395 工期 152天 开始时间 2015-12-16 结束时间 2016-05-15
任务数 94K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
土方开挖 基坑支护进度计划2016.5.31

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
1-9#楼土方开挖、钢花管、喷锚施工
152天 2015-12-16 2016-05-15
2
9、10、11、12区土方开挖、钢花管、喷锚施工
152天 2015-12-16 2016-05-15
3
边坡土方开挖2.0米(6150方)
12天 2015-12-16 2015-12-27   挖掘机[2],泥头车[12]
4
坡底截水沟施工(560米)
15天 2015-12-19 2016-01-02 3[SS+3] 泥工[10]
5
边坡挂网喷锚(4650m2)
20天 2015-12-17 2016-01-05 3[SS+1] 喷锚机[3],工人[18]
6
9、10、11、12区基坑内土方开挖(126000方)预留基坑边20米宽
35天 2015-12-16 2016-01-19 3[SS] 泥头车[24],挖掘机[4]
7
1层基坑边土方开挖(3.1米深、20米宽 31000方)
12天 2015-12-24 2016-01-04 5[SS+7] 挖掘机[3],泥头车[18]
8
1层钢花管施工(6000米)
18天 2015-12-25 2016-01-11 7[SS+1] 工人[6],钻机[2]
9
1层挂网喷锚(650m2)
5天 2016-01-08 2016-01-12 8[FF+1] 工人[6],喷锚机
10
2层基坑边土方开挖(1.0米深、20米宽 10000方)
7天 2016-01-15 2016-01-21 9[SS+7] 挖掘机[2],泥头车[12]
11
2层钢花管施工(6000米)
18天 2016-01-16 2016-02-02 10[SS+1] 工人[6],钻机[2]
12
2层挂网喷锚(600m2)
5天 2016-01-30 2016-02-03 11[FF+1] 工人[6],喷锚机
13
3层基坑边土方开挖(1.0米深、20米宽 10000方)
7天 2016-02-06 2016-02-12 12[SS+7] 挖掘机[2],泥头车[12]
14
3层钢花管施工(7000米)
20天 2016-02-07 2016-02-26 13[SS+1] 工人[6],钻机[2]
15
3层挂网喷锚(550m2)
5天 2016-02-23 2016-02-27 14[FF+1] 工人[6],喷锚机
16
4层基坑边土方开挖(1.0米深、20米宽 10000方)
7天 2016-03-01 2016-03-07 15[SS+7] 挖掘机[2],泥头车[12]
17
4层钢花管施工(7300米)
23天 2016-03-02 2016-03-24 16[SS+1] 工人[6],钻机[2]
18
4层挂网喷锚(550m2)
5天 2016-03-21 2016-03-25 17[FF+1] 工人[6],喷锚机
19
5层基坑边土方开挖(1.0米深、20米宽 10000方)
7天 2016-03-28 2016-04-03 18[SS+7] 挖掘机[2],泥头车[12]
20
5层钢花管施工(7700米)
24天 2016-03-29 2016-04-21 19[SS+1] 工人[6],钻机[2]
21
5层挂网喷锚(550m2)
5天 2016-04-18 2016-04-22 20[FF+1] 工人[6],喷锚机
22
6层基坑边土方开挖(0.9米深、20米宽 9000方)
7天 2016-04-25 2016-05-01 21[SS+7] 挖掘机[2],泥头车[12]
23
6层钢花管施工(6500米)
20天 2016-04-25 2016-05-14 22[SS] 工人[6],钻机[2]
24
基坑底排水沟施工(540米)
15天 2016-04-26 2016-05-10 23[SS+1] 泥工[10]
25
6层挂网喷锚(850m2)
7天 2016-05-09 2016-05-15 23[FF+1] 工人[6],喷锚机
26
凿破桩头(886根)
45天 2016-01-05 2016-02-18 6[SS+20] 风镐机[4]
27
钻芯检测(89根)
20天 2016-01-15 2016-02-03 26[SS+10]
28
静载桩桩帽施工(9根)
5天 2016-01-19 2016-01-23 26[SS+14]
29
静载桩检测(9根)
9天 2016-01-22 2016-01-30 28[FF+7]
30
抗拔桩检测准备(4根)
2天 2016-01-19 2016-01-20 26[SS+14]
31
抗拔桩检测(4根)
4天 2016-01-22 2016-01-25 30[SS+3]
32
低应变检测(592根)
45天 2016-01-15 2016-02-28 26[SS+10]
33
1、4、7、8区土方开挖、钢花管、喷锚施工
102天 2016-01-15 2016-04-25
34
边坡土方开挖2.0米(2900方)
5天 2016-01-15 2016-01-19   挖掘机[2],泥头车[12]
35
坡底截水沟施工(275米)
7天 2016-01-18 2016-01-24 34[SS+3] 泥工[10]
36
边坡挂网喷锚(2200m2)
10天 2016-01-16 2016-01-25 34[SS+1] 喷锚机[3],工人[18]
37
1、4、7、8区基坑内土方开挖(138000方)预留基坑边20米宽
40天 2016-01-15 2016-02-23 34[SS] 泥头车[24],挖掘机[4]
38
1层基坑边土方开挖(3.1米深、20米宽 15000方)
7天 2016-01-23 2016-01-29 36[SS+7] 挖掘机[2],泥头车[12]
39
1层钢花管施工(3000米)
9天 2016-01-24 2016-02-01 38[SS+1] 工人[6],钻机[2]
40
1层挂网喷锚(350m2)
2天 2016-02-01 2016-02-02 39[FF+1] 工人[6],喷锚机
41
2层基坑边土方开挖(1.0米深、20米宽 4900方)
5天 2016-02-08 2016-02-12 40[SS+7] 挖掘机,泥头车[6]
42
2层钢花管施工(3000米)
9天 2016-02-09 2016-02-17 41[SS+1] 工人[6],钻机[2]
43
2层挂网喷锚(300m2)
2天 2016-02-17 2016-02-18 42[FF+1] 工人[6],喷锚机
44
3层基坑边土方开挖(1.0米深、20米宽 4900方)
5天 2016-02-24 2016-02-28 43[SS+7] 挖掘机,泥头车[6]
45
3层钢花管施工(3500米)
10天 2016-02-25 2016-03-05 44[SS+1] 工人[6],钻机[2]
46
3层挂网喷锚(280m2)
2天 2016-03-05 2016-03-06 45[FF+1] 工人[6],喷锚机
47
4层基坑边土方开挖(1.0米深、20米宽 4900方)
5天 2016-03-12 2016-03-16 46[SS+7] 挖掘机,泥头车[6]
48
4层钢花管施工(3500米)
10天 2016-03-13 2016-03-22 47[SS+1] 工人[6],钻机[2]
49
4层挂网喷锚(280m2)
2天 2016-03-22 2016-03-23 48[FF+1] 工人[6],喷锚机
50
5层基坑边土方开挖(1.0米深、20米宽 4900方)
5天 2016-03-29 2016-04-02 49[SS+7] 挖掘机,泥头车[6]
51
5层钢花管施工(3500米)
10天 2016-03-30 2016-04-08 50[SS+1] 工人[6],钻机[2]
52
5层挂网喷锚(280m2)
2天 2016-04-08 2016-04-09 51[FF+1] 工人[6],喷锚机
53
6层基坑边土方开挖(0.9米深、20米宽 4400方)
5天 2016-04-15 2016-04-19 52[SS+7] 挖掘机,泥头车[6]
54
6层钢花管施工(3300米)
10天 2016-04-15 2016-04-24 53[SS] 工人[6],钻机[2]
55
基坑底排水沟施工(260米)
7天 2016-04-16 2016-04-22 54[SS+1] 泥工[10]
56
6层挂网喷锚(420m2)
4天 2016-04-22 2016-04-25 54[FF+1] 工人[6],喷锚机
57
凿破桩头(752根)
40天 2016-02-04 2016-03-14 37[SS+20] 风镐机[4]
58
钻芯检测(76根)
20天 2016-02-14 2016-03-04 57[SS+10]
59
静载桩桩帽施工(8根)
5天 2016-02-18 2016-02-22 57[SS+14]
60
静载桩检测(8根)
8天 2016-02-22 2016-02-29 59[FF+7]
61
抗拔桩检测准备(4根)
2天 2016-02-18 2016-02-19 57[SS+14]
62
抗拔桩检测(4根)
4天 2016-02-21 2016-02-24 61[SS+3]
63
低应变检测(598根)
45天 2016-02-14 2016-03-29 57[SS+10]
64
2、3、5、6区土方开挖、钢花管、喷锚施工
109天 2016-01-20 2016-05-07
65
边坡土方开挖2.0米(3250方)
7天 2016-01-20 2016-01-26   挖掘机[2],泥头车[12]
66
坡底截水沟施工(310米)
8天 2016-01-23 2016-01-30 65[SS+3] 泥工[10]
67
边坡挂网喷锚(2450m2)
10天 2016-01-21 2016-01-30 65[SS+1] 喷锚机[3],工人[18]
68
2、3、5、6区基坑内土方开挖(120000方)预留基坑边20米宽
35天 2016-01-20 2016-02-23 65[SS] 泥头车[24],挖掘机[4]
69
1层基坑边土方开挖(3.1米深、20米宽 17000方)
10天 2016-01-28 2016-02-06 67[SS+7] 挖掘机[2],泥头车[12]
70
1层钢花管施工(3400米)
10天 2016-01-29 2016-02-07 69[SS+1] 工人[6],钻机[2]
71
1层挂网喷锚(350m2)
2天 2016-02-07 2016-02-08 70[FF+1] 工人[6],喷锚机
72
2层基坑边土方开挖(1.0米深、20米宽 5500方)
5天 2016-02-14 2016-02-18 71[SS+7] 挖掘机,泥头车[6]
73
2层钢花管施工(3500米)
10天 2016-02-15 2016-02-24 72[SS+1] 工人[6],钻机[2]
74
2层挂网喷锚(330m2)
2天 2016-02-24 2016-02-25 73[FF+1] 工人[6],喷锚机
75
3层基坑边土方开挖(1.0米深、20米宽 5500方)
5天 2016-03-02 2016-03-06 74[SS+7] 挖掘机,泥头车[6]
76
3层钢花管施工(4000米)
12天 2016-03-03 2016-03-14 75[SS+1] 工人[6],钻机[2]
77
3层挂网喷锚(300m2)
2天 2016-03-14 2016-03-15 76[FF+1] 工人[6],喷锚机
78
4层基坑边土方开挖(1.0米深、20米宽 5500方)
5天 2016-03-21 2016-03-25 77[SS+7] 挖掘机,泥头车[6]
79
4层钢花管施工(4200米)
12天 2016-03-22 2016-04-02 78[SS+1] 工人[6],钻机[2]
80
4层挂网喷锚(300m2)
2天 2016-04-02 2016-04-03 79[FF+1] 工人[6],喷锚机
81
5层基坑边土方开挖(1.0米深、20米宽 5500方)
5天 2016-04-09 2016-04-13 80[SS+7] 挖掘机,泥头车[6]
82
5层钢花管施工(4200米)
12天 2016-04-10 2016-04-21 81[SS+1] 工人[6],钻机[2]
83
5层挂网喷锚(300m2)
2天 2016-04-21 2016-04-22 82[FF+1] 工人[6],喷锚机
84
6层基坑边土方开挖(0.9米深、20米宽 5000方)
5天 2016-04-28 2016-05-02 83[SS+7] 挖掘机,泥头车[6]
85
6层钢花管施工(3500米)
10天 2016-04-28 2016-05-07 84[SS] 工人[6],钻机[2]
86
基坑底排水沟施工(290米)
7天 2016-04-28 2016-05-04 85[SS] 泥工[10]
87
6层挂网喷锚(480m2)
2天 2016-05-04 2016-05-05 86[FF+1] 工人[6],喷锚机
88
凿破桩头(684根)
40天 2016-02-09 2016-03-19 68[SS+20] 风镐机[4]
89
钻芯检测(69根)
20天 2016-02-19 2016-03-09 88[SS+10]
90
静载桩桩帽施工(7根)
5天 2016-02-23 2016-02-27 88[SS+14]
91
静载桩检测(7根)
7天 2016-02-28 2016-03-05 90[FF+7]
92
抗拔桩检测准备(3根)
2天 2016-02-23 2016-02-24 88[SS+14]
93
抗拔桩检测(3根)
3天 2016-02-26 2016-02-28 92[SS+3]
94
低应变检测(570根)
40天 2016-02-19 2016-03-29 88[SS+10]
