文件编号 | 3392 | 工期 | 66天 | 开始时间 | 2015-11-27 | 结束时间 | 2016-01-31 |
任务数 | 94K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

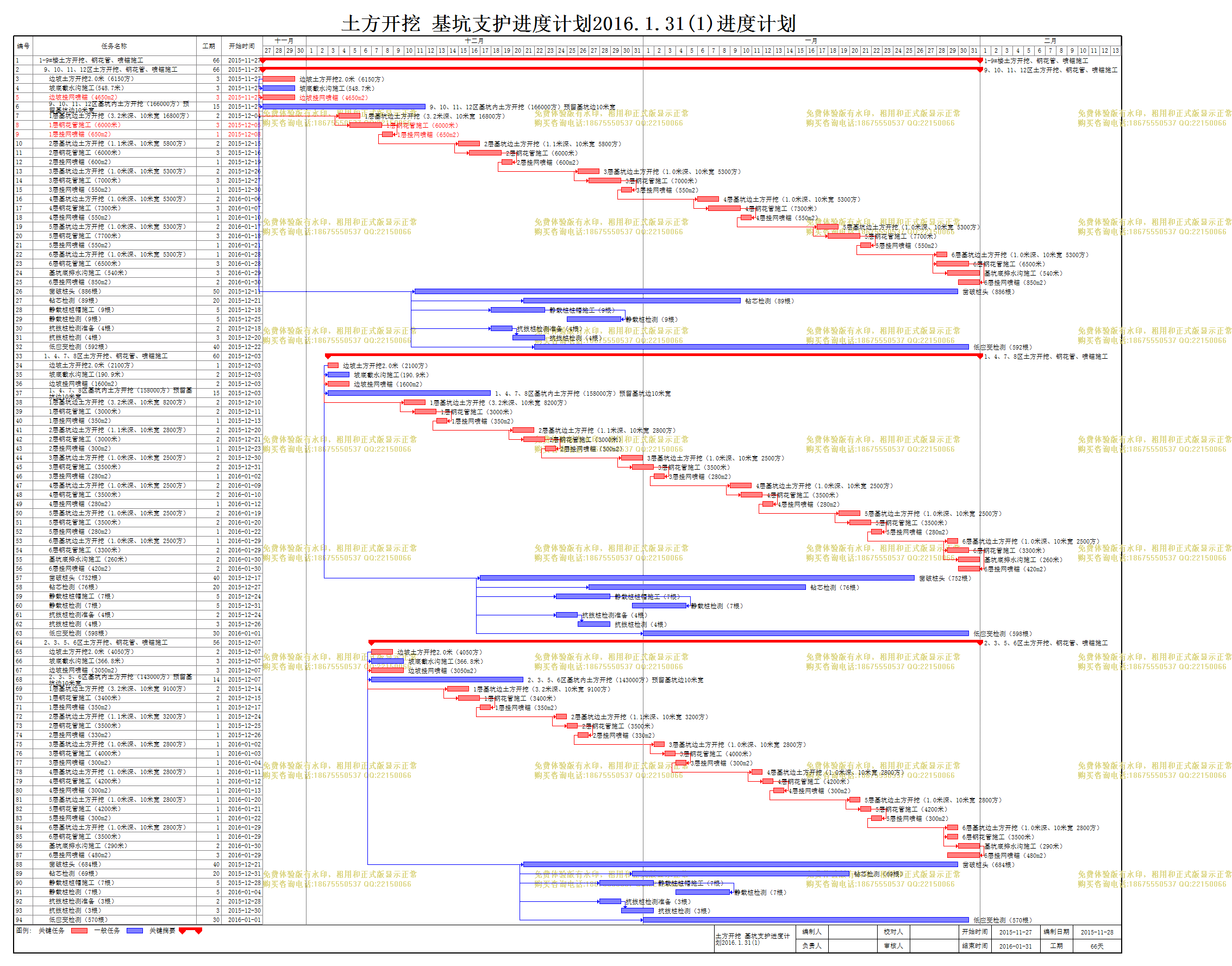

土方开挖 基坑支护进度计划2016.1.31(1) | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1-9#楼土方开挖、钢花管、喷锚施工 |
66天 | 2015-11-27 | 2016-01-31 | ||
2 | 9、10、11、12区土方开挖、钢花管、喷锚施工 |
66天 | 2015-11-27 | 2016-01-31 | ||
3 | 边坡土方开挖2.0米(6150方) |
3天 | 2015-11-27 | 2015-11-29 | 挖掘机[2],泥头车[16] | |
4 | 坡底截水沟施工(548.7米) |
3天 | 2015-11-27 | 2015-11-29 | 3[SS] | 泥工[30] |
5 | 边坡挂网喷锚(4650m2) |
3天 | 2015-11-27 | 2015-11-29 | 3[SS] | 喷锚机[8], 工人[48] |
6 | 9、10、11、12区基坑内土方开挖(166000方)预留基坑边10米宽 |
15天 | 2015-11-27 | 2015-12-11 | 3[SS] | 挖掘机[14],泥头车[100] |
7 | 1层基坑边土方开挖(3.2米深、10米宽 16800方) |
2天 | 2015-12-04 | 2015-12-05 | 5[SS+7] | 挖掘机[4],泥头车[32] |
8 | 1层钢花管施工(6000米) |
3天 | 2015-12-05 | 2015-12-07 | 7[SS+1] | 钻机[14], 工人[42] |
9 | 1层挂网喷锚(650m2) |
1天 | 2015-12-08 | 2015-12-08 | 8[FF+1] | 喷锚机[4], 工人[24] |
10 | 2层基坑边土方开挖(1.1米深、10米宽 5800方) |
2天 | 2015-12-15 | 2015-12-16 | 9[SS+7] | 挖掘机[2],台泥头车[16] |
11 | 2层钢花管施工(6000米) |
3天 | 2015-12-16 | 2015-12-18 | 10[SS+1] | 钻机[14],工人[42] |
12 | 2层挂网喷锚(600m2) |
1天 | 2015-12-19 | 2015-12-19 | 11[FF+1] | 喷锚机[4],工人[24] |
13 | 3层基坑边土方开挖(1.0米深、10米宽 5300方) |
2天 | 2015-12-26 | 2015-12-27 | 12[SS+7] | 挖掘机[2],泥头车[16] |
14 | 3层钢花管施工(7000米) |
3天 | 2015-12-27 | 2015-12-29 | 13[SS+1] | 钻机[14],工人[42] |
15 | 3层挂网喷锚(550m2) |
1天 | 2015-12-30 | 2015-12-30 | 14[FF+1] | 喷锚机[4],工人[24] |
16 | 4层基坑边土方开挖(1.0米深、10米宽 5300方) |
2天 | 2016-01-06 | 2016-01-07 | 15[SS+7] | 挖掘机[2],泥头车[16] |
17 | 4层钢花管施工(7300米) |
3天 | 2016-01-07 | 2016-01-09 | 16[SS+1] | 钻机[14],工人[42] |
18 | 4层挂网喷锚(550m2) |
1天 | 2016-01-10 | 2016-01-10 | 17[FF+1] | 喷锚机[4],工人[24] |
19 | 5层基坑边土方开挖(1.0米深、10米宽 5300方) |
2天 | 2016-01-17 | 2016-01-18 | 18[SS+7] | 挖掘机[2],泥头车[16] |
20 | 5层钢花管施工(7700米) |
3天 | 2016-01-18 | 2016-01-20 | 19[SS+1] | 钻机[14],工人[42] |
21 | 5层挂网喷锚(550m2) |
1天 | 2016-01-21 | 2016-01-21 | 20[FF+1] | 喷锚机[4],工人[24] |
22 | 6层基坑边土方开挖(1.0米深、10米宽 5300方) |
1天 | 2016-01-28 | 2016-01-28 | 21[SS+7] | 挖掘机[2],泥头车[16] |
23 | 6层钢花管施工(6500米) |
3天 | 2016-01-28 | 2016-01-30 | 22[SS] | 钻机[14],工人[42] |
24 | 基坑底排水沟施工(540米) |
3天 | 2016-01-29 | 2016-01-31 | 23[SS+1] | 泥工[30] |
25 | 6层挂网喷锚(850m2) |
2天 | 2016-01-30 | 2016-01-31 | 23[FF+1] | 喷锚机[4],工人[24] |
26 | 凿破桩头(886根) |
50天 | 2015-12-11 | 2016-01-29 | 6[SS+14] | 风镐机[4] |
27 | 钻芯检测(89根) |
20天 | 2015-12-21 | 2016-01-09 | 26[SS+10] | |
28 | 静载桩桩帽施工(9根) |
5天 | 2015-12-18 | 2015-12-22 | 26[SS+7] | |
29 | 静载桩检测(9根) |
5天 | 2015-12-25 | 2015-12-29 | 28[FF+7] | |
30 | 抗拔桩检测准备(4根) |
2天 | 2015-12-18 | 2015-12-19 | 26[SS+7] | |
31 | 抗拔桩检测(4根) |
3天 | 2015-12-20 | 2015-12-22 | 30 | |
32 | 低应变检测(592根) |
40天 | 2015-12-22 | 2016-01-30 | 26[SS+10] | |
33 | 1、4、7、8区土方开挖、钢花管、喷锚施工 |
60天 | 2015-12-03 | 2016-01-31 | ||
34 | 边坡土方开挖2.0米(2100方) |
1天 | 2015-12-03 | 2015-12-03 | 挖掘机,泥头车[8] | |
35 | 坡底截水沟施工(190.9米) |
2天 | 2015-12-03 | 2015-12-04 | 34[SS] | 泥工[20] |
36 | 边坡挂网喷锚(1600m2) |
2天 | 2015-12-03 | 2015-12-04 | 34[SS] | 喷锚机[4],工人[24] |
37 | 1、4、7、8区基坑内土方开挖(158000方)预留基坑边10米宽 |
15天 | 2015-12-03 | 2015-12-17 | 34[SS] | 挖掘机[14],泥头车[100] |
38 | 1层基坑边土方开挖(3.2米深、10米宽 8200方) |
2天 | 2015-12-10 | 2015-12-11 | 36[SS+7] | 挖掘机[4],泥头车[32] |
39 | 1层钢花管施工(3000米) |
2天 | 2015-12-11 | 2015-12-12 | 38[SS+1] | 钻机[7],工人[21] |
40 | 1层挂网喷锚(350m2) |
1天 | 2015-12-13 | 2015-12-13 | 39[FF+1] | 喷锚机[2],工人[12] |
41 | 2层基坑边土方开挖(1.1米深、10米宽 2800方) |
2天 | 2015-12-20 | 2015-12-21 | 40[SS+7] | 挖掘机,泥头车[8] |
42 | 2层钢花管施工(3000米) |
2天 | 2015-12-21 | 2015-12-22 | 41[SS+1] | 钻机[7],工人[21] |
43 | 2层挂网喷锚(300m2) |
1天 | 2015-12-23 | 2015-12-23 | 42[FF+1] | 喷锚机[2],工人[12] |
44 | 3层基坑边土方开挖(1.0米深、10米宽 2500方) |
2天 | 2015-12-30 | 2015-12-31 | 43[SS+7] | 挖掘机,泥头车[8] |
45 | 3层钢花管施工(3500米) |
2天 | 2015-12-31 | 2016-01-01 | 44[SS+1] | 钻机[7],工人[21] |
46 | 3层挂网喷锚(280m2) |
1天 | 2016-01-02 | 2016-01-02 | 45[FF+1] | 喷锚机[2],工人[12] |
47 | 4层基坑边土方开挖(1.0米深、10米宽 2500方) |
2天 | 2016-01-09 | 2016-01-10 | 46[SS+7] | 挖掘机,泥头车[8] |
48 | 4层钢花管施工(3500米) |
2天 | 2016-01-10 | 2016-01-11 | 47[SS+1] | 钻机[7],工人[21] |
49 | 4层挂网喷锚(280m2) |
1天 | 2016-01-12 | 2016-01-12 | 48[FF+1] | 喷锚机[2],工人[12] |
50 | 5层基坑边土方开挖(1.0米深、10米宽 2500方) |
2天 | 2016-01-19 | 2016-01-20 | 49[SS+7] | 挖掘机,泥头车[8] |
51 | 5层钢花管施工(3500米) |
2天 | 2016-01-20 | 2016-01-21 | 50[SS+1] | 钻机[7],工人[21] |
52 | 5层挂网喷锚(280m2) |
1天 | 2016-01-22 | 2016-01-22 | 51[FF+1] | 喷锚机[2],工人[12] |
53 | 6层基坑边土方开挖(1.0米深、10米宽 2500方) |
1天 | 2016-01-29 | 2016-01-29 | 52[SS+7] | 挖掘机,泥头车[8] |
54 | 6层钢花管施工(3300米) |
2天 | 2016-01-29 | 2016-01-30 | 53[SS] | 钻机[7],工人[21] |
55 | 基坑底排水沟施工(260米) |
2天 | 2016-01-30 | 2016-01-31 | 54[SS+1] | 泥工[15] |
56 | 6层挂网喷锚(420m2) |
2天 | 2016-01-30 | 2016-01-31 | 54[FF+1] | 喷锚机[2],工人[12] |
57 | 凿破桩头(752根) |
40天 | 2015-12-17 | 2016-01-25 | 37[SS+14] | 风镐机[4] |
58 | 钻芯检测(76根) |
20天 | 2015-12-27 | 2016-01-15 | 57[SS+10] | |
59 | 静载桩桩帽施工(7根) |
5天 | 2015-12-24 | 2015-12-28 | 57[SS+7] | |
60 | 静载桩检测(7根) |
5天 | 2015-12-31 | 2016-01-04 | 59[FF+7] | |
61 | 抗拔桩检测准备(4根) |
2天 | 2015-12-24 | 2015-12-25 | 57[SS+7] | |
62 | 抗拔桩检测(4根) |
3天 | 2015-12-26 | 2015-12-28 | 61 | |
63 | 低应变检测(598根) |
30天 | 2016-01-01 | 2016-01-30 | 57[SS+10] | |
64 | 2、3、5、6区土方开挖、钢花管、喷锚施工 |
56天 | 2015-12-07 | 2016-01-31 | ||
65 | 边坡土方开挖2.0米(4050方) |
2天 | 2015-12-07 | 2015-12-08 | 挖掘机,泥头车[8] | |
66 | 坡底截水沟施工(366.8米) |
3天 | 2015-12-07 | 2015-12-09 | 65[SS] | 泥工[20] |
67 | 边坡挂网喷锚(3050m2) |
3天 | 2015-12-07 | 2015-12-09 | 65[SS] | 喷锚机[4],工人[24] |
68 | 2、3、5、6区基坑内土方开挖(143000方)预留基坑边10米宽 |
14天 | 2015-12-07 | 2015-12-20 | 65[SS] | 挖掘机[14],泥头车[100] |
69 | 1层基坑边土方开挖(3.2米深、10米宽 9100方) |
2天 | 2015-12-14 | 2015-12-15 | 67[SS+7] | 挖掘机[5],泥头车[40] |
70 | 1层钢花管施工(3400米) |
2天 | 2015-12-15 | 2015-12-16 | 69[SS+1] | 钻机[7],工人[21] |
71 | 1层挂网喷锚(350m2) |
1天 | 2015-12-17 | 2015-12-17 | 70[FF+1] | 喷锚机[2],工人[12] |
72 | 2层基坑边土方开挖(1.1米深、10米宽 3200方) |
1天 | 2015-12-24 | 2015-12-24 | 71[SS+7] | 挖掘机,泥头车[8] |
73 | 2层钢花管施工(3500米) |
1天 | 2015-12-25 | 2015-12-25 | 72[SS+1] | 钻机[7],工人[21] |
74 | 2层挂网喷锚(330m2) |
1天 | 2015-12-26 | 2015-12-26 | 73[FF+1] | 喷锚机[2],工人[12] |
75 | 3层基坑边土方开挖(1.0米深、10米宽 2800方) |
1天 | 2016-01-02 | 2016-01-02 | 74[SS+7] | 挖掘机,泥头车[8] |
76 | 3层钢花管施工(4000米) |
1天 | 2016-01-03 | 2016-01-03 | 75[SS+1] | 钻机[7],工人[21] |
77 | 3层挂网喷锚(300m2) |
1天 | 2016-01-04 | 2016-01-04 | 76[FF+1] | 喷锚机[2],工人[12] |
78 | 4层基坑边土方开挖(1.0米深、10米宽 2800方) |
1天 | 2016-01-11 | 2016-01-11 | 77[SS+7] | 挖掘机,泥头车[8] |
79 | 4层钢花管施工(4200米) |
1天 | 2016-01-12 | 2016-01-12 | 78[SS+1] | 钻机[7],工人[21] |
80 | 4层挂网喷锚(300m2) |
1天 | 2016-01-13 | 2016-01-13 | 79[FF+1] | 喷锚机[2],工人[12] |
81 | 5层基坑边土方开挖(1.0米深、10米宽 2800方) |
1天 | 2016-01-20 | 2016-01-20 | 80[SS+7] | 挖掘机,泥头车[8] |
82 | 5层钢花管施工(4200米) |
1天 | 2016-01-21 | 2016-01-21 | 81[SS+1] | 钻机[7],工人[21] |
83 | 5层挂网喷锚(300m2) |
1天 | 2016-01-22 | 2016-01-22 | 82[FF+1] | 喷锚机[2],工人[12] |
84 | 6层基坑边土方开挖(1.0米深、10米宽 2800方) |
1天 | 2016-01-29 | 2016-01-29 | 83[SS+7] | 挖掘机,泥头车[8] |
85 | 6层钢花管施工(3500米) |
1天 | 2016-01-29 | 2016-01-29 | 84[SS] | 钻机[7],工人[21] |
86 | 基坑底排水沟施工(290米) |
2天 | 2016-01-30 | 2016-01-31 | 85[SS+1] | 泥工[15] |
87 | 6层挂网喷锚(480m2) |
3天 | 2016-01-29 | 2016-01-31 | 86[FF] | 喷锚机[2],工人[12] |
88 | 凿破桩头(684根) |
40天 | 2015-12-21 | 2016-01-29 | 68[SS+14] | 风镐机[4] |
89 | 钻芯检测(69根) |
20天 | 2015-12-31 | 2016-01-19 | 88[SS+10] | |
90 | 静载桩桩帽施工(7根) |
5天 | 2015-12-28 | 2016-01-01 | 88[SS+7] | |
91 | 静载桩检测(7根) |
5天 | 2016-01-04 | 2016-01-08 | 90[FF+7] | |
92 | 抗拔桩检测准备(3根) |
2天 | 2015-12-28 | 2015-12-29 | 88[SS+7] | |
93 | 抗拔桩检测(3根) |
3天 | 2015-12-30 | 2016-01-01 | 92 | |
94 | 低应变检测(570根) |
30天 | 2016-01-01 | 2016-01-30 | 88[SS+10] |
