承平盛世1#楼安装工程进度计划| 文件编号 | 3371 | 工期 | 66天 | 开始时间 | 2014-02-25 | 结束时间 | 2014-05-01 |
| 任务数 | 31K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

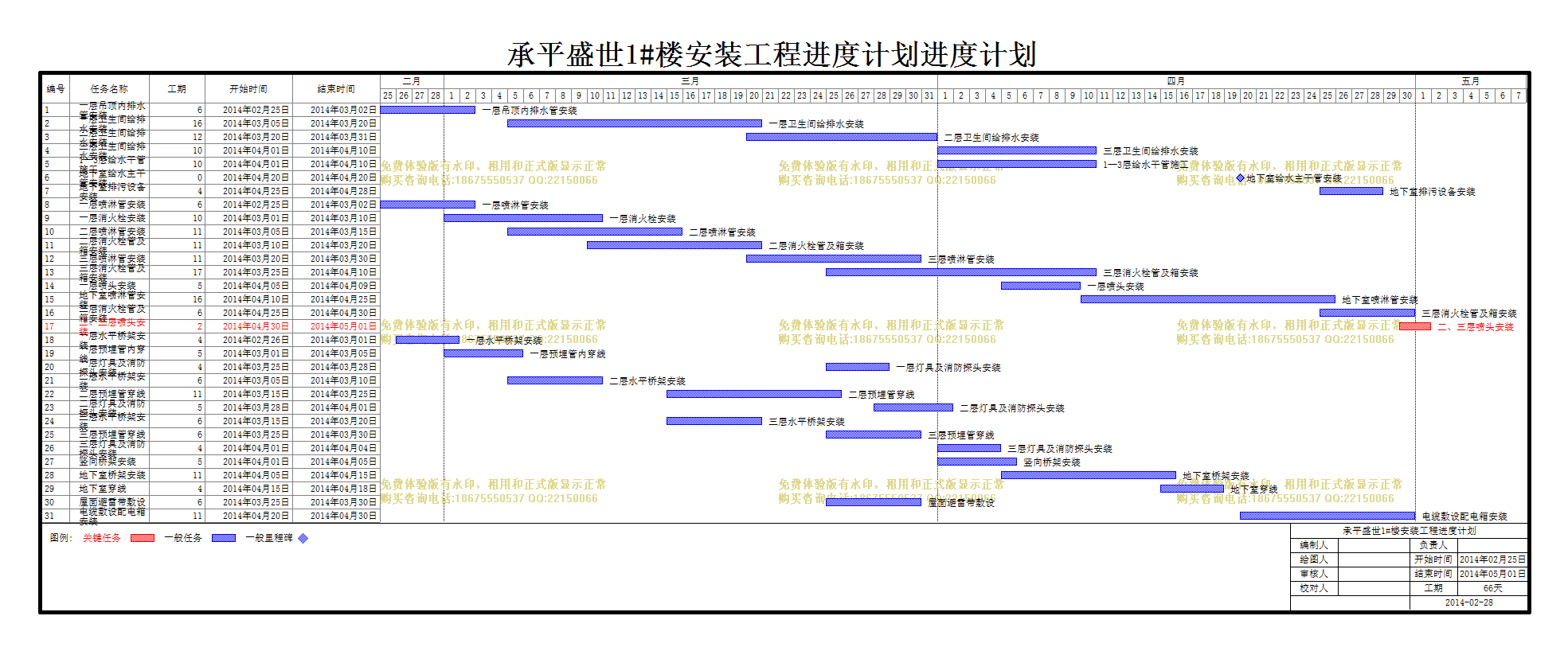

| 承平盛世1#楼安装工程进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 一层吊顶内排水管安装 |
6天 | 2014年02月25日 | 2014年03月02日 |
| 2 | 一层卫生间给排水安装 |
16天 | 2014年03月05日 | 2014年03月20日 |
| 3 | 二层卫生间给排水安装 |
12天 | 2014年03月20日 | 2014年03月31日 |
| 4 | 三层卫生间给排水安装 |
10天 | 2014年04月01日 | 2014年04月10日 |
| 5 | 1—3层给水干管施工 |
10天 | 2014年04月01日 | 2014年04月10日 |
| 6 | 地下室给水主干管安装 |
0天 | 2014年04月20日 | 2014年04月20日 |
| 7 | 地下室排污设备安装 |
4天 | 2014年04月25日 | 2014年04月28日 |
| 8 | 一层喷淋管安装 |
6天 | 2014年02月25日 | 2014年03月02日 |
| 9 | 一层消火栓安装 |
10天 | 2014年03月01日 | 2014年03月10日 |
| 10 | 二层喷淋管安装 |
11天 | 2014年03月05日 | 2014年03月15日 |
| 11 | 二层消火栓管及箱安装 |
11天 | 2014年03月10日 | 2014年03月20日 |
| 12 | 三层喷淋管安装 |
11天 | 2014年03月20日 | 2014年03月30日 |
| 13 | 三层消火栓管及箱安装 |
17天 | 2014年03月25日 | 2014年04月10日 |
| 14 | 一层喷头安装 |
5天 | 2014年04月05日 | 2014年04月09日 |
| 15 | 地下室喷淋管安装 |
16天 | 2014年04月10日 | 2014年04月25日 |
| 16 | 三层消火栓管及箱安装 |
6天 | 2014年04月25日 | 2014年04月30日 |
| 17 | 二、三层喷头安装 |
2天 | 2014年04月30日 | 2014年05月01日 |
| 18 | 一层水平桥架安装 |
4天 | 2014年02月26日 | 2014年03月01日 |
| 19 | 一层预埋管内穿线 |
5天 | 2014年03月01日 | 2014年03月05日 |
| 20 | 一层灯具及消防探头安装 |
4天 | 2014年03月25日 | 2014年03月28日 |
| 21 | 二层水平桥架安装 |
6天 | 2014年03月05日 | 2014年03月10日 |
| 22 | 二层预埋管穿线 |
11天 | 2014年03月15日 | 2014年03月25日 |
| 23 | 二层灯具及消防探头安装 |
5天 | 2014年03月28日 | 2014年04月01日 |
| 24 | 三层水平桥架安装 |
6天 | 2014年03月15日 | 2014年03月20日 |
| 25 | 三层预埋管穿线 |
6天 | 2014年03月25日 | 2014年03月30日 |
| 26 | 三层灯具及消防探头安装 |
4天 | 2014年04月01日 | 2014年04月04日 |
| 27 | 竖向桥架安装 |
5天 | 2014年04月01日 | 2014年04月05日 |
| 28 | 地下室桥架安装 |
11天 | 2014年04月05日 | 2014年04月15日 |
| 29 | 地下室穿线 |
4天 | 2014年04月15日 | 2014年04月18日 |
| 30 | 屋面避雷带敷设 |
6天 | 2014年03月25日 | 2014年03月30日 |
| 31 | 电缆敷设配电箱安装 |
11天 | 2014年04月20日 | 2014年04月30日 |
