文件编号 | 3352 | 工期 | 57天 | 开始时间 | 2015-03-01 | 结束时间 | 2015-04-26 |
任务数 | 22K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

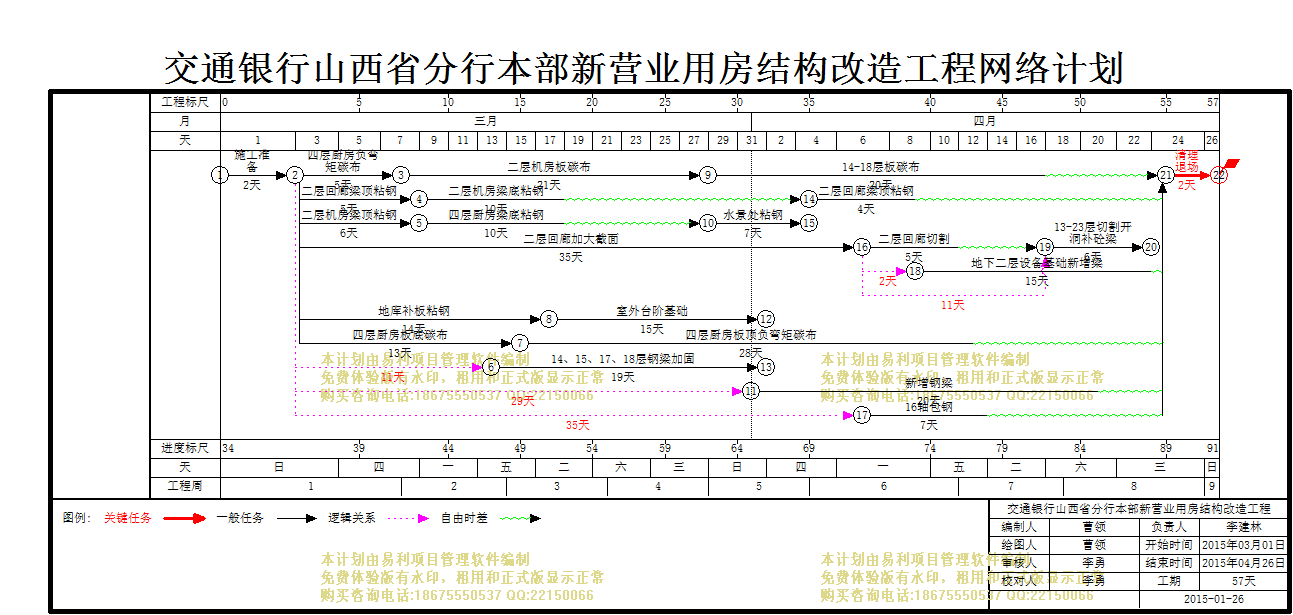

交通银行山西省分行本部新营业用房结构改造工程 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
2天 | 2015年03月01日 | 2015年03月02日 | 人工[20] | |
2 | 四层厨房负弯矩碳布 |
5天 | 2015年03月03日 | 2015年03月07日 | 1 | 人工[9] |
3 | 二层回廊梁顶粘钢 |
5天 | 2015年03月03日 | 2015年03月07日 | 1 | |
4 | 二层机房梁顶粘钢 |
6天 | 2015年03月03日 | 2015年03月08日 | 1 | |
5 | 二层机房梁底粘钢 |
10天 | 2015年03月09日 | 2015年03月18日 | 3 | |
6 | 二层机房板碳布 |
21天 | 2015年03月08日 | 2015年03月28日 | 2 | |
7 | 二层回廊加大截面 |
35天 | 2015年03月03日 | 2015年04月06日 | 1 | |
8 | 地库补板粘钢 |
14天 | 2015年03月03日 | 2015年03月16日 | 1 | |
9 | 四层厨房梁底粘钢 |
10天 | 2015年03月09日 | 2015年03月18日 | 4 | |
10 | 二层回廊梁顶粘钢 |
4天 | 2015年04月05日 | 2015年04月08日 | 5 | |
11 | 四层厨房板底碳布 |
13天 | 2015年03月03日 | 2015年03月15日 | 1 | |
12 | 室外台阶基础 |
15天 | 2015年03月18日 | 2015年04月01日 | 8 | |
13 | 四层厨房板顶负弯矩碳布 |
28天 | 2015年03月16日 | 2015年04月12日 | 11 | |
14 | 14、15、17、18层钢梁加固 |
19天 | 2015年03月14日 | 2015年04月01日 | 1 | |
15 | 水景处粘钢 |
7天 | 2015年03月29日 | 2015年04月04日 | 9 | |
16 | 新增钢梁 |
20天 | 2015年04月01日 | 2015年04月20日 | 1 | |
17 | 14-18层板碳布 |
20天 | 2015年03月29日 | 2015年04月17日 | 6 | |
18 | 16轴包钢 |
7天 | 2015年04月07日 | 2015年04月13日 | 1 | |
19 | 二层回廊切割 |
5天 | 2015年04月07日 | 2015年04月11日 | 7 | |
20 | 13-23层切割开洞补砼梁 |
6天 | 2015年04月18日 | 2015年04月23日 | 7,19 | |
21 | 地下二层设备基础新增梁 |
15天 | 2015年04月09日 | 2015年04月23日 | 7 | |
22 | 清理退场 |
2天 | 2015年04月25日 | 2015年04月26日 | 18,17,21,16,13,10 |
