乐清中心区B9-0地块6#楼、7#楼| 文件编号 | 3326 | 工期 | 785天 | 开始时间 | 2014-10-08 | 结束时间 | 2016-11-30 |
| 任务数 | 21K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

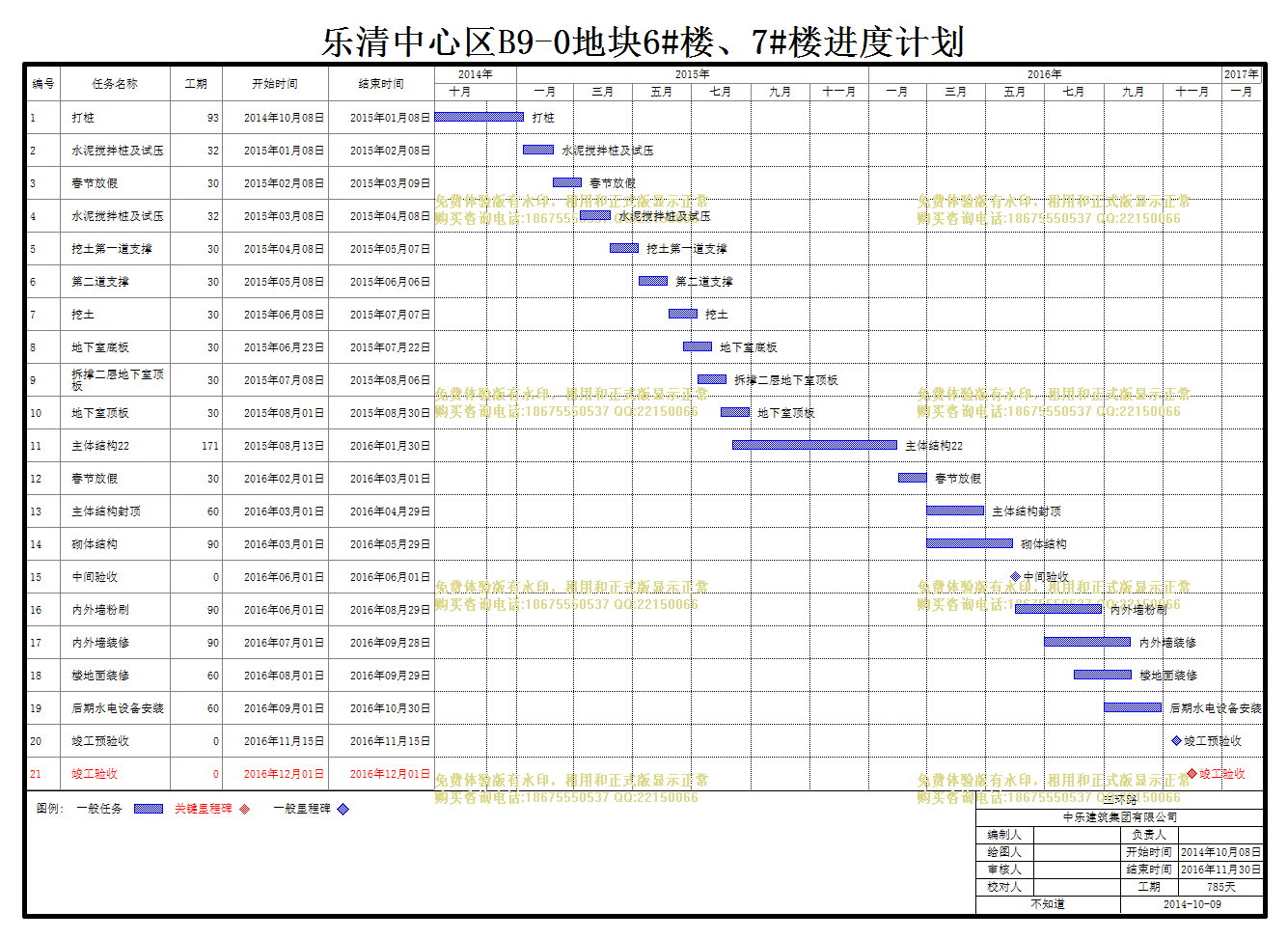

| 乐清中心区B9-0地块6#楼、7#楼 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 打桩 |
93天 | 2014年10月08日 | 2015年01月08日 | ||
| 2 | 水泥搅拌桩及试压 |
32天 | 2015年01月08日 | 2015年02月08日 | ||
| 3 | 春节放假 |
30天 | 2015年02月08日 | 2015年03月09日 | ||
| 4 | 水泥搅拌桩及试压 |
32天 | 2015年03月08日 | 2015年04月08日 | ||
| 5 | 挖土第一道支撑 |
30天 | 2015年04月08日 | 2015年05月07日 | ||
| 6 | 第二道支撑 |
30天 | 2015年05月08日 | 2015年06月06日 | ||
| 7 | 挖土 |
30天 | 2015年06月08日 | 2015年07月07日 | ||
| 8 | 地下室底板 |
30天 | 2015年06月23日 | 2015年07月22日 | ||
| 9 | 拆撑二层地下室顶板 |
30天 | 2015年07月08日 | 2015年08月06日 | ||
| 10 | 地下室顶板 |
30天 | 2015年08月01日 | 2015年08月30日 | ||
| 11 | 主体结构22 |
171天 | 2015年08月13日 | 2016年01月30日 | ||
| 12 | 春节放假 |
30天 | 2016年02月01日 | 2016年03月01日 | ||
| 13 | 主体结构封顶 |
60天 | 2016年03月01日 | 2016年04月29日 | ||
| 14 | 砌体结构 |
90天 | 2016年03月01日 | 2016年05月29日 | ||
| 15 | 中间验收 |
0天 | 2016年06月01日 | 2016年06月01日 | ||
| 16 | 内外墙粉刷 |
90天 | 2016年06月01日 | 2016年08月29日 | ||
| 17 | 内外墙装修 |
90天 | 2016年07月01日 | 2016年09月28日 | ||
| 18 | 楼地面装修 |
60天 | 2016年08月01日 | 2016年09月29日 | ||
| 19 | 后期水电设备安装 |
60天 | 2016年09月01日 | 2016年10月30日 | ||
| 20 | 竣工预验收 |
0天 | 2016年11月15日 | 2016年11月15日 | ||
| 21 | 竣工验收 |
0天 | 2016年12月01日 | 2016年12月01日 |
