文件编号 | 3321 | 工期 | 44天 | 开始时间 | 2018-08-20 | 结束时间 | 2018-10-02 |
任务数 | 23K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

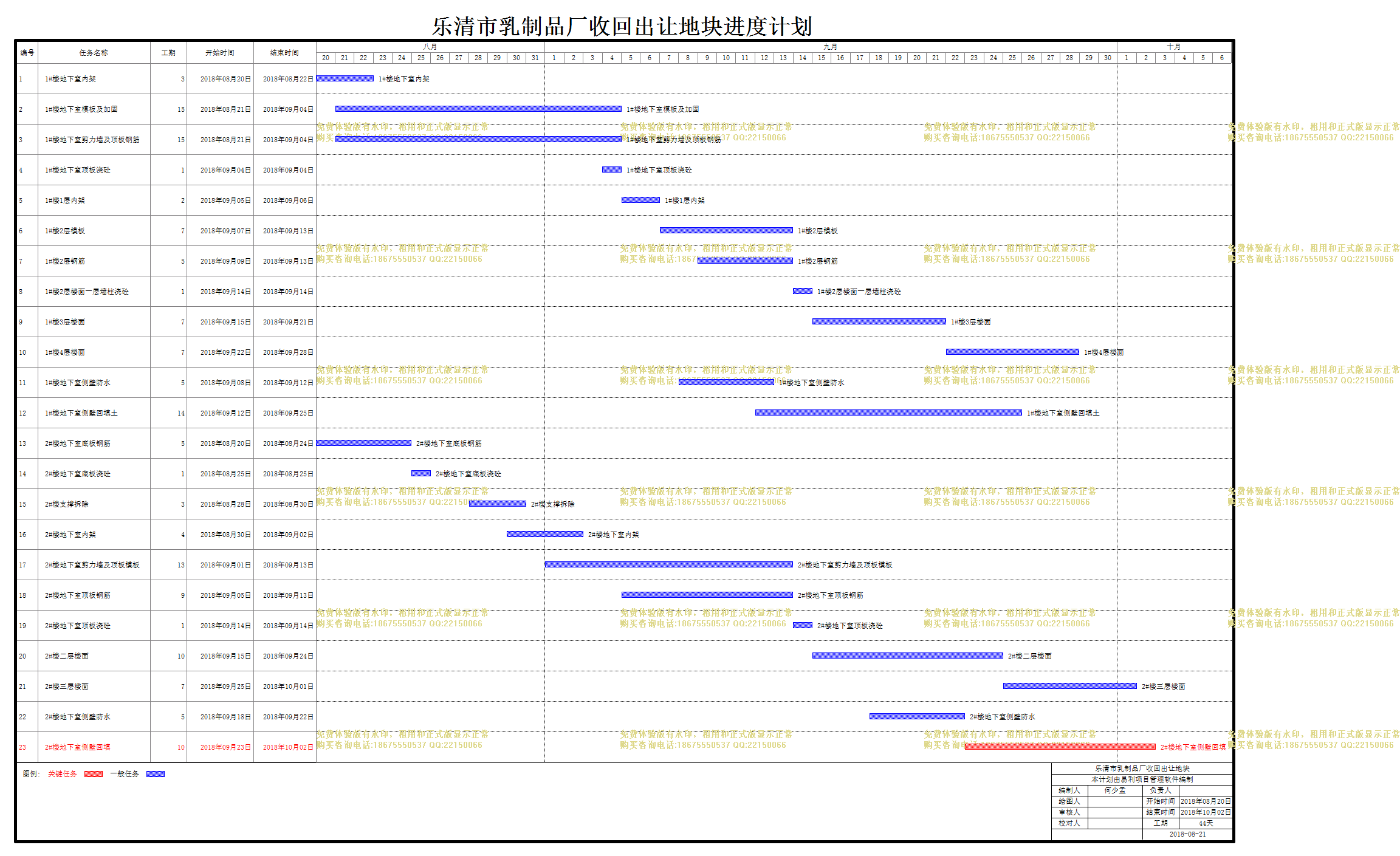

乐清市乳制品厂收回出让地块 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1#楼地下室内架 |
3天 | 2018年08月20日 | 2018年08月22日 | ||
2 | 1#楼地下室模板及加固 |
15天 | 2018年08月21日 | 2018年09月04日 | ||
3 | 1#楼地下室剪力墙及顶板钢筋 |
15天 | 2018年08月21日 | 2018年09月04日 | ||
4 | 1#楼地下室顶板浇砼 |
1天 | 2018年09月04日 | 2018年09月04日 | ||
5 | 1#楼1层内架 |
2天 | 2018年09月05日 | 2018年09月06日 | ||
6 | 1#楼2层模板 |
7天 | 2018年09月07日 | 2018年09月13日 | ||
7 | 1#楼2层钢筋 |
5天 | 2018年09月09日 | 2018年09月13日 | ||
8 | 1#楼2层楼面一层墙柱浇砼 |
1天 | 2018年09月14日 | 2018年09月14日 | ||
9 | 1#楼3层楼面 |
7天 | 2018年09月15日 | 2018年09月21日 | ||
10 | 1#楼4层楼面 |
7天 | 2018年09月22日 | 2018年09月28日 | ||
11 | 1#楼地下室侧壁防水 |
5天 | 2018年09月08日 | 2018年09月12日 | ||
12 | 1#楼地下室侧壁回填土 |
14天 | 2018年09月12日 | 2018年09月25日 | ||
13 | 2#楼地下室底板钢筋 |
5天 | 2018年08月20日 | 2018年08月24日 | ||
14 | 2#楼地下室底板浇砼 |
1天 | 2018年08月25日 | 2018年08月25日 | ||
15 | 2#楼支撑拆除 |
3天 | 2018年08月28日 | 2018年08月30日 | ||
16 | 2#楼地下室内架 |
4天 | 2018年08月30日 | 2018年09月02日 | ||
17 | 2#楼地下室剪力墙及顶板模板 |
13天 | 2018年09月01日 | 2018年09月13日 | ||
18 | 2#楼地下室顶板钢筋 |
9天 | 2018年09月05日 | 2018年09月13日 | ||
19 | 2#楼地下室顶板浇砼 |
1天 | 2018年09月14日 | 2018年09月14日 | ||
20 | 2#楼二层楼面 |
10天 | 2018年09月15日 | 2018年09月24日 | ||
21 | 2#楼三层楼面 |
7天 | 2018年09月25日 | 2018年10月01日 | ||
22 | 2#楼地下室侧壁防水 |
5天 | 2018年09月18日 | 2018年09月22日 | ||
23 | 2#楼地下室侧壁回填 |
10天 | 2018年09月23日 | 2018年10月02日 |
