 森林城市路桥项目正常工期

森林城市路桥项目正常工期

文件编号 3311 工期 645天 开始时间 2014-08-20 结束时间 2016-05-25
任务数 86K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

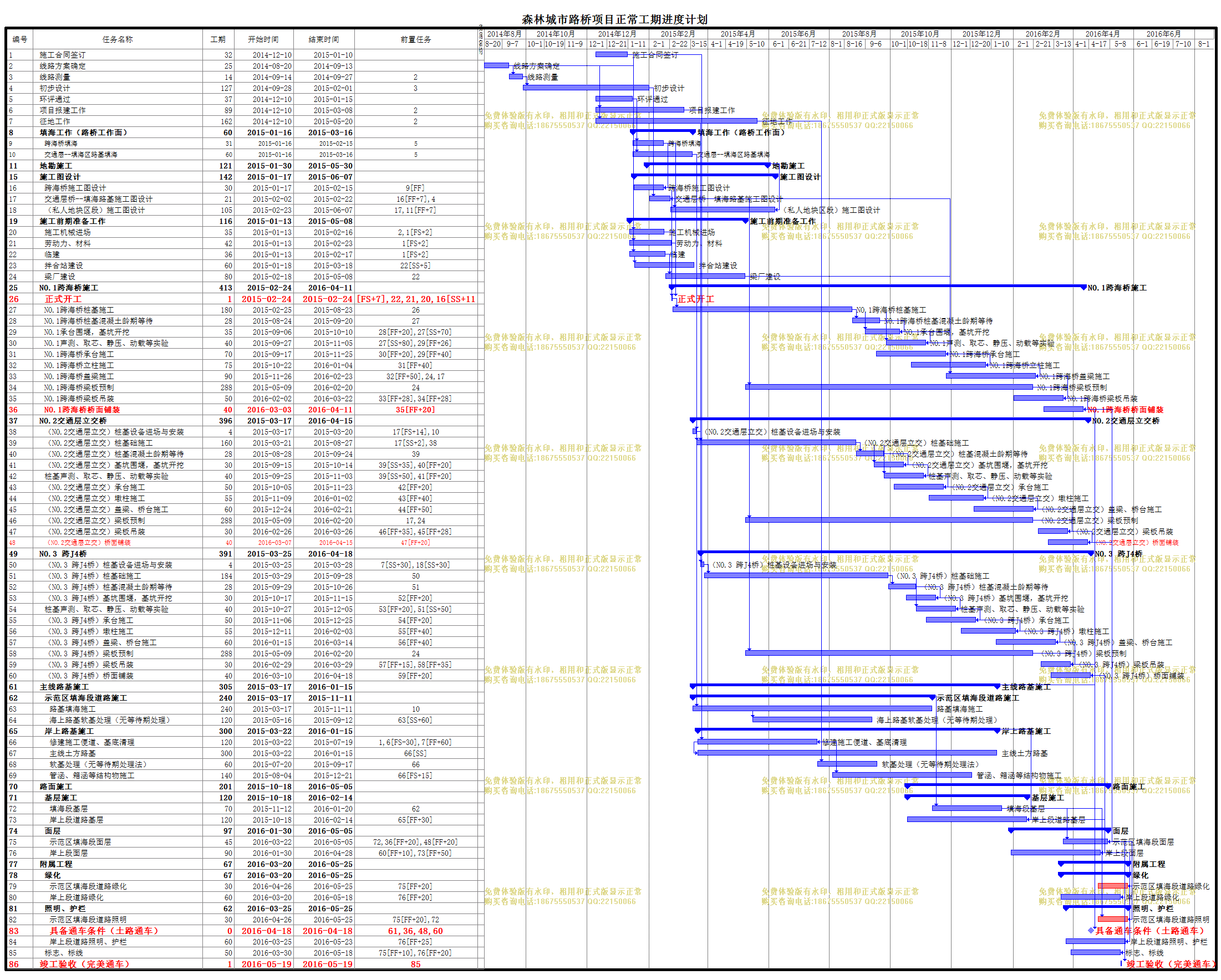

森林城市路桥项目正常工期

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
施工合同签订
32天 2014-12-10 2015-01-10
2
线路方案确定
25天 2014-08-20 2014-09-13
3
线路测量
14天 2014-09-14 2014-09-27 2
4
初步设计
127天 2014-09-28 2015-02-01 3
5
环评通过
37天 2014-12-10 2015-01-15
6
项目报建工作
89天 2014-12-10 2015-03-08 2
7
征地工作
162天 2014-12-10 2015-05-20 2
8
填海工作(路桥工作面)
60天 2015-01-16 2015-03-16
9
跨海桥填海
31天 2015-01-16 2015-02-15 5
10
交通层--填海区路基填海
60天 2015-01-16 2015-03-16 5
11
地勘施工
121天 2015-01-30 2015-05-30
12
跨海桥地勘
57天 2015-04-04 2015-05-30
13
交通层桥--填海路基地勘
20天 2015-03-04 2015-03-23 10[FF+7]
14
私人地块地勘
33天 2015-01-30 2015-03-03 7[SS+51]
15
施工图设计
142天 2015-01-17 2015-06-07
16
跨海桥施工图设计
30天 2015-01-17 2015-02-15 9[FF]
17
交通层桥--填海路基施工图设计
21天 2015-02-02 2015-02-22 16[FF+7],4
18
(私人地块区段)施工图设计
105天 2015-02-23 2015-06-07 17,11[FF+7]
19
施工前期准备工作
116天 2015-01-13 2015-05-08
20
施工机械进场
35天 2015-01-13 2015-02-16 2,1[FS+2]
21
劳动力、材料
42天 2015-01-13 2015-02-23 1[FS+2]
22
临建
36天 2015-01-13 2015-02-17 1[FS+2]
23
拌合站建设
60天 2015-01-18 2015-03-18 22[SS+5]
24
梁厂建设
80天 2015-02-18 2015-05-08 22
25
NO.1跨海桥施工
413天 2015-02-24 2016-04-11
26
正式开工
1天 2015-02-24 2015-02-24 9[FS+7],22,21,20,16[SS+11]
27
NO.1跨海桥桩基施工
180天 2015-02-25 2015-08-23 26
28
NO.1跨海桥桩基混凝土龄期等待
28天 2015-08-24 2015-09-20 27
29
NO.1承台围堰,基坑开挖
35天 2015-09-06 2015-10-10 28[FF+20],27[SS+70]
30
NO.1声测、取芯、静压、动载等实验
40天 2015-09-27 2015-11-05 27[SS+80],29[FF+26]
31
NO.1跨海桥承台施工
70天 2015-09-17 2015-11-25 30[FF+20],29[FF+40]
32
NO.1跨海桥立柱施工
75天 2015-10-22 2016-01-04 31[FF+40]
33
NO.1跨海桥盖梁施工
90天 2015-11-26 2016-02-23 32[FF+50],24,17
34
NO.1跨海桥梁板预制
288天 2015-05-09 2016-02-20 24
35
NO.1跨海桥梁板吊装
50天 2016-02-02 2016-03-22 33[FF+28],34[FF+28]
36
NO.1跨海桥桥面铺装
40天 2016-03-03 2016-04-11 35[FF+20]
37
NO.2交通层立交桥
396天 2015-03-17 2016-04-15
38
(NO.2交通层立交)桩基设备进场与安装
4天 2015-03-17 2015-03-20 17[FS+14],10
39
(NO.2交通层立交)桩基础施工
160天 2015-03-21 2015-08-27 17[SS+2],38
40
(NO.2交通层立交)桩基混凝土龄期等待
28天 2015-08-28 2015-09-24 39
41
(NO.2交通层立交)基坑围堰,基坑开挖
30天 2015-09-15 2015-10-14 39[SS+35],40[FF+20]
42
桩基声测、取芯、静压、动载等实验
40天 2015-09-25 2015-11-03 39[SS+50],41[FF+20]
43
(NO.2交通层立交)承台施工
50天 2015-10-05 2015-11-23 42[FF+20]
44
(NO.2交通层立交)墩柱施工
55天 2015-11-09 2016-01-02 43[FF+40]
45
(NO.2交通层立交)盖梁、桥台施工
60天 2015-12-24 2016-02-21 44[FF+50]
46
(NO.2交通层立交)梁板预制
288天 2015-05-09 2016-02-20 17,24
47
(NO.2交通层立交)梁板吊装
30天 2016-02-26 2016-03-26 46[FF+35],45[FF+28]
48
(NO.2交通层立交)桥面铺装
40天 2016-03-07 2016-04-15 47[FF+20]
49
NO.3 跨J4桥
391天 2015-03-25 2016-04-18
50
(NO.3 跨J4桥)桩基设备进场与安装
4天 2015-03-25 2015-03-28 7[SS+30],18[SS+30]
51
(NO.3 跨J4桥)桩基础施工
184天 2015-03-29 2015-09-28 50
52
(NO.3 跨J4桥)桩基混凝土龄期等待
28天 2015-09-29 2015-10-26 51
53
(NO.3 跨J4桥)基坑围堰,基坑开挖
30天 2015-10-17 2015-11-15 52[FF+20]
54
桩基声测、取芯、静压、动载等实验
40天 2015-10-27 2015-12-05 53[FF+20],51[SS+50]
55
(NO.3 跨J4桥)承台施工
50天 2015-11-06 2015-12-25 54[FF+20]
56
(NO.3 跨J4桥)墩柱施工
55天 2015-12-11 2016-02-03 55[FF+40]
57
(NO.3 跨J4桥)盖梁、桥台施工
60天 2016-01-15 2016-03-14 56[FF+40]
58
(NO.3 跨J4桥)梁板预制
288天 2015-05-09 2016-02-20 24
59
(NO.3 跨J4桥)梁板吊装
30天 2016-02-29 2016-03-29 57[FF+15],58[FF+35]
60
(NO.3 跨J4桥)桥面铺装
40天 2016-03-10 2016-04-18 59[FF+20]
61
主线路基施工
305天 2015-03-17 2016-01-15
62
示范区填海段道路施工
240天 2015-03-17 2015-11-11
63
路基填海施工
240天 2015-03-17 2015-11-11 10
64
海上路基软基处理(无等待期处理)
120天 2015-05-16 2015-09-12 63[SS+60]
65
岸上路基施工
300天 2015-03-22 2016-01-15
66
修建施工便道、基底清理
120天 2015-03-22 2015-07-19 1,6[FS-30],7[FF+60]
67
主线土方路基
300天 2015-03-22 2016-01-15 66[SS]
68
软基处理(无等待期处理法)
60天 2015-07-20 2015-09-17 66
69
管涵、箱涵等结构物施工
140天 2015-08-04 2015-12-21 66[FS+15]
70
路面施工
201天 2015-10-18 2016-05-05
71
基层施工
120天 2015-10-18 2016-02-14
72
填海段基层
70天 2015-11-12 2016-01-20 62
73
岸上段道路基层
120天 2015-10-18 2016-02-14 65[FF+30]
74
面层
97天 2016-01-30 2016-05-05
75
示范区填海段面层
45天 2016-03-22 2016-05-05 72,36[FF+20],48[FF+20]
76
岸上段面层
90天 2016-01-30 2016-04-28 60[FF+10],73[FF+50]
77
附属工程
67天 2016-03-20 2016-05-25
78
绿化
67天 2016-03-20 2016-05-25
79
示范区填海段道路绿化
30天 2016-04-26 2016-05-25 75[FF+20]
80
岸上段道路绿化
60天 2016-03-20 2016-05-18 76[FF+20]
81
照明、护栏
62天 2016-03-25 2016-05-25
82
示范区填海段道路照明
30天 2016-04-26 2016-05-25 75[FF+20],72
83
具备通车条件(土路通车)
0天 2016-04-18 2016-04-18 61,36,48,60
84
岸上段道路照明、护栏
60天 2016-03-25 2016-05-23 76[FF+25]
85
标志、标线
50天 2016-03-30 2016-05-18 75[FF+10],76[FF+20]
86
竣工验收(完美通车)
1天 2016-05-19 2016-05-19 85
