 建科院研发基地前期工程

建科院研发基地前期工程

文件编号 3295 工期 190天 开始时间 2014-05-22 结束时间 2014-11-27
任务数 48K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

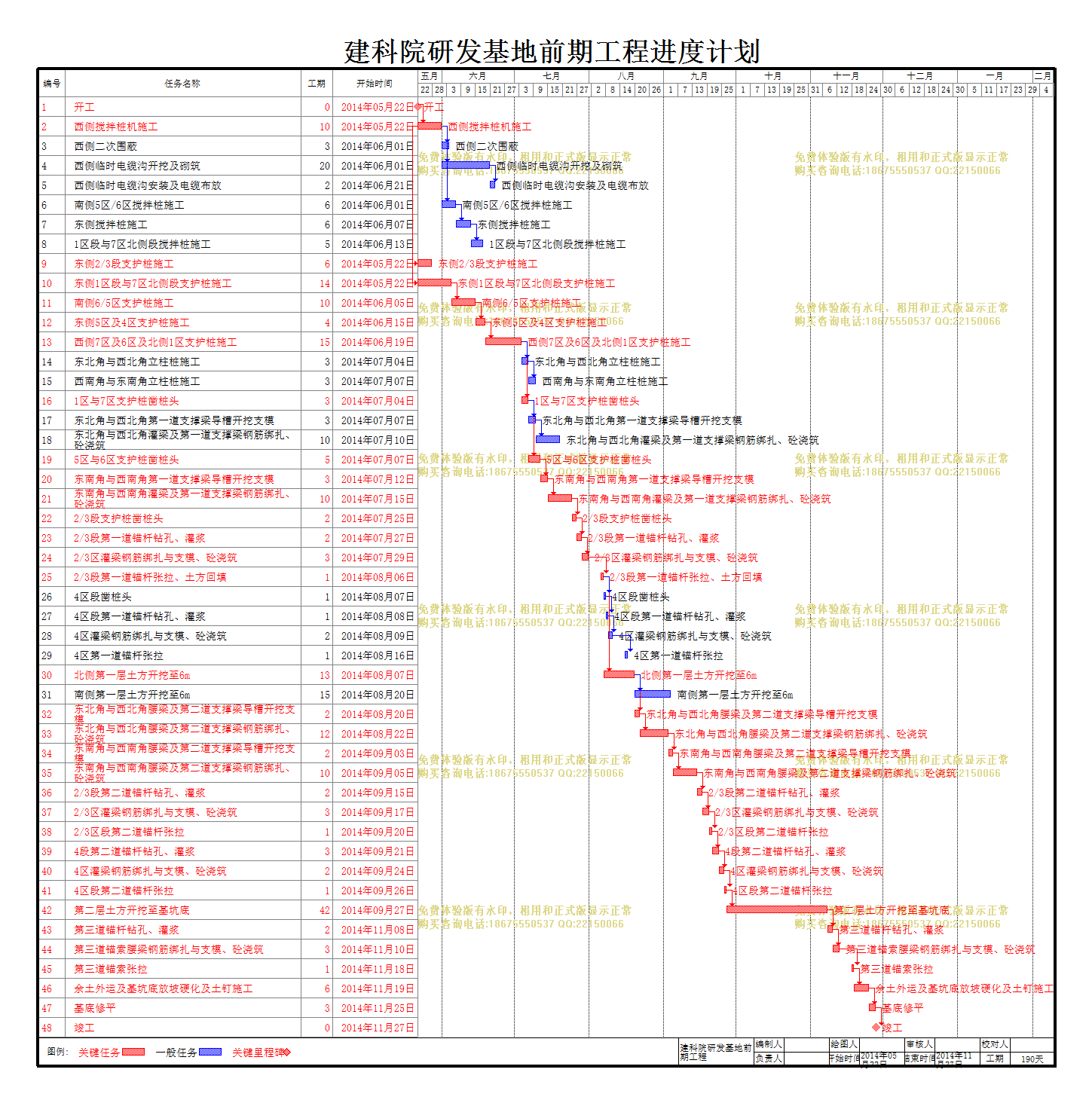

计划内容
建科院研发基地前期工程

编号

任务名称

工期

开始时间

结束时间

1
开工
0天 2014年05月22日 2014年05月22日
2
西侧搅拌桩机施工
10天 2014年05月22日 2014年05月31日
3
西侧二次围蔽
3天 2014年06月01日 2014年06月03日
4
西侧临时电缆沟开挖及砌筑
20天 2014年06月01日 2014年06月20日
5
西侧临时电缆沟安装及电缆布放
2天 2014年06月21日 2014年06月22日
6
南侧5区/6区搅拌桩施工
6天 2014年06月01日 2014年06月06日
7
东侧搅拌桩施工
6天 2014年06月07日 2014年06月12日
8
1区段与7区北侧段搅拌桩施工
5天 2014年06月13日 2014年06月17日
9
东侧2/3段支护桩施工
6天 2014年05月22日 2014年05月27日
10
东侧1区段与7区北侧段支护桩施工
14天 2014年05月22日 2014年06月04日
11
南侧6/5区支护桩施工
10天 2014年06月05日 2014年06月14日
12
东侧5区及4区支护桩施工
4天 2014年06月15日 2014年06月18日
13
西侧7区及6区及北侧1区支护桩施工
15天 2014年06月19日 2014年07月03日
14
东北角与西北角立柱桩施工
3天 2014年07月04日 2014年07月06日
15
西南角与东南角立柱桩施工
3天 2014年07月07日 2014年07月09日
16
1区与7区支护桩凿桩头
3天 2014年07月04日 2014年07月06日
17
东北角与西北角第一道支撑梁导槽开挖支模
3天 2014年07月07日 2014年07月09日
18
东北角与西北角灌梁及第一道支撑梁钢筋绑扎、砼浇筑
10天 2014年07月10日 2014年07月19日
19
5区与6区支护桩凿桩头
5天 2014年07月07日 2014年07月11日
20
东南角与西南角第一道支撑梁导槽开挖支模
3天 2014年07月12日 2014年07月14日
21
东南角与西南角灌梁及第一道支撑梁钢筋绑扎、砼浇筑
10天 2014年07月15日 2014年07月24日
22
2/3段支护桩凿桩头
2天 2014年07月25日 2014年07月26日
23
2/3段第一道锚杆钻孔、灌浆
2天 2014年07月27日 2014年07月28日
24
2/3区灌梁钢筋绑扎与支模、砼浇筑
3天 2014年07月29日 2014年07月31日
25
2/3段第一道锚杆张拉、土方回填
1天 2014年08月06日 2014年08月06日
26
4区段凿桩头
1天 2014年08月07日 2014年08月07日
27
4区段第一道锚杆钻孔、灌浆
1天 2014年08月08日 2014年08月08日
28
4区灌梁钢筋绑扎与支模、砼浇筑
2天 2014年08月09日 2014年08月10日
29
4区第一道锚杆张拉
1天 2014年08月16日 2014年08月16日
30
北侧第一层土方开挖至6m
13天 2014年08月07日 2014年08月19日
31
南侧第一层土方开挖至6m
15天 2014年08月20日 2014年09月03日
32
东北角与西北角腰梁及第二道支撑梁导槽开挖支模
2天 2014年08月20日 2014年08月21日
33
东北角与西北角腰梁及第二道支撑梁钢筋绑扎、砼浇筑
12天 2014年08月22日 2014年09月02日
34
东南角与西南角腰梁及第二道支撑梁导槽开挖支模
2天 2014年09月03日 2014年09月04日
35
东南角与西南角腰梁及第二道支撑梁钢筋绑扎、砼浇筑
10天 2014年09月05日 2014年09月14日
36
2/3段第二道锚杆钻孔、灌浆
2天 2014年09月15日 2014年09月16日
37
2/3区灌梁钢筋绑扎与支模、砼浇筑
3天 2014年09月17日 2014年09月19日
38
2/3区段第二道锚杆张拉
1天 2014年09月20日 2014年09月20日
39
4段第二道锚杆钻孔、灌浆
3天 2014年09月21日 2014年09月23日
40
4区灌梁钢筋绑扎与支模、砼浇筑
2天 2014年09月24日 2014年09月25日
41
4区段第二道锚杆张拉
1天 2014年09月26日 2014年09月26日
42
第二层土方开挖至基坑底
42天 2014年09月27日 2014年11月07日
43
第三道锚杆钻孔、灌浆
2天 2014年11月08日 2014年11月09日
44
第三道锚索腰梁钢筋绑扎与支模、砼浇筑
3天 2014年11月10日 2014年11月12日
45
第三道锚索张拉
1天 2014年11月18日 2014年11月18日
46
余土外运及基坑底放坡硬化及土钉施工
6天 2014年11月19日 2014年11月24日
47
基底修平
3天 2014年11月25日 2014年11月27日
48
竣工
0天 2014年11月27日 2014年11月27日
