百杏苑3号楼施工进度计划| 文件编号 | 3276 | 工期 | 290天 | 开始时间 | 2017-12-15 | 结束时间 | 2018-09-30 |
| 任务数 | 26K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

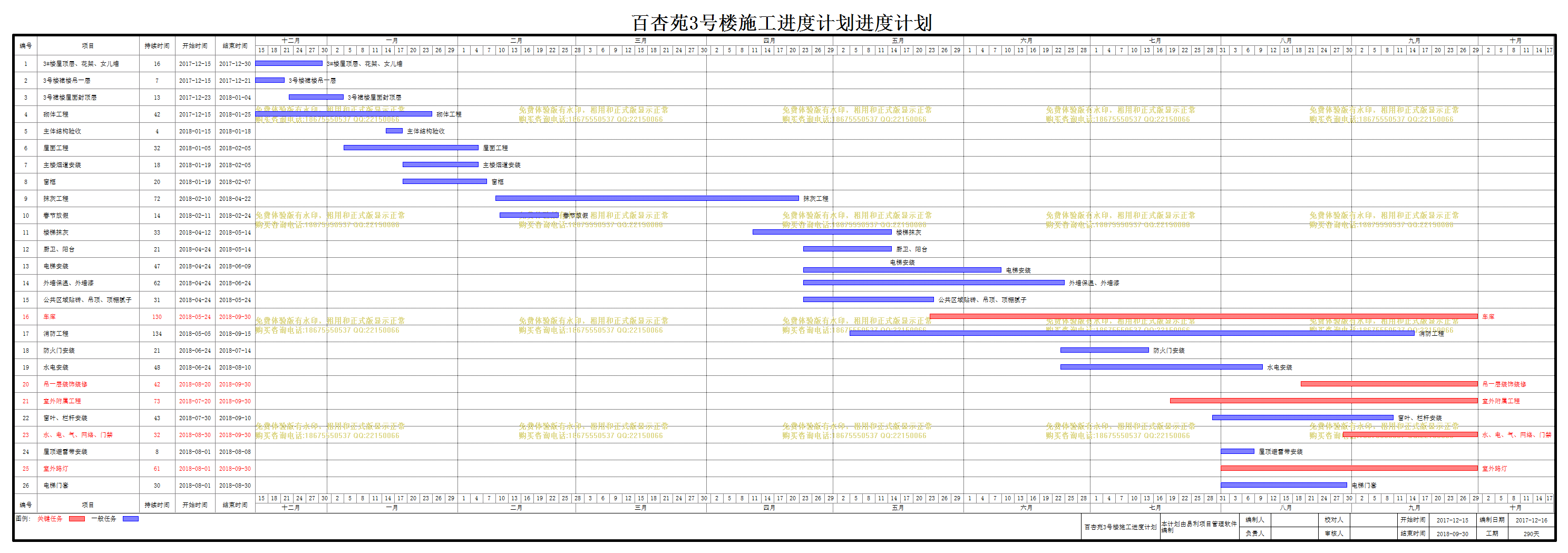

| 百杏苑3号楼施工进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
项目 |
持续时间 |
开始时间 |
结束时间 |
| 1 | 3#楼屋顶层、花架、女儿墙 |
16天 | 2017-12-15 | 2017-12-30 |
| 2 | 3号楼裙楼吊一层 |
7天 | 2017-12-15 | 2017-12-21 |
| 3 | 3号裙楼屋面封顶层 |
13天 | 2017-12-23 | 2018-01-04 |
| 4 | 砌体工程 |
42天 | 2017-12-15 | 2018-01-25 |
| 5 | 主体结构验收 |
4天 | 2018-01-15 | 2018-01-18 |
| 6 | 屋面工程 |
32天 | 2018-01-05 | 2018-02-05 |
| 7 | 主楼烟道安装 |
18天 | 2018-01-19 | 2018-02-05 |
| 8 | 窗框 |
20天 | 2018-01-19 | 2018-02-07 |
| 9 | 抹灰工程 |
72天 | 2018-02-10 | 2018-04-22 |
| 10 | 春节放假 |
14天 | 2018-02-11 | 2018-02-24 |
| 11 | 楼梯抹灰 |
33天 | 2018-04-12 | 2018-05-14 |
| 12 | 厨卫、阳台 |
21天 | 2018-04-24 | 2018-05-14 |
| 13 | 电梯安装 |
47天 | 2018-04-24 | 2018-06-09 |
| 14 | 外墙保温、外墙漆 |
62天 | 2018-04-24 | 2018-06-24 |
| 15 | 公共区域贴砖、吊顶、顶棚腻子 |
31天 | 2018-04-24 | 2018-05-24 |
| 16 | 车库 |
130天 | 2018-05-24 | 2018-09-30 |
| 17 | 消防工程 |
134天 | 2018-05-05 | 2018-09-15 |
| 18 | 防火门安装 |
21天 | 2018-06-24 | 2018-07-14 |
| 19 | 水电安装 |
48天 | 2018-06-24 | 2018-08-10 |
| 20 | 吊一层装饰装修 |
42天 | 2018-08-20 | 2018-09-30 |
| 21 | 室外附属工程 |
73天 | 2018-07-20 | 2018-09-30 |
| 22 | 窗叶、栏杆安装 |
43天 | 2018-07-30 | 2018-09-10 |
| 23 | 水、电、气、网络、门禁 |
32天 | 2018-08-30 | 2018-09-30 |
| 24 | 屋顶避雷带安装 |
8天 | 2018-08-01 | 2018-08-08 |
| 25 | 室外路灯 |
61天 | 2018-08-01 | 2018-09-30 |
| 26 | 电梯门套 |
30天 | 2018-08-01 | 2018-08-30 |
