 太平湾阳光小镇二期组团A30#、33#、28#楼

太平湾阳光小镇二期组团A30#、33#、28#楼

文件编号 3267 工期 156天 开始时间 2014-06-15 结束时间 2014-11-17
任务数 52K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

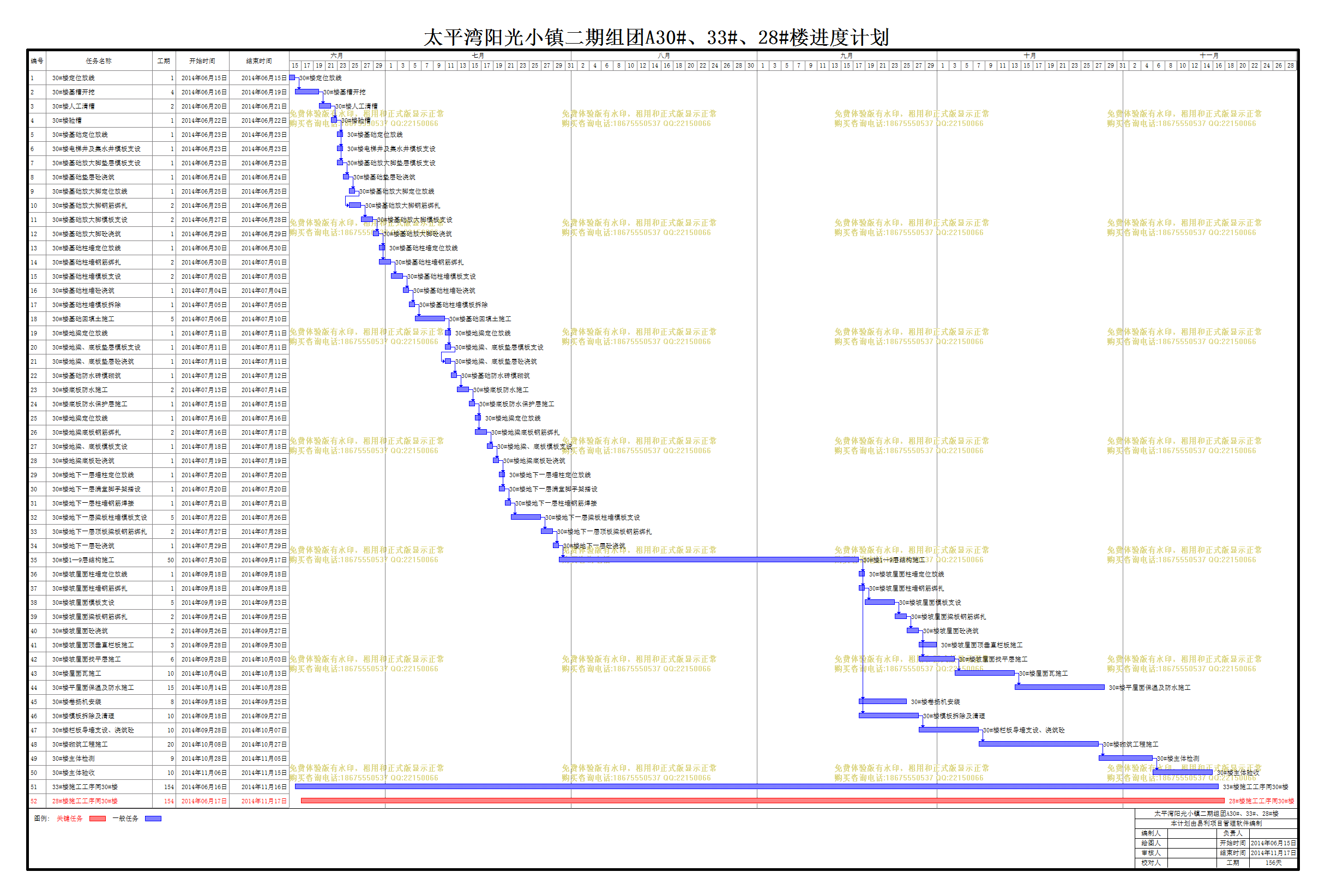

计划内容
太平湾阳光小镇二期组团A30#、33#、28#楼

编号

任务名称

工期

开始时间

结束时间

1
30#楼定位放线
1天 2014年06月15日 2014年06月15日
2
30#楼基槽开挖
4天 2014年06月16日 2014年06月19日
3
30#楼人工清槽
2天 2014年06月20日 2014年06月21日
4
30#楼验槽
1天 2014年06月22日 2014年06月22日
5
30#楼基础定位放线
1天 2014年06月23日 2014年06月23日
6
30#楼电梯井及集水井模板支设
1天 2014年06月23日 2014年06月23日
7
30#楼基础放大脚垫层模板支设
1天 2014年06月23日 2014年06月23日
8
30#楼基础垫层砼浇筑
1天 2014年06月24日 2014年06月24日
9
30#楼基础放大脚定位放线
1天 2014年06月25日 2014年06月25日
10
30#楼基础放大脚钢筋绑扎
2天 2014年06月25日 2014年06月26日
11
30#楼基础放大脚模板支设
2天 2014年06月27日 2014年06月28日
12
30#楼基础放大脚砼浇筑
1天 2014年06月29日 2014年06月29日
13
30#楼基础柱墙定位放线
1天 2014年06月30日 2014年06月30日
14
30#楼基础柱墙钢筋绑扎
2天 2014年06月30日 2014年07月01日
15
30#楼基础柱墙模板支设
2天 2014年07月02日 2014年07月03日
16
30#楼基础柱墙砼浇筑
1天 2014年07月04日 2014年07月04日
17
30#楼基础柱墙模板拆除
1天 2014年07月05日 2014年07月05日
18
30#楼基础回填土施工
5天 2014年07月06日 2014年07月10日
19
30#楼地梁定位放线
1天 2014年07月11日 2014年07月11日
20
30#楼地梁、底板垫层模板支设
1天 2014年07月11日 2014年07月11日
21
30#楼地梁、底板垫层砼浇筑
1天 2014年07月11日 2014年07月11日
22
30#楼基础防水砖模砌筑
1天 2014年07月12日 2014年07月12日
23
30#楼底板防水施工
2天 2014年07月13日 2014年07月14日
24
30#楼底板防水保护层施工
1天 2014年07月15日 2014年07月15日
25
30#楼地梁定位放线
1天 2014年07月16日 2014年07月16日
26
30#楼地梁底板钢筋绑扎
2天 2014年07月16日 2014年07月17日
27
30#楼地梁、底板模板支设
1天 2014年07月18日 2014年07月18日
28
30#楼地梁底板砼浇筑
1天 2014年07月19日 2014年07月19日
29
30#楼地下一层墙柱定位放线
1天 2014年07月20日 2014年07月20日
30
30#楼地下一层满堂脚手架搭设
1天 2014年07月20日 2014年07月20日
31
30#楼地下一层柱墙钢筋焊接
1天 2014年07月21日 2014年07月21日
32
30#楼地下一层梁板柱墙模板支设
5天 2014年07月22日 2014年07月26日
33
30#楼地下一层顶板梁板钢筋绑扎
2天 2014年07月27日 2014年07月28日
34
30#楼地下一层砼浇筑
1天 2014年07月29日 2014年07月29日
35
30#楼1—9层结构施工
50天 2014年07月30日 2014年09月17日
36
30#楼坡屋面柱墙定位放线
1天 2014年09月18日 2014年09月18日
37
30#楼坡屋面柱墙钢筋绑扎
1天 2014年09月18日 2014年09月18日
38
30#楼坡屋面模板支设
5天 2014年09月19日 2014年09月23日
39
30#楼坡屋面梁板钢筋绑扎
2天 2014年09月24日 2014年09月25日
40
30#楼坡屋面砼浇筑
2天 2014年09月26日 2014年09月27日
41
30#楼坡屋面顶垂直栏板施工
3天 2014年09月28日 2014年09月30日
42
30#楼坡屋面找平层施工
6天 2014年09月28日 2014年10月03日
43
30#楼屋面瓦施工
10天 2014年10月04日 2014年10月13日
44
30#楼平屋面保温及防水施工
15天 2014年10月14日 2014年10月28日
45
30#楼卷扬机安装
8天 2014年09月18日 2014年09月25日
46
30#楼模板拆除及清理
10天 2014年09月18日 2014年09月27日
47
30#楼栏板导墙支设、浇筑砼
10天 2014年09月28日 2014年10月07日
48
30#楼砌筑工程施工
20天 2014年10月08日 2014年10月27日
49
30#楼主体检测
9天 2014年10月28日 2014年11月05日
50
30#楼主体验收
10天 2014年11月06日 2014年11月15日
51
33#楼施工工序同30#楼
154天 2014年06月16日 2014年11月16日
52
28#楼施工工序同30#楼
154天 2014年06月17日 2014年11月17日
