太平湾阳光小镇二期工程组团A CK3| 文件编号 | 3265 | 工期 | 185天 | 开始时间 | 2014-05-15 | 结束时间 | 2014-11-15 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

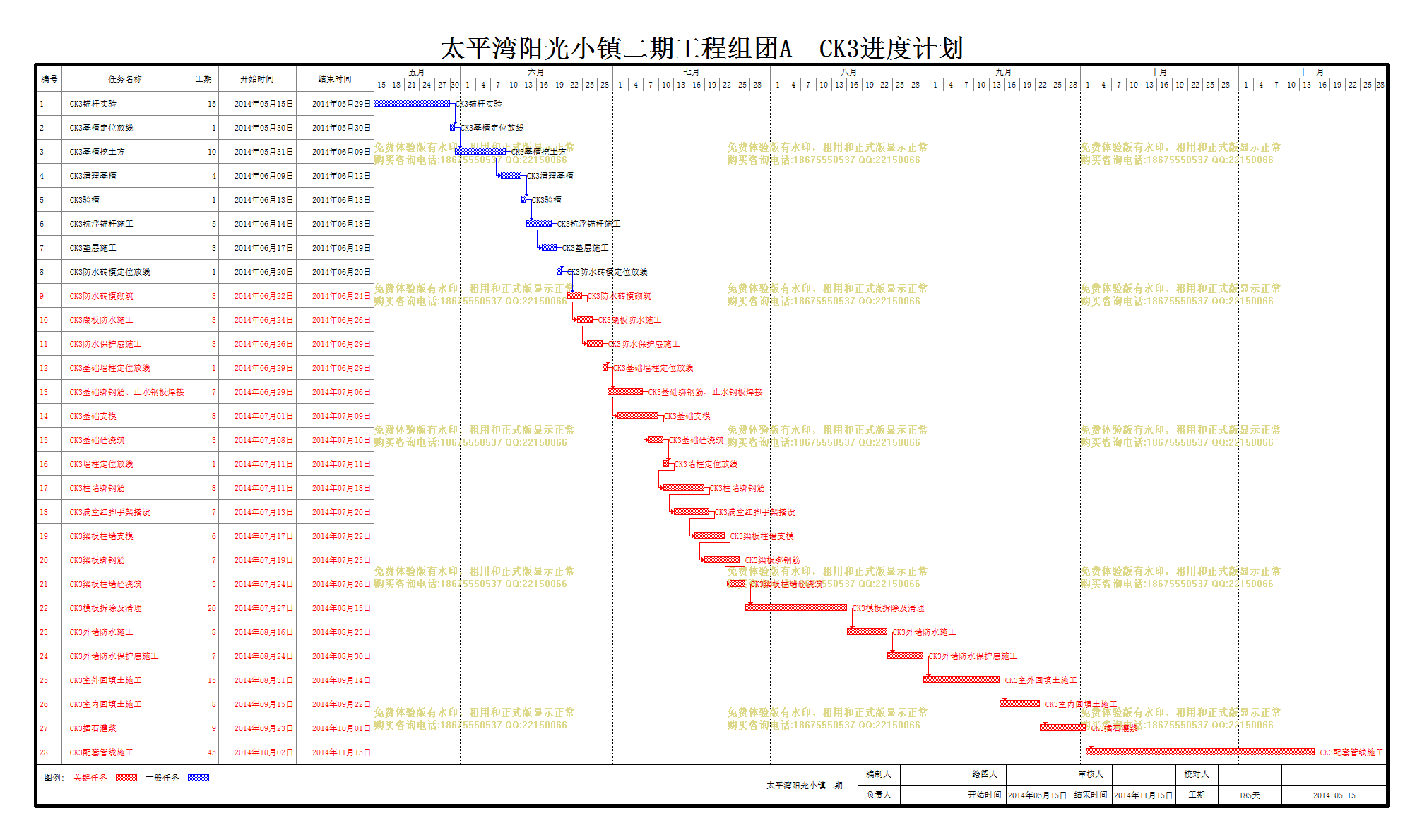

| 太平湾阳光小镇二期工程组团A CK3 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | CK3锚杆实验 |
15天 | 2014年05月15日 | 2014年05月29日 |
| 2 | CK3基槽定位放线 |
1天 | 2014年05月30日 | 2014年05月30日 |
| 3 | CK3基槽挖土方 |
10天 | 2014年05月31日 | 2014年06月09日 |
| 4 | CK3清理基槽 |
4天 | 2014年06月09日 | 2014年06月12日 |
| 5 | CK3验槽 |
1天 | 2014年06月13日 | 2014年06月13日 |
| 6 | CK3抗浮锚杆施工 |
5天 | 2014年06月14日 | 2014年06月18日 |
| 7 | CK3垫层施工 |
3天 | 2014年06月17日 | 2014年06月19日 |
| 8 | CK3防水砖模定位放线 |
1天 | 2014年06月20日 | 2014年06月20日 |
| 9 | CK3防水砖模砌筑 |
3天 | 2014年06月22日 | 2014年06月24日 |
| 10 | CK3底板防水施工 |
3天 | 2014年06月24日 | 2014年06月26日 |
| 11 | CK3防水保护层施工 |
3天 | 2014年06月26日 | 2014年06月29日 |
| 12 | CK3基础墙柱定位放线 |
1天 | 2014年06月29日 | 2014年06月29日 |
| 13 | CK3基础绑钢筋、止水钢板焊接 |
7天 | 2014年06月29日 | 2014年07月06日 |
| 14 | CK3基础支模 |
8天 | 2014年07月01日 | 2014年07月09日 |
| 15 | CK3基础砼浇筑 |
3天 | 2014年07月08日 | 2014年07月10日 |
| 16 | CK3墙柱定位放线 |
1天 | 2014年07月11日 | 2014年07月11日 |
| 17 | CK3柱墙绑钢筋 |
8天 | 2014年07月11日 | 2014年07月18日 |
| 18 | CK3满堂红脚手架搭设 |
7天 | 2014年07月13日 | 2014年07月20日 |
| 19 | CK3梁板柱墙支模 |
6天 | 2014年07月17日 | 2014年07月22日 |
| 20 | CK3梁板绑钢筋 |
7天 | 2014年07月19日 | 2014年07月25日 |
| 21 | CK3梁板柱墙砼浇筑 |
3天 | 2014年07月24日 | 2014年07月26日 |
| 22 | CK3模板拆除及清理 |
20天 | 2014年07月27日 | 2014年08月15日 |
| 23 | CK3外墙防水施工 |
8天 | 2014年08月16日 | 2014年08月23日 |
| 24 | CK3外墙防水保护层施工 |
7天 | 2014年08月24日 | 2014年08月30日 |
| 25 | CK3室外回填土施工 |
15天 | 2014年08月31日 | 2014年09月14日 |
| 26 | CK3室内回填土施工 |
8天 | 2014年09月15日 | 2014年09月22日 |
| 27 | CK3插石灌浆 |
9天 | 2014年09月23日 | 2014年10月01日 |
| 28 | CK3配套管线施工 |
45天 | 2014年10月02日 | 2014年11月15日 |
