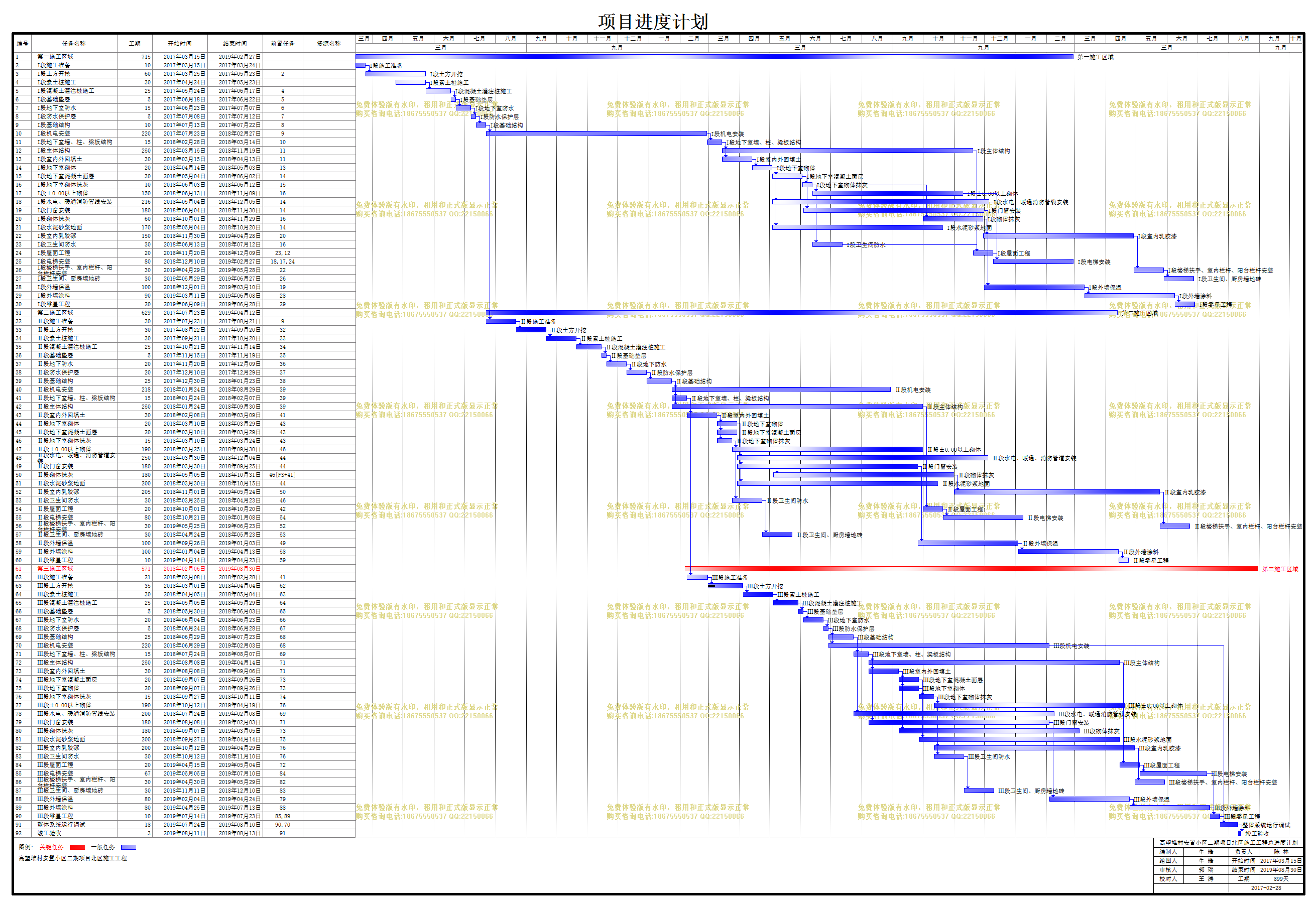

MSProj11| 文件编号 | 3122 | 工期 | 899天 | 开始时间 | 2017-03-15 | 结束时间 | 2019-08-30 |
| 任务数 | 92K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| MSProj11 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 第一施工区域 |
715天 | 2017年03月15日 | 2019年02月27日 | ||
| 2 | I段施工准备 |
10天 | 2017年03月15日 | 2017年03月24日 | ||
| 3 | I段土方开挖 |
60天 | 2017年03月25日 | 2017年05月23日 | 2 | |
| 4 | I段素土桩施工 |
30天 | 2017年04月24日 | 2017年05月23日 | ||
| 5 | I段混凝土灌注桩施工 |
25天 | 2017年05月24日 | 2017年06月17日 | 4 | |
| 6 | I段基础垫层 |
5天 | 2017年06月18日 | 2017年06月22日 | 5 | |
| 7 | I段地下室防水 |
15天 | 2017年06月23日 | 2017年07月07日 | 6 | |
| 8 | I段防水保护层 |
5天 | 2017年07月08日 | 2017年07月12日 | 7 | |
| 9 | I段基础结构 |
10天 | 2017年07月13日 | 2017年07月22日 | 8 | |
| 10 | I段机电安装 |
220天 | 2017年07月23日 | 2018年02月27日 | 9 | |
| 11 | I段地下室墙、柱、梁板结构 |
15天 | 2018年02月28日 | 2018年03月14日 | 10 | |
| 12 | I段主体结构 |
250天 | 2018年03月15日 | 2018年11月19日 | 11 | |
| 13 | I段室内外回填土 |
30天 | 2018年03月15日 | 2018年04月13日 | 11 | |
| 14 | I段地下室砌体 |
20天 | 2018年04月14日 | 2018年05月03日 | 13 | |
| 15 | I段地下室混凝土面层 |
30天 | 2018年05月04日 | 2018年06月02日 | 14 | |
| 16 | I段地下室砌体抹灰 |
10天 | 2018年06月03日 | 2018年06月12日 | 15 | |
| 17 | I段±0.00以上砌体 |
150天 | 2018年06月13日 | 2018年11月09日 | 16 | |
| 18 | I段水电、暖通消防管线安装 |
216天 | 2018年05月04日 | 2018年12月05日 | 14 | |
| 19 | I段门窗安装 |
180天 | 2018年06月04日 | 2018年11月30日 | 14 | |
| 20 | I段砌体抹灰 |
60天 | 2018年10月01日 | 2018年11月29日 | 16 | |
| 21 | I段水泥砂浆地面 |
170天 | 2018年05月04日 | 2018年10月20日 | 14 | |
| 22 | I段室内乳胶漆 |
150天 | 2018年11月30日 | 2019年04月28日 | 20 | |
| 23 | I段卫生间防水 |
30天 | 2018年06月13日 | 2018年07月12日 | 16 | |
| 24 | I段屋面工程 |
20天 | 2018年11月20日 | 2018年12月09日 | 23,12 | |
| 25 | I段电梯安装 |
80天 | 2018年12月10日 | 2019年02月27日 | 18,17,24 | |
| 26 | I段楼梯扶手、室内栏杆、阳台栏杆安装 |
30天 | 2019年04月29日 | 2019年05月28日 | 22 | |
| 27 | I段卫生间、厨房墙地砖 |
30天 | 2019年05月29日 | 2019年06月27日 | 26 | |
| 28 | I段外墙保温 |
100天 | 2018年12月01日 | 2019年03月10日 | 19 | |
| 29 | I段外墙涂料 |
90天 | 2019年03月11日 | 2019年06月08日 | 28 | |
| 30 | I段零星工程 |
20天 | 2019年06月09日 | 2019年06月28日 | 29 | |
| 31 | 第二施工区域 |
629天 | 2017年07月23日 | 2019年04月12日 | ||
| 32 | Ⅱ段施工准备 |
30天 | 2017年07月23日 | 2017年08月21日 | 9 | |
| 33 | Ⅱ段土方开挖 |
30天 | 2017年08月22日 | 2017年09月20日 | 32 | |
| 34 | Ⅱ段素土桩施工 |
30天 | 2017年09月21日 | 2017年10月20日 | 33 | |
| 35 | Ⅱ段混凝土灌注桩施工 |
25天 | 2017年10月21日 | 2017年11月14日 | 34 | |
| 36 | Ⅱ段基础垫层 |
5天 | 2017年11月15日 | 2017年11月19日 | 35 | |
| 37 | Ⅱ段地下防水 |
20天 | 2017年11月20日 | 2017年12月09日 | 36 | |
| 38 | Ⅱ段防水保护层 |
20天 | 2017年12月10日 | 2017年12月29日 | 37 | |
| 39 | Ⅱ段基础结构 |
25天 | 2017年12月30日 | 2018年01月23日 | 38 | |
| 40 | Ⅱ段机电安装 |
218天 | 2018年01月24日 | 2018年08月29日 | 39 | |
| 41 | Ⅱ段地下室墙、柱、梁板结构 |
15天 | 2018年01月24日 | 2018年02月07日 | 39 | |
| 42 | Ⅱ段主体结构 |
250天 | 2018年01月24日 | 2018年09月30日 | 39 | |
| 43 | Ⅱ段室内外回填土 |
30天 | 2018年02月08日 | 2018年03月09日 | 41 | |
| 44 | Ⅱ段地下室砌体 |
20天 | 2018年03月10日 | 2018年03月29日 | 43 | |
| 45 | Ⅱ段地下室混凝土面层 |
20天 | 2018年03月10日 | 2018年03月29日 | 43 | |
| 46 | Ⅱ段地下室砌体抹灰 |
15天 | 2018年03月10日 | 2018年03月24日 | 43 | |
| 47 | Ⅱ段±0.00以上砌体 |
190天 | 2018年03月25日 | 2018年09月30日 | 46 | |
| 48 | Ⅱ段水电、暖通、消防管道安装 |
250天 | 2018年03月30日 | 2018年12月04日 | 44 | |
| 49 | Ⅱ段门窗安装 |
180天 | 2018年03月30日 | 2018年09月25日 | 44 | |
| 50 | Ⅱ段砌体抹灰 |
180天 | 2018年05月05日 | 2018年10月31日 | 46[FS+41] | |
| 51 | Ⅱ段水泥砂浆地面 |
200天 | 2018年03月30日 | 2018年10月15日 | 44 | |
| 52 | Ⅱ段室内乳胶漆 |
205天 | 2018年11月01日 | 2019年05月24日 | 50 | |
| 53 | Ⅱ段卫生间防水 |
30天 | 2018年03月25日 | 2018年04月23日 | 46 | |
| 54 | Ⅱ段屋面工程 |
20天 | 2018年10月01日 | 2018年10月20日 | 42 | |
| 55 | Ⅱ段电梯安装 |
80天 | 2018年10月21日 | 2019年01月08日 | 54 | |
| 56 | Ⅱ段楼梯扶手、室内栏杆、阳台栏杆安装 |
30天 | 2019年05月25日 | 2019年06月23日 | 52 | |
| 57 | Ⅱ段卫生间、厨房墙地砖 |
30天 | 2018年04月24日 | 2018年05月23日 | 53 | |
| 58 | Ⅱ段外墙保温 |
100天 | 2018年09月26日 | 2019年01月03日 | 49 | |
| 59 | Ⅱ段外墙涂料 |
100天 | 2019年01月04日 | 2019年04月13日 | 58 | |
| 60 | Ⅱ段零星工程 |
10天 | 2019年04月14日 | 2019年04月23日 | 59 | |
| 61 | 第三施工区域 |
571天 | 2018年02月06日 | 2019年08月30日 | ||
| 62 | Ⅲ段施工准备 |
21天 | 2018年02月08日 | 2018年02月28日 | 41 | |
| 63 | Ⅲ段土方开挖 |
35天 | 2018年03月01日 | 2018年04月04日 | 62 | |
| 64 | Ⅲ段素土桩施工 |
30天 | 2018年04月05日 | 2018年05月04日 | 63 | |
| 65 | Ⅲ段混凝土灌注桩施工 |
25天 | 2018年05月05日 | 2018年05月29日 | 64 | |
| 66 | Ⅲ段基础垫层 |
5天 | 2018年05月30日 | 2018年06月03日 | 65 | |
| 67 | Ⅲ段地下室防水 |
20天 | 2018年06月04日 | 2018年06月23日 | 66 | |
| 68 | Ⅲ段防水保护层 |
5天 | 2018年06月24日 | 2018年06月28日 | 67 | |
| 69 | Ⅲ段基础结构 |
25天 | 2018年06月29日 | 2018年07月23日 | 68 | |
| 70 | Ⅲ段机电安装 |
220天 | 2018年06月29日 | 2019年02月03日 | 68 | |
| 71 | Ⅲ段地下室墙、柱、梁板结构 |
15天 | 2018年07月24日 | 2018年08月07日 | 69 | |
| 72 | Ⅲ段主体结构 |
250天 | 2018年08月08日 | 2019年04月14日 | 71 | |
| 73 | Ⅲ段室内外回填土 |
30天 | 2018年08月08日 | 2018年09月06日 | 71 | |
| 74 | Ⅲ段地下室混凝土面层 |
20天 | 2018年09月07日 | 2018年09月26日 | 73 | |
| 75 | Ⅲ段地下室砌体 |
20天 | 2018年09月07日 | 2018年09月26日 | 73 | |
| 76 | Ⅲ段地下室砌体抹灰 |
15天 | 2018年09月27日 | 2018年10月11日 | 74 | |
| 77 | Ⅲ段±0.00以上砌体 |
190天 | 2018年10月12日 | 2019年04月19日 | 76 | |
| 78 | Ⅲ段水电、暖通消防管线安装 |
200天 | 2018年07月24日 | 2019年02月08日 | 69 | |
| 79 | Ⅲ段门窗安装 |
180天 | 2018年08月08日 | 2019年02月03日 | 71 | |
| 80 | Ⅲ段砌体抹灰 |
180天 | 2018年09月07日 | 2019年03月05日 | 73 | |
| 81 | Ⅲ段水泥砂浆地面 |
200天 | 2018年09月27日 | 2019年04月14日 | 75 | |
| 82 | Ⅲ段室内乳胶漆 |
200天 | 2018年10月12日 | 2019年04月29日 | 76 | |
| 83 | Ⅲ段卫生间防水 |
30天 | 2018年10月12日 | 2018年11月10日 | 76 | |
| 84 | Ⅲ段屋面工程 |
20天 | 2019年04月15日 | 2019年05月04日 | 72 | |
| 85 | Ⅲ段电梯安装 |
67天 | 2019年05月05日 | 2019年07月10日 | 84 | |
| 86 | Ⅲ段楼梯扶手、室内栏杆、阳台栏杆安装 |
30天 | 2019年04月30日 | 2019年05月29日 | 82 | |
| 87 | Ⅲ段卫生间、厨房墙地砖 |
30天 | 2018年11月11日 | 2018年12月10日 | 83 | |
| 88 | Ⅲ段外墙保温 |
80天 | 2019年02月04日 | 2019年04月24日 | 79 | |
| 89 | Ⅲ段外墙涂料 |
80天 | 2019年04月25日 | 2019年07月13日 | 88 | |
| 90 | Ⅲ段零星工程 |
10天 | 2019年07月14日 | 2019年07月23日 | 85,89 | |
| 91 | 整体系统运行调试 |
18天 | 2019年07月24日 | 2019年08月10日 | 90,70 | |
| 92 | 竣工验收 |
3天 | 2019年08月11日 | 2019年08月13日 | 91 |
