文件编号 | 3086 | 工期 | 100天 | 开始时间 | 2014-05-20 | 结束时间 | 2014-08-27 |
任务数 | 26K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

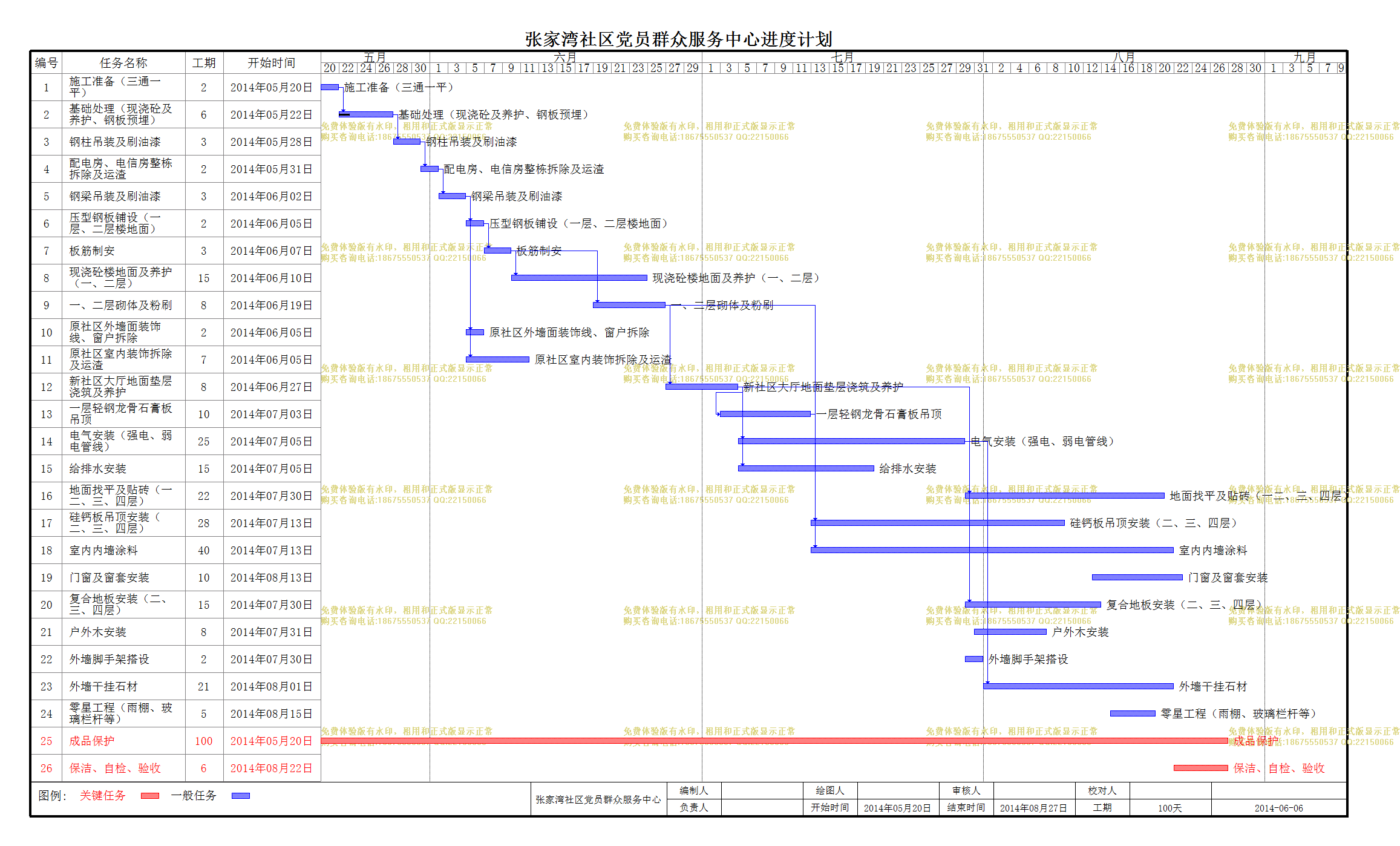

张家湾社区党员群众服务中心 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 施工准备(三通一平) |
2天 | 2014年05月20日 | 2014年05月21日 |
2 | 基础处理(现浇砼及养护、钢板预埋) |
6天 | 2014年05月22日 | 2014年05月27日 |
3 | 钢柱吊装及刷油漆 |
3天 | 2014年05月28日 | 2014年05月30日 |
4 | 配电房、电信房整栋拆除及运渣 |
2天 | 2014年05月31日 | 2014年06月01日 |
5 | 钢梁吊装及刷油漆 |
3天 | 2014年06月02日 | 2014年06月04日 |
6 | 压型钢板铺设(一层、二层楼地面) |
2天 | 2014年06月05日 | 2014年06月06日 |
7 | 板筋制安 |
3天 | 2014年06月07日 | 2014年06月09日 |
8 | 现浇砼楼地面及养护(一、二层) |
15天 | 2014年06月10日 | 2014年06月24日 |
9 | 一、二层砌体及粉刷 |
8天 | 2014年06月19日 | 2014年06月26日 |
10 | 原社区外墙面装饰线、窗户拆除 |
2天 | 2014年06月05日 | 2014年06月06日 |
11 | 原社区室内装饰拆除及运渣 |
7天 | 2014年06月05日 | 2014年06月11日 |
12 | 新社区大厅地面垫层浇筑及养护 |
8天 | 2014年06月27日 | 2014年07月04日 |
13 | 一层轻钢龙骨石膏板吊顶 |
10天 | 2014年07月03日 | 2014年07月13日 |
14 | 电气安装(强电、弱电管线) |
25天 | 2014年07月05日 | 2014年07月29日 |
15 | 给排水安装 |
15天 | 2014年07月05日 | 2014年07月19日 |
16 | 地面找平及贴砖(一二、三、四层) |
22天 | 2014年07月30日 | 2014年08月20日 |
17 | 硅钙板吊顶安装(二、三、四层) |
28天 | 2014年07月13日 | 2014年08月10日 |
18 | 室内内墙涂料 |
40天 | 2014年07月13日 | 2014年08月22日 |
19 | 门窗及窗套安装 |
10天 | 2014年08月13日 | 2014年08月22日 |
20 | 复合地板安装(二、三、四层) |
15天 | 2014年07月30日 | 2014年08月13日 |
21 | 户外木安装 |
8天 | 2014年07月31日 | 2014年08月07日 |
22 | 外墙脚手架搭设 |
2天 | 2014年07月30日 | 2014年07月31日 |
23 | 外墙干挂石材 |
21天 | 2014年08月01日 | 2014年08月21日 |
24 | 零星工程(雨棚、玻璃栏杆等) |
5天 | 2014年08月15日 | 2014年08月19日 |
25 | 成品保护 |
100天 | 2014年05月20日 | 2014年08月27日 |
26 | 保洁、自检、验收 |
6天 | 2014年08月22日 | 2014年08月27日 |
