文件编号 | 3062 | 工期 | 68天 | 开始时间 | 2015-10-25 | 结束时间 | 2015-12-31 |
任务数 | 38K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

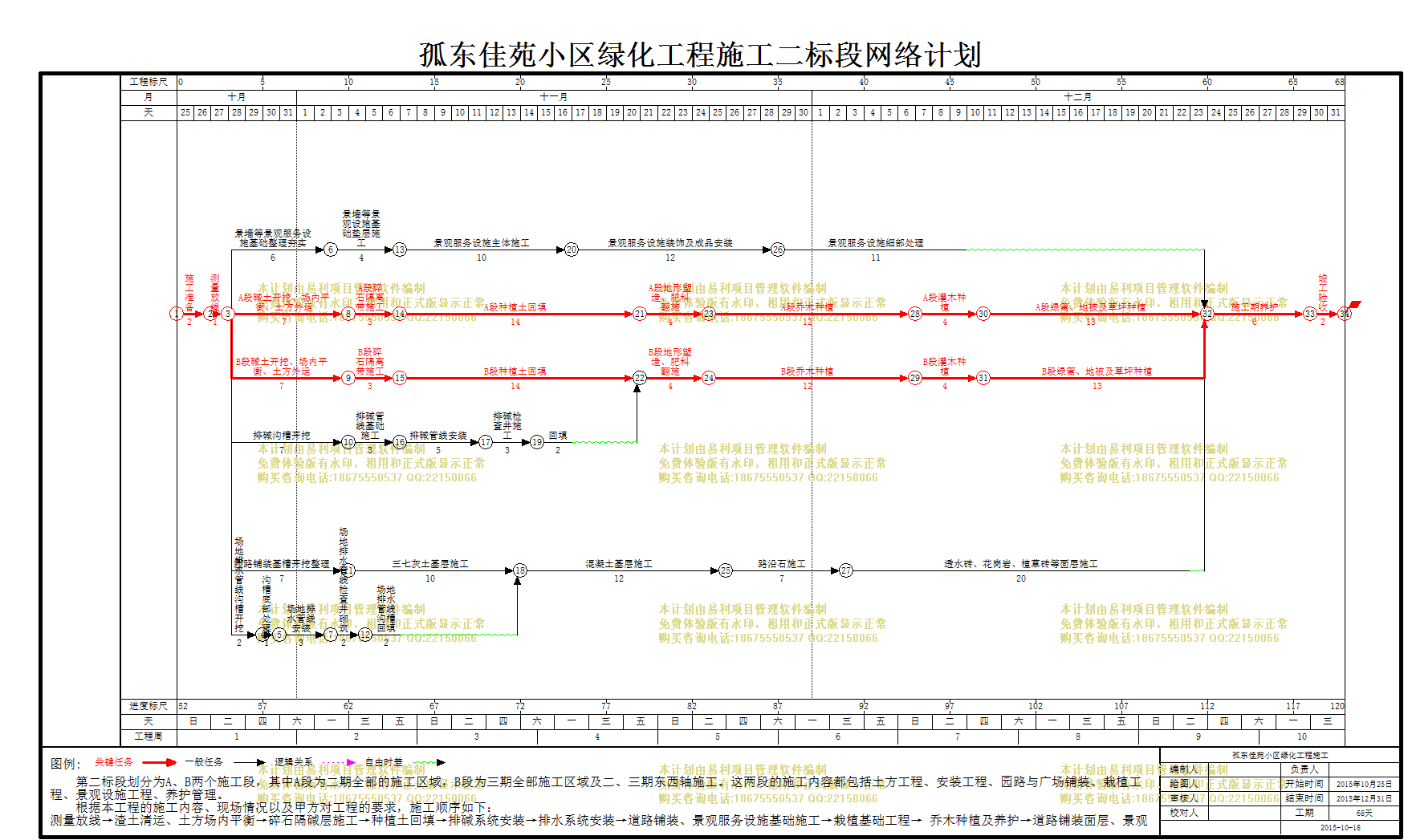

孤东佳苑小区绿化工程施工二标段 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 施工准备 |
2天 | 2015年10月25日 | 2015年10月26日 | ||
2 | 测量放线 |
1天 | 2015年10月27日 | 2015年10月27日 | 1 | |
3 | A段碱土开挖、场内平衡、土方外运 |
7天 | 2015年10月28日 | 2015年11月03日 | 2 | |
4 | A段碎石隔离带施工 |
3天 | 2015年11月04日 | 2015年11月06日 | 3 | |
5 | A段种植土回填 |
14天 | 2015年11月07日 | 2015年11月20日 | 4 | |
6 | A段地形塑造、肥料翻施 |
4天 | 2015年11月21日 | 2015年11月24日 | 5 | |
7 | A段乔木种植 |
12天 | 2015年11月25日 | 2015年12月06日 | 6 | |
8 | A段灌木种植 |
4天 | 2015年12月07日 | 2015年12月10日 | 7 | |
9 | A段绿篱、地被及草坪种植 |
13天 | 2015年12月11日 | 2015年12月23日 | 8 | |
10 | B段碱土开挖、场内平衡、土方外运 |
7天 | 2015年10月28日 | 2015年11月03日 | 2 | |
11 | 排碱沟槽开挖 |
7天 | 2015年10月28日 | 2015年11月03日 | 2 | |
12 | 园路铺装基槽开挖整理 |
7天 | 2015年10月28日 | 2015年11月03日 | 2 | |
13 | 景墙等景观服务设施基础整理夯实 |
6天 | 2015年10月28日 | 2015年11月02日 | 2 | |
14 | 场地排水管线沟槽开挖 |
2天 | 2015年10月28日 | 2015年10月29日 | 2 | |
15 | 沟槽底部处理 |
1天 | 2015年10月30日 | 2015年10月30日 | 14 | |
16 | 场地排水管线安装 |
3天 | 2015年10月31日 | 2015年11月02日 | 15 | |
17 | 场地排水管线检查井砌筑 |
2天 | 2015年11月03日 | 2015年11月04日 | 16 | |
18 | 场地排水管线沟槽回填 |
2天 | 2015年11月05日 | 2015年11月06日 | 17 | |
19 | 景墙等景观设施基础垫层施工 |
4天 | 2015年11月03日 | 2015年11月06日 | 13 | |
20 | 景观服务设施主体施工 |
10天 | 2015年11月07日 | 2015年11月16日 | 19 | |
21 | 景观服务设施装饰及成品安装 |
12天 | 2015年11月17日 | 2015年11月28日 | 20 | |
22 | 景观服务设施细部处理 |
11天 | 2015年11月29日 | 2015年12月09日 | 21 | |
23 | 三七灰土基层施工 |
10天 | 2015年11月04日 | 2015年11月13日 | 12 | |
24 | 混凝土基层施工 |
12天 | 2015年11月14日 | 2015年11月25日 | 18,23 | |
25 | 路沿石施工 |
7天 | 2015年11月26日 | 2015年12月02日 | 24 | |
26 | 透水砖、花岗岩、植草砖等面层施工 |
20天 | 2015年12月03日 | 2015年12月22日 | 25 | |
27 | 排碱管线基础施工 |
3天 | 2015年11月04日 | 2015年11月06日 | 11 | |
28 | 排碱管线安装 |
5天 | 2015年11月07日 | 2015年11月11日 | 27 | |
29 | 排碱检查井施工 |
3天 | 2015年11月12日 | 2015年11月14日 | 28 | |
30 | 回填 |
2天 | 2015年11月15日 | 2015年11月16日 | 29 | |
31 | B段碎石隔离带施工 |
3天 | 2015年11月04日 | 2015年11月06日 | 10 | |
32 | B段种植土回填 |
14天 | 2015年11月07日 | 2015年11月20日 | 31 | |
33 | B段地形塑造、肥料翻施 |
4天 | 2015年11月21日 | 2015年11月24日 | 30,32 | |
34 | B段乔木种植 |
12天 | 2015年11月25日 | 2015年12月06日 | 33 | |
35 | B段灌木种植 |
4天 | 2015年12月07日 | 2015年12月10日 | 34 | |
36 | B段绿篱、地被及草坪种植 |
13天 | 2015年12月11日 | 2015年12月23日 | 35 | |
37 | 施工期养护 |
6天 | 2015年12月24日 | 2015年12月29日 | 36,9,26,22 | |
38 | 竣工验收 |
2天 | 2015年12月30日 | 2015年12月31日 | 37 |
