 地下工程等16项(融坤养老中心项目)

地下工程等16项(融坤养老中心项目)

文件编号 2991 工期 352天 开始时间 2017-06-15 结束时间 2018-06-01
任务数 68K 整理日期 2019/5/17 下载次数 3886
下载地址 计划文件点击下载(登录后才可以下载)

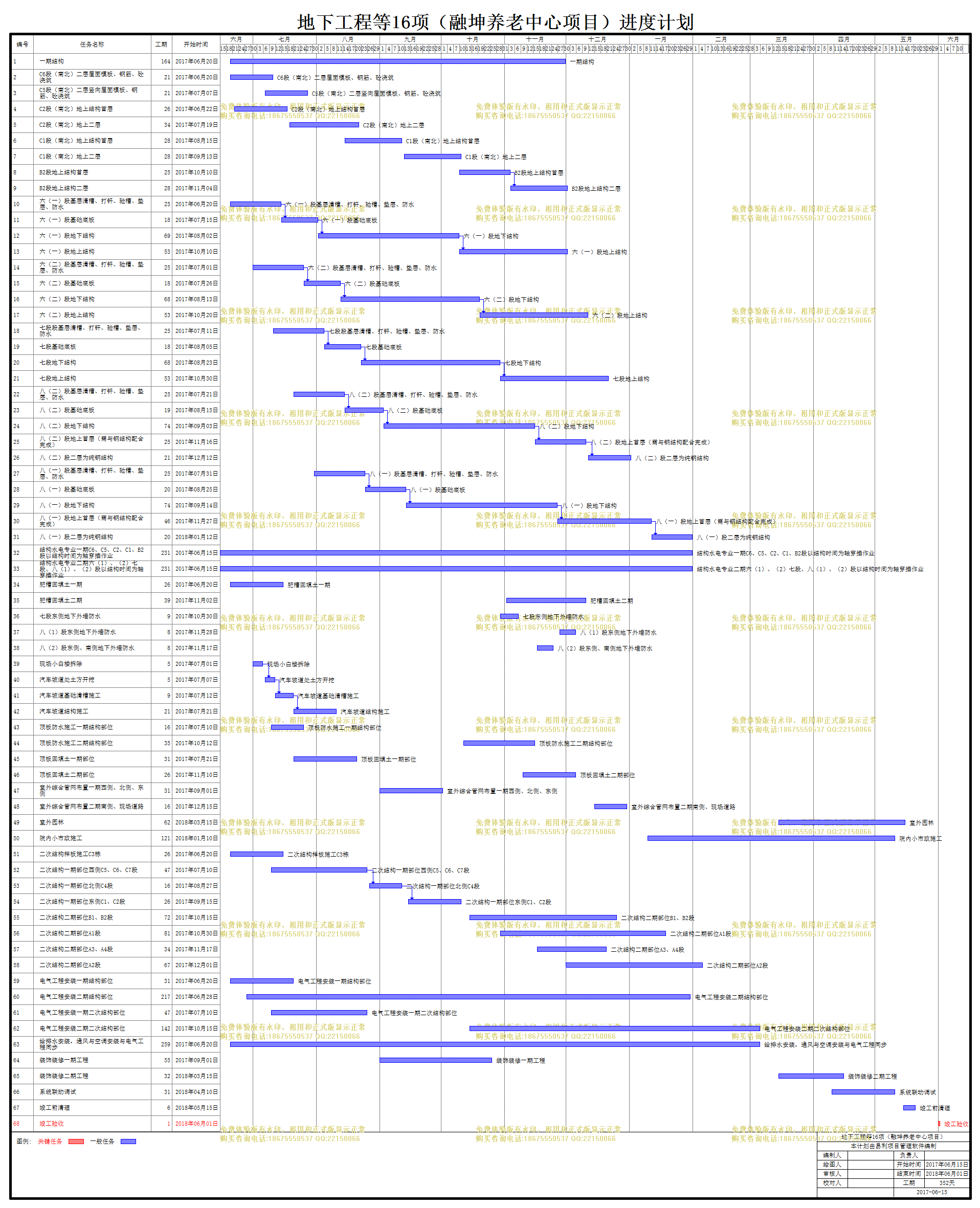

计划内容
地下工程等16项(融坤养老中心项目)

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
一期结构
164天 2017年06月20日 2017年11月30日
2
C6段(南北)二层屋面模板、钢筋、砼浇筑
21天 2017年06月20日 2017年07月10日
3
C5段(南北)二层竖向屋面模板、钢筋、砼浇筑
21天 2017年07月07日 2017年07月27日
4
C2段(南北)地上结构首层
26天 2017年06月22日 2017年07月17日
5
C2段(南北)地上二层
34天 2017年07月19日 2017年08月21日
6
C1段(南北)地上结构首层
28天 2017年08月15日 2017年09月11日
7
C1段(南北)地上二层
28天 2017年09月13日 2017年10月10日
8
B2段地上结构首层
25天 2017年10月10日 2017年11月03日
9
B2段地上结构二层
28天 2017年11月04日 2017年12月01日 8
10
六(一)段基层清槽、打钎、验槽、垫层、防水
25天 2017年06月20日 2017年07月14日
11
六(一)段基础底板
18天 2017年07月15日 2017年08月01日 10
12
六(一)段地下结构
69天 2017年08月02日 2017年10月09日 11
13
六(一)段地上结构
53天 2017年10月10日 2017年12月01日 12
14
六(二)段基层清槽、打钎、验槽、垫层、防水
25天 2017年07月01日 2017年07月25日
15
六(二)段基础底板
18天 2017年07月26日 2017年08月12日 14
16
六(二)段地下结构
68天 2017年08月13日 2017年10月19日 15
17
六(二)段地上结构
53天 2017年10月20日 2017年12月11日 16
18
七段段基层清槽、打钎、验槽、垫层、防水
25天 2017年07月11日 2017年08月04日
19
七段基础底板
18天 2017年08月05日 2017年08月22日 18
20
七段地下结构
68天 2017年08月23日 2017年10月29日 19
21
七段地上结构
53天 2017年10月30日 2017年12月21日 20
22
八(二)段基层清槽、打钎、验槽、垫层、防水
25天 2017年07月21日 2017年08月14日
23
八(二)段基础底板
19天 2017年08月15日 2017年09月02日 22
24
八(二)段地下结构
74天 2017年09月03日 2017年11月15日 23
25
八(二)段地上首层(需与钢结构配合完成)
25天 2017年11月16日 2017年12月10日 24
26
八(二)段二层为纯钢结构
21天 2017年12月12日 2018年01月01日 25
27
八(一)段基层清槽、打钎、验槽、垫层、防水
25天 2017年07月31日 2017年08月24日
28
八(一)段基础底板
20天 2017年08月25日 2017年09月13日 27
29
八(一)段地下结构
74天 2017年09月14日 2017年11月26日 28
30
八(一)段地上首层(需与钢结构配合完成)
46天 2017年11月27日 2018年01月11日 29
31
八(一)段二层为纯钢结构
20天 2018年01月12日 2018年01月31日 30
32
结构水电专业一期C6、C5、C2、C1、B2段以结构时间为轴穿插作业
231天 2017年06月15日 2018年01月31日
33
结构水电专业二期六(1)、(2)七段、八(1)、(2)段以结构时间为轴穿插作业
231天 2017年06月15日 2018年01月31日
34
肥槽回填土一期
26天 2017年06月20日 2017年07月15日
35
肥槽回填土二期
39天 2017年11月02日 2017年12月10日
36
七段东侧地下外墙防水
9天 2017年10月30日 2017年11月07日
37
八(1)段东侧地下外墙防水
8天 2017年11月28日 2017年12月05日
38
八(2)段东侧、南侧地下外墙防水
8天 2017年11月17日 2017年11月24日
39
现场小白楼拆除
5天 2017年07月01日 2017年07月05日
40
汽车坡道处土方开挖
5天 2017年07月07日 2017年07月11日 39
41
汽车坡道基础清槽施工
9天 2017年07月12日 2017年07月20日 40
42
汽车坡道结构施工
21天 2017年07月21日 2017年08月10日 41
43
顶板防水施工一期结构部位
16天 2017年07月10日 2017年07月25日
44
顶板防水施工二期结构部位
35天 2017年10月12日 2017年11月15日
45
顶板回填土一期部位
31天 2017年07月21日 2017年08月20日
46
顶板回填土二期部位
26天 2017年11月10日 2017年12月05日
47
室外综合管网布置一期西侧、北侧、东侧
31天 2017年09月01日 2017年10月01日
48
室外综合管网布置二期南侧、现场道路
16天 2017年12月15日 2017年12月30日
49
室外园林
62天 2018年03月15日 2018年05月15日
50
院内小市政施工
121天 2018年01月10日 2018年05月10日
51
二次结构样板施工C3栋
26天 2017年06月20日 2017年07月15日
52
二次结构一期部位西侧C5、C6、C7段
47天 2017年07月10日 2017年08月25日
53
二次结构一期部位北侧C4段
16天 2017年08月27日 2017年09月11日 52
54
二次结构一期部位东侧C1、C2段
26天 2017年09月15日 2017年10月10日 53
55
二次结构二期部位B1、B2段
72天 2017年10月15日 2017年12月25日
56
二次结构二期部位A1段
81天 2017年10月30日 2018年01月18日
57
二次结构二期部位A3、A4段
34天 2017年11月17日 2017年12月20日
58
二次结构二期部位A2段
67天 2017年12月01日 2018年02月05日
59
电气工程安装一期结构部位
31天 2017年06月20日 2017年07月20日
60
电气工程安装二期结构部位
217天 2017年06月28日 2018年01月30日
61
电气工程安装一期二次结构部位
47天 2017年07月10日 2017年08月25日
62
电气工程安装二期二次结构部位
142天 2017年10月15日 2018年03月05日
63
给排水安装,通风与空调安装与电气工程同步
259天 2017年06月20日 2018年03月05日
64
装饰装修一期工程
55天 2017年09月01日 2017年10月25日
65
装饰装修二期工程
32天 2018年03月15日 2018年04月15日
66
系统联动调试
31天 2018年04月10日 2018年05月10日
67
竣工前清理
6天 2018年05月15日 2018年05月20日
68
竣工验收
1天 2018年06月01日 2018年06月01日
