文件编号 | 2909 | 工期 | 273天 | 开始时间 | 2014-09-01 | 结束时间 | 2015-05-31 |
任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

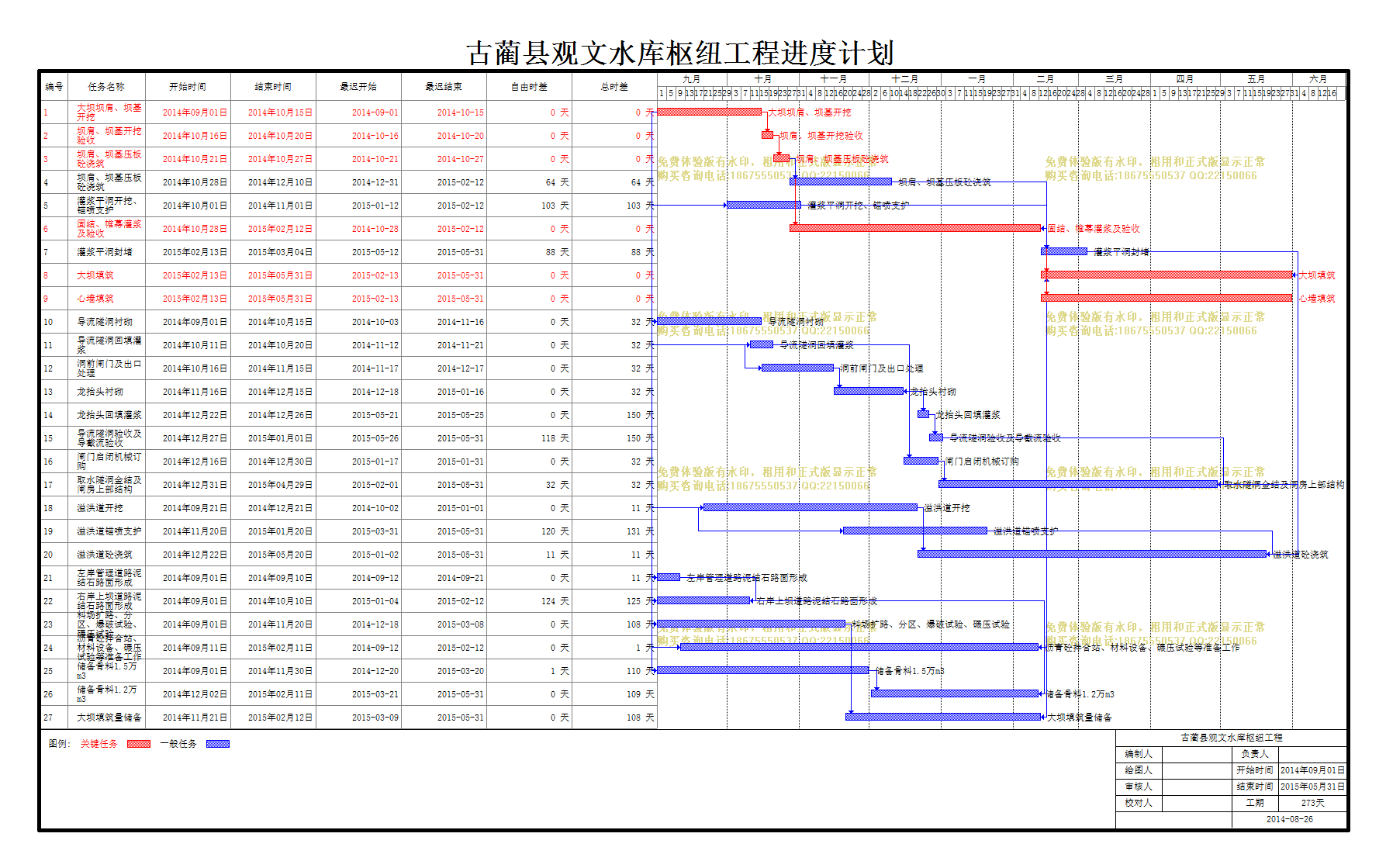

古蔺县观文水库枢纽工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
最迟开始 |
最迟结束 |
自由时差 |
总时差 |
1 | 大坝坝肩、坝基开挖 |
2014年09月01日 | 2014年10月15日 | 2014-09-01 | 2014-10-15 | 0 天 | 0 天 |
2 | 坝肩、坝基开挖验收 |
2014年10月16日 | 2014年10月20日 | 2014-10-16 | 2014-10-20 | 0 天 | 0 天 |
3 | 坝肩、坝基压板砼浇筑 |
2014年10月21日 | 2014年10月27日 | 2014-10-21 | 2014-10-27 | 0 天 | 0 天 |
4 | 坝肩、坝基压板砼浇筑 |
2014年10月28日 | 2014年12月10日 | 2014-12-31 | 2015-02-12 | 64 天 | 64 天 |
5 | 灌浆平洞开挖、锚喷支护 |
2014年10月01日 | 2014年11月01日 | 2015-01-12 | 2015-02-12 | 103 天 | 103 天 |
6 | 固结、帷幕灌浆及验收 |
2014年10月28日 | 2015年02月12日 | 2014-10-28 | 2015-02-12 | 0 天 | 0 天 |
7 | 灌浆平洞封堵 |
2015年02月13日 | 2015年03月04日 | 2015-05-12 | 2015-05-31 | 88 天 | 88 天 |
8 | 大坝填筑 |
2015年02月13日 | 2015年05月31日 | 2015-02-13 | 2015-05-31 | 0 天 | 0 天 |
9 | 心墙填筑 |
2015年02月13日 | 2015年05月31日 | 2015-02-13 | 2015-05-31 | 0 天 | 0 天 |
10 | 导流隧洞衬砌 |
2014年09月01日 | 2014年10月15日 | 2014-10-03 | 2014-11-16 | 0 天 | 32 天 |
11 | 导流隧洞回填灌浆 |
2014年10月11日 | 2014年10月20日 | 2014-11-12 | 2014-11-21 | 0 天 | 32 天 |
12 | 洞前闸门及出口处理 |
2014年10月16日 | 2014年11月15日 | 2014-11-17 | 2014-12-17 | 0 天 | 32 天 |
13 | 龙抬头衬砌 |
2014年11月16日 | 2014年12月15日 | 2014-12-18 | 2015-01-16 | 0 天 | 32 天 |
14 | 龙抬头回填灌浆 |
2014年12月22日 | 2014年12月26日 | 2015-05-21 | 2015-05-25 | 0 天 | 150 天 |
15 | 导流隧洞验收及导截流验收 |
2014年12月27日 | 2015年01月01日 | 2015-05-26 | 2015-05-31 | 118 天 | 150 天 |
16 | 闸门启闭机械订购 |
2014年12月16日 | 2014年12月30日 | 2015-01-17 | 2015-01-31 | 0 天 | 32 天 |
17 | 取水隧洞金结及闸房上部结构 |
2014年12月31日 | 2015年04月29日 | 2015-02-01 | 2015-05-31 | 32 天 | 32 天 |
18 | 溢洪道开挖 |
2014年09月21日 | 2014年12月21日 | 2014-10-02 | 2015-01-01 | 0 天 | 11 天 |
19 | 溢洪道锚喷支护 |
2014年11月20日 | 2015年01月20日 | 2015-03-31 | 2015-05-31 | 120 天 | 131 天 |
20 | 溢洪道砼浇筑 |
2014年12月22日 | 2015年05月20日 | 2015-01-02 | 2015-05-31 | 11 天 | 11 天 |
21 | 左岸管理道路泥结石路面形成 |
2014年09月01日 | 2014年09月10日 | 2014-09-12 | 2014-09-21 | 0 天 | 11 天 |
22 | 右岸上坝道路泥结石路面形成 |
2014年09月01日 | 2014年10月10日 | 2015-01-04 | 2015-02-12 | 124 天 | 125 天 |
23 | 料场扩路、分区、爆破试验、碾压试验 |
2014年09月01日 | 2014年11月20日 | 2014-12-18 | 2015-03-08 | 0 天 | 108 天 |
24 | 沥青砼拌合站、材料设备、碾压试验等准备工作 |
2014年09月11日 | 2015年02月11日 | 2014-09-12 | 2015-02-12 | 0 天 | 1 天 |
25 | 储备骨料1.5万m3 |
2014年09月01日 | 2014年11月30日 | 2014-12-20 | 2015-03-20 | 1 天 | 110 天 |
26 | 储备骨料1.2万m3 |
2014年12月02日 | 2015年02月11日 | 2015-03-21 | 2015-05-31 | 0 天 | 109 天 |
27 | 大坝填筑量储备 |
2014年11月21日 | 2015年02月12日 | 2015-03-09 | 2015-05-31 | 0 天 | 108 天 |
