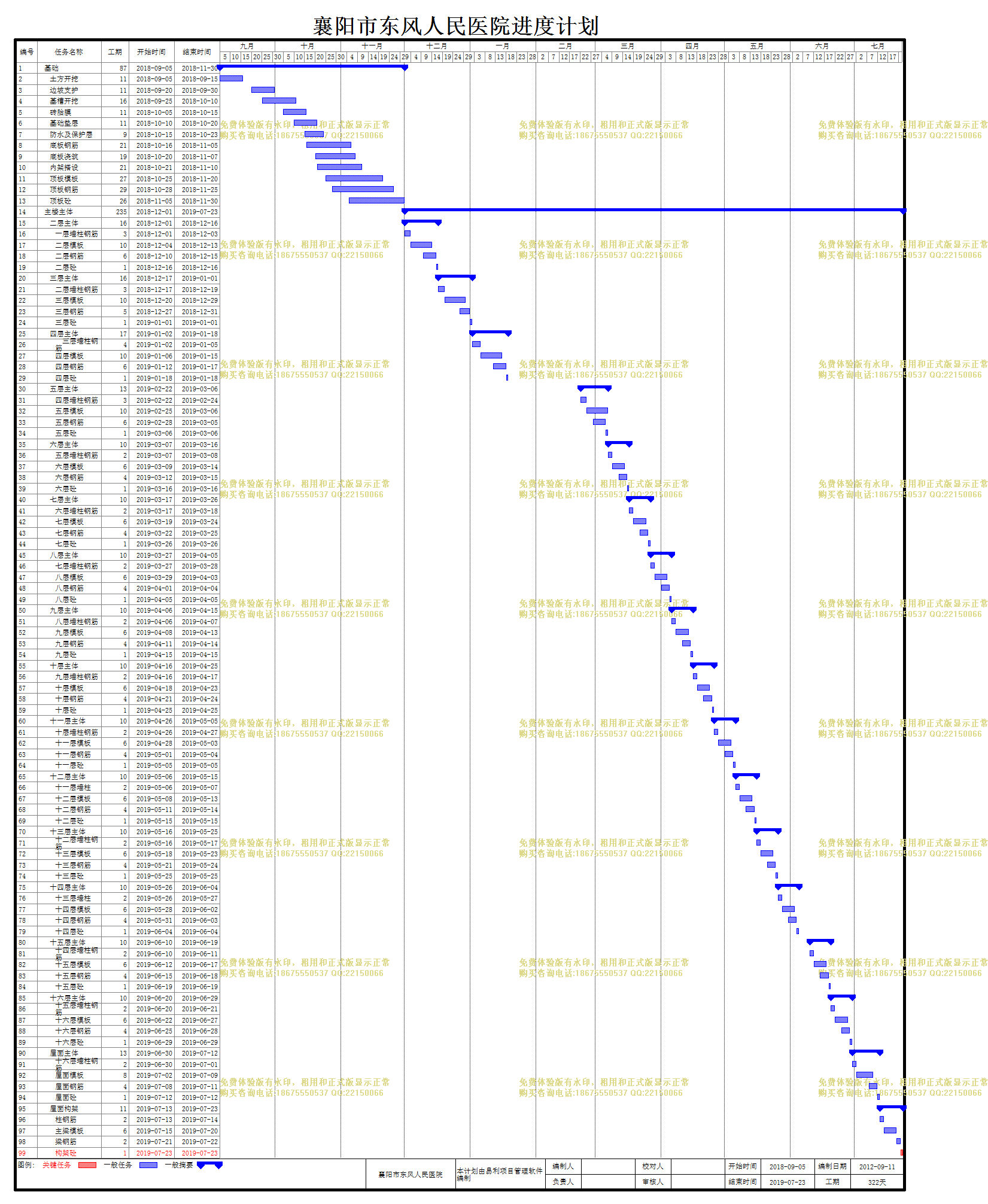

襄阳市东风人民医院| 文件编号 | 2880 | 工期 | 322天 | 开始时间 | 2018-09-05 | 结束时间 | 2019-07-23 |
| 任务数 | 99K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 襄阳市东风人民医院 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 基础 |
87天 | 2018-09-05 | 2018-11-30 |
| 2 | 土方开挖 |
11天 | 2018-09-05 | 2018-09-15 |
| 3 | 边坡支护 |
11天 | 2018-09-20 | 2018-09-30 |
| 4 | 基槽开挖 |
16天 | 2018-09-25 | 2018-10-10 |
| 5 | 砖胎膜 |
11天 | 2018-10-05 | 2018-10-15 |
| 6 | 基础垫层 |
11天 | 2018-10-10 | 2018-10-20 |
| 7 | 防水及保护层 |
9天 | 2018-10-15 | 2018-10-23 |
| 8 | 底板钢筋 |
21天 | 2018-10-16 | 2018-11-05 |
| 9 | 底板浇筑 |
19天 | 2018-10-20 | 2018-11-07 |
| 10 | 内架搭设 |
21天 | 2018-10-21 | 2018-11-10 |
| 11 | 顶板模板 |
27天 | 2018-10-25 | 2018-11-20 |
| 12 | 顶板钢筋 |
29天 | 2018-10-28 | 2018-11-25 |
| 13 | 顶板砼 |
26天 | 2018-11-05 | 2018-11-30 |
| 14 | 主楼主体 |
235天 | 2018-12-01 | 2019-07-23 |
| 15 | 二层主体 |
16天 | 2018-12-01 | 2018-12-16 |
| 16 | 一层墙柱钢筋 |
3天 | 2018-12-01 | 2018-12-03 |
| 17 | 二层模板 |
10天 | 2018-12-04 | 2018-12-13 |
| 18 | 二层钢筋 |
6天 | 2018-12-10 | 2018-12-15 |
| 19 | 二层砼 |
1天 | 2018-12-16 | 2018-12-16 |
| 20 | 三层主体 |
16天 | 2018-12-17 | 2019-01-01 |
| 21 | 二层墙柱钢筋 |
3天 | 2018-12-17 | 2018-12-19 |
| 22 | 三层模板 |
10天 | 2018-12-20 | 2018-12-29 |
| 23 | 三层钢筋 |
5天 | 2018-12-27 | 2018-12-31 |
| 24 | 三层砼 |
1天 | 2019-01-01 | 2019-01-01 |
| 25 | 四层主体 |
17天 | 2019-01-02 | 2019-01-18 |
| 26 | 三层墙柱钢筋 |
4天 | 2019-01-02 | 2019-01-05 |
| 27 | 四层模板 |
10天 | 2019-01-06 | 2019-01-15 |
| 28 | 四层钢筋 |
6天 | 2019-01-12 | 2019-01-17 |
| 29 | 四层砼 |
1天 | 2019-01-18 | 2019-01-18 |
| 30 | 五层主体 |
13天 | 2019-02-22 | 2019-03-06 |
| 31 | 四层墙柱钢筋 |
3天 | 2019-02-22 | 2019-02-24 |
| 32 | 五层模板 |
10天 | 2019-02-25 | 2019-03-06 |
| 33 | 五层钢筋 |
6天 | 2019-02-28 | 2019-03-05 |
| 34 | 五层砼 |
1天 | 2019-03-06 | 2019-03-06 |
| 35 | 六层主体 |
10天 | 2019-03-07 | 2019-03-16 |
| 36 | 五层墙柱钢筋 |
2天 | 2019-03-07 | 2019-03-08 |
| 37 | 六层模板 |
6天 | 2019-03-09 | 2019-03-14 |
| 38 | 六层钢筋 |
4天 | 2019-03-12 | 2019-03-15 |
| 39 | 六层砼 |
1天 | 2019-03-16 | 2019-03-16 |
| 40 | 七层主体 |
10天 | 2019-03-17 | 2019-03-26 |
| 41 | 六层墙柱钢筋 |
2天 | 2019-03-17 | 2019-03-18 |
| 42 | 七层模板 |
6天 | 2019-03-19 | 2019-03-24 |
| 43 | 七层钢筋 |
4天 | 2019-03-22 | 2019-03-25 |
| 44 | 七层砼 |
1天 | 2019-03-26 | 2019-03-26 |
| 45 | 八层主体 |
10天 | 2019-03-27 | 2019-04-05 |
| 46 | 七层墙柱钢筋 |
2天 | 2019-03-27 | 2019-03-28 |
| 47 | 八层模板 |
6天 | 2019-03-29 | 2019-04-03 |
| 48 | 八层钢筋 |
4天 | 2019-04-01 | 2019-04-04 |
| 49 | 八层砼 |
1天 | 2019-04-05 | 2019-04-05 |
| 50 | 九层主体 |
10天 | 2019-04-06 | 2019-04-15 |
| 51 | 八层墙柱钢筋 |
2天 | 2019-04-06 | 2019-04-07 |
| 52 | 九层模板 |
6天 | 2019-04-08 | 2019-04-13 |
| 53 | 九层钢筋 |
4天 | 2019-04-11 | 2019-04-14 |
| 54 | 九层砼 |
1天 | 2019-04-15 | 2019-04-15 |
| 55 | 十层主体 |
10天 | 2019-04-16 | 2019-04-25 |
| 56 | 九层墙柱钢筋 |
2天 | 2019-04-16 | 2019-04-17 |
| 57 | 十层模板 |
6天 | 2019-04-18 | 2019-04-23 |
| 58 | 十层钢筋 |
4天 | 2019-04-21 | 2019-04-24 |
| 59 | 十层砼 |
1天 | 2019-04-25 | 2019-04-25 |
| 60 | 十一层主体 |
10天 | 2019-04-26 | 2019-05-05 |
| 61 | 十层墙柱钢筋 |
2天 | 2019-04-26 | 2019-04-27 |
| 62 | 十一层模板 |
6天 | 2019-04-28 | 2019-05-03 |
| 63 | 十一层钢筋 |
4天 | 2019-05-01 | 2019-05-04 |
| 64 | 十一层砼 |
1天 | 2019-05-05 | 2019-05-05 |
| 65 | 十二层主体 |
10天 | 2019-05-06 | 2019-05-15 |
| 66 | 十一层墙柱 |
2天 | 2019-05-06 | 2019-05-07 |
| 67 | 十二层模板 |
6天 | 2019-05-08 | 2019-05-13 |
| 68 | 十二层钢筋 |
4天 | 2019-05-11 | 2019-05-14 |
| 69 | 十二层砼 |
1天 | 2019-05-15 | 2019-05-15 |
| 70 | 十三层主体 |
10天 | 2019-05-16 | 2019-05-25 |
| 71 | 十二层墙柱钢筋 |
2天 | 2019-05-16 | 2019-05-17 |
| 72 | 十三层模板 |
6天 | 2019-05-18 | 2019-05-23 |
| 73 | 十三层钢筋 |
4天 | 2019-05-21 | 2019-05-24 |
| 74 | 十三层砼 |
1天 | 2019-05-25 | 2019-05-25 |
| 75 | 十四层主体 |
10天 | 2019-05-26 | 2019-06-04 |
| 76 | 十三层墙柱 |
2天 | 2019-05-26 | 2019-05-27 |
| 77 | 十四层模板 |
6天 | 2019-05-28 | 2019-06-02 |
| 78 | 十四层钢筋 |
4天 | 2019-05-31 | 2019-06-03 |
| 79 | 十四层砼 |
1天 | 2019-06-04 | 2019-06-04 |
| 80 | 十五层主体 |
10天 | 2019-06-10 | 2019-06-19 |
| 81 | 十四层墙柱钢筋 |
2天 | 2019-06-10 | 2019-06-11 |
| 82 | 十五层模板 |
6天 | 2019-06-12 | 2019-06-17 |
| 83 | 十五层钢筋 |
4天 | 2019-06-15 | 2019-06-18 |
| 84 | 十五层砼 |
1天 | 2019-06-19 | 2019-06-19 |
| 85 | 十六层主体 |
10天 | 2019-06-20 | 2019-06-29 |
| 86 | 十五层墙柱钢筋 |
2天 | 2019-06-20 | 2019-06-21 |
| 87 | 十六层模板 |
6天 | 2019-06-22 | 2019-06-27 |
| 88 | 十六层钢筋 |
4天 | 2019-06-25 | 2019-06-28 |
| 89 | 十六层砼 |
1天 | 2019-06-29 | 2019-06-29 |
| 90 | 屋面主体 |
13天 | 2019-06-30 | 2019-07-12 |
| 91 | 十六层墙柱钢筋 |
2天 | 2019-06-30 | 2019-07-01 |
| 92 | 屋面模板 |
8天 | 2019-07-02 | 2019-07-09 |
| 93 | 屋面钢筋 |
4天 | 2019-07-08 | 2019-07-11 |
| 94 | 屋面砼 |
1天 | 2019-07-12 | 2019-07-12 |
| 95 | 屋面构架 |
11天 | 2019-07-13 | 2019-07-23 |
| 96 | 柱钢筋 |
2天 | 2019-07-13 | 2019-07-14 |
| 97 | 主梁模板 |
6天 | 2019-07-15 | 2019-07-20 |
| 98 | 梁钢筋 |
2天 | 2019-07-21 | 2019-07-22 |
| 99 | 构架砼 |
1天 | 2019-07-23 | 2019-07-23 |
