文件编号 2790 工期 320天 开始时间 2014-02-08 结束时间 2014-12-24
任务数 29K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

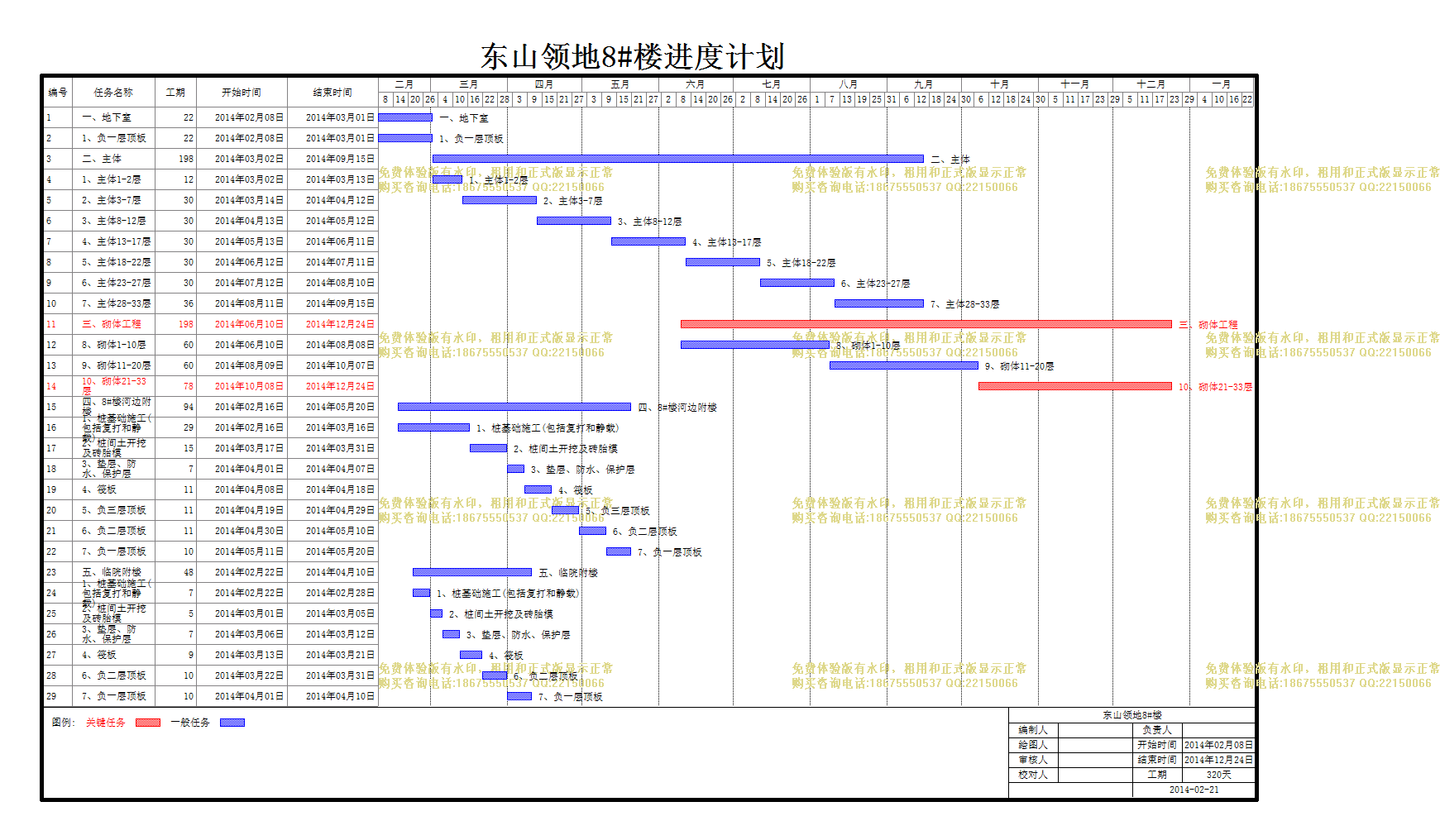

东山领地8#楼

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
一、地下室
22天 2014年02月08日 2014年03月01日
2
1、负一层顶板
22天 2014年02月08日 2014年03月01日
3
二、主体
198天 2014年03月02日 2014年09月15日
4
1、主体1-2层
12天 2014年03月02日 2014年03月13日
5
2、主体3-7层
30天 2014年03月14日 2014年04月12日
6
3、主体8-12层
30天 2014年04月13日 2014年05月12日
7
4、主体13-17层
30天 2014年05月13日 2014年06月11日
8
5、主体18-22层
30天 2014年06月12日 2014年07月11日
9
6、主体23-27层
30天 2014年07月12日 2014年08月10日
10
7、主体28-33层
36天 2014年08月11日 2014年09月15日
11
三、砌体工程
198天 2014年06月10日 2014年12月24日
12
8、砌体1-10层
60天 2014年06月10日 2014年08月08日
13
9、砌体11-20层
60天 2014年08月09日 2014年10月07日
14
10、砌体21-33层
78天 2014年10月08日 2014年12月24日
15
四、8#楼河边附楼
94天 2014年02月16日 2014年05月20日
16
1、桩基础施工(包括复打和静载)
29天 2014年02月16日 2014年03月16日
17
2、桩间土开挖及砖胎模
15天 2014年03月17日 2014年03月31日
18
3、垫层、防水、保护层
7天 2014年04月01日 2014年04月07日
19
4、筏板
11天 2014年04月08日 2014年04月18日
20
5、负三层顶板
11天 2014年04月19日 2014年04月29日
21
6、负二层顶板
11天 2014年04月30日 2014年05月10日
22
7、负一层顶板
10天 2014年05月11日 2014年05月20日
23
五、临院附楼
48天 2014年02月22日 2014年04月10日
24
1、桩基础施工(包括复打和静载)
7天 2014年02月22日 2014年02月28日
25
2、桩间土开挖及砖胎模
5天 2014年03月01日 2014年03月05日
26
3、垫层、防水、保护层
7天 2014年03月06日 2014年03月12日
27
4、筏板
9天 2014年03月13日 2014年03月21日
28
6、负二层顶板
10天 2014年03月22日 2014年03月31日
29
7、负一层顶板
10天 2014年04月01日 2014年04月10日

局部效果预览,详细内容请下载附件查看
