文件编号 | 2704 | 工期 | 905天 | 开始时间 | 2017-07-10 | 结束时间 | 2019-12-31 |
任务数 | 36K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

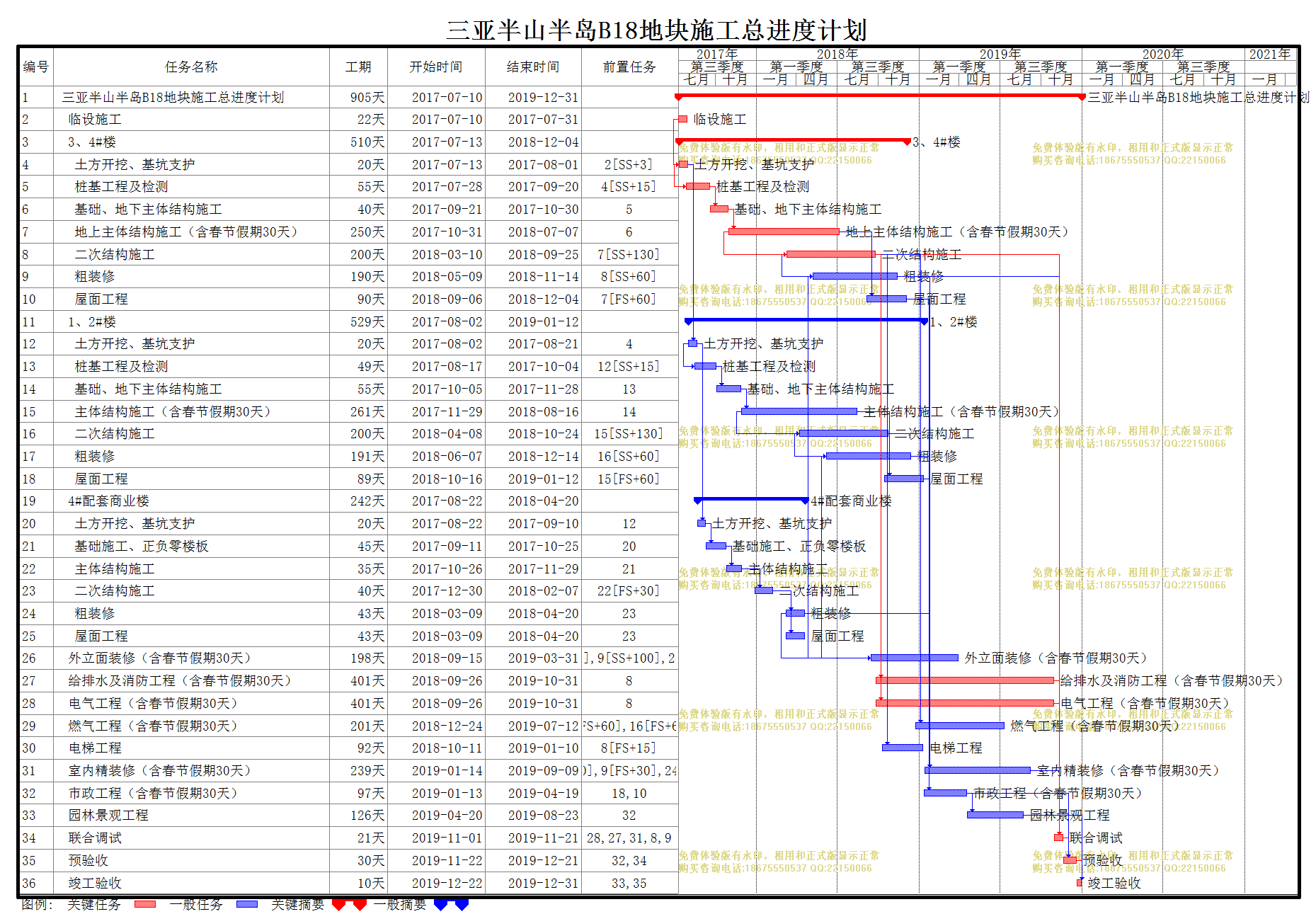

三亚半山半岛B18地块施工总进度计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 三亚半山半岛B18地块施工总进度计划 |
905天 | 2017-07-10 | 2019-12-31 | ||
2 | 临设施工 |
22天 | 2017-07-10 | 2017-07-31 | ||
3 | 3、4#楼 |
510天 | 2017-07-13 | 2018-12-04 | ||
4 | 土方开挖、基坑支护 |
20天 | 2017-07-13 | 2017-08-01 | 2[SS+3] | |
5 | 桩基工程及检测 |
55天 | 2017-07-28 | 2017-09-20 | 4[SS+15] | |
6 | 基础、地下主体结构施工 |
40天 | 2017-09-21 | 2017-10-30 | 5 | |
7 | 地上主体结构施工(含春节假期30天) |
250天 | 2017-10-31 | 2018-07-07 | 6 | |
8 | 二次结构施工 |
200天 | 2018-03-10 | 2018-09-25 | 7[SS+130] | |
9 | 粗装修 |
190天 | 2018-05-09 | 2018-11-14 | 8[SS+60] | |
10 | 屋面工程 |
90天 | 2018-09-06 | 2018-12-04 | 7[FS+60] | |
11 | 1、2#楼 |
529天 | 2017-08-02 | 2019-01-12 | ||
12 | 土方开挖、基坑支护 |
20天 | 2017-08-02 | 2017-08-21 | 4 | |
13 | 桩基工程及检测 |
49天 | 2017-08-17 | 2017-10-04 | 12[SS+15] | |
14 | 基础、地下主体结构施工 |
55天 | 2017-10-05 | 2017-11-28 | 13 | |
15 | 主体结构施工(含春节假期30天) |
261天 | 2017-11-29 | 2018-08-16 | 14 | |
16 | 二次结构施工 |
200天 | 2018-04-08 | 2018-10-24 | 15[SS+130] | |
17 | 粗装修 |
191天 | 2018-06-07 | 2018-12-14 | 16[SS+60] | |
18 | 屋面工程 |
89天 | 2018-10-16 | 2019-01-12 | 15[FS+60] | |
19 | 4#配套商业楼 |
242天 | 2017-08-22 | 2018-04-20 | ||
20 | 土方开挖、基坑支护 |
20天 | 2017-08-22 | 2017-09-10 | 12 | |
21 | 基础施工、正负零楼板 |
45天 | 2017-09-11 | 2017-10-25 | 20 | |
22 | 主体结构施工 |
35天 | 2017-10-26 | 2017-11-29 | 21 | |
23 | 二次结构施工 |
40天 | 2017-12-30 | 2018-02-07 | 22[FS+30] | |
24 | 粗装修 |
43天 | 2018-03-09 | 2018-04-20 | 23 | |
25 | 屋面工程 |
43天 | 2018-03-09 | 2018-04-20 | 23 | |
26 | 外立面装修(含春节假期30天) |
198天 | 2018-09-15 | 2019-03-31 | 17[SS+100],9[SS+100],24[SS+100] | |
27 | 给排水及消防工程(含春节假期30天) |
401天 | 2018-09-26 | 2019-10-31 | 8 | |
28 | 电气工程(含春节假期30天) |
401天 | 2018-09-26 | 2019-10-31 | 8 | |
29 | 燃气工程(含春节假期30天) |
201天 | 2018-12-24 | 2019-07-12 | 8[FS+60],16[FS+60] | |
30 | 电梯工程 |
92天 | 2018-10-11 | 2019-01-10 | 8[FS+15] | |
31 | 室内精装修(含春节假期30天) |
239天 | 2019-01-14 | 2019-09-09 | 17[FS+30],9[FS+30],24[FS+30] | |
32 | 市政工程(含春节假期30天) |
97天 | 2019-01-13 | 2019-04-19 | 18,10 | |
33 | 园林景观工程 |
126天 | 2019-04-20 | 2019-08-23 | 32 | |
34 | 联合调试 |
21天 | 2019-11-01 | 2019-11-21 | 28,27,31,8,9 | |
35 | 预验收 |
30天 | 2019-11-22 | 2019-12-21 | 32,34 | |
36 | 竣工验收 |
10天 | 2019-12-22 | 2019-12-31 | 33,35 |
