 首创·森林湖项目二期工程一标段(8#~10#楼)施工总

首创·森林湖项目二期工程一标段(8#~10#楼)施工总

文件编号 2703 工期 1078天 开始时间 2017-10-20 结束时间 2020-10-01
任务数 28K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
首创·森林湖项目二期工程一标段(8#~10#楼)施工总

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1

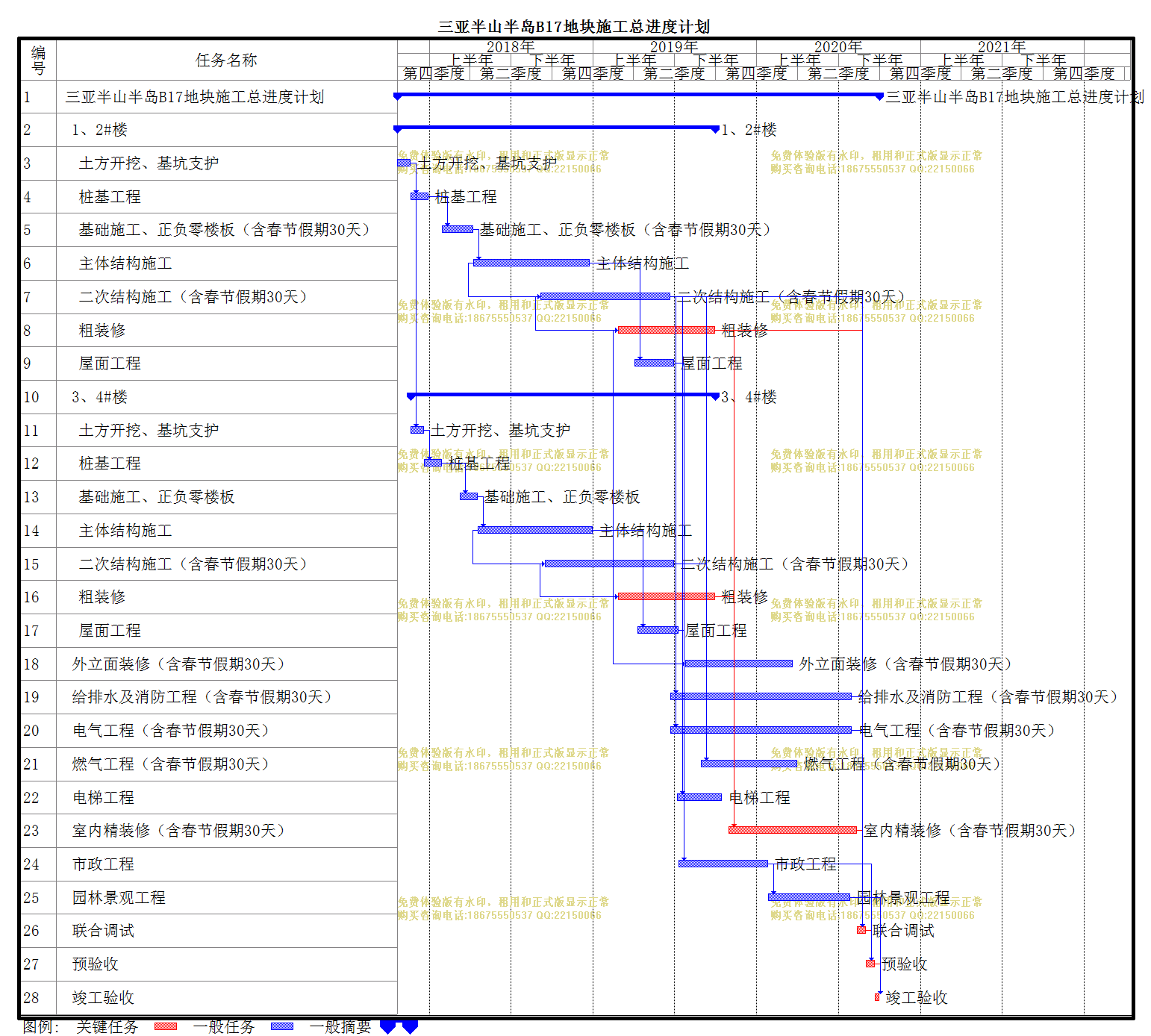

三亚半山半岛B17地块施工总进度计划
1078天 2017-10-20 2020-10-01
2
1、2#楼
711天 2017-10-20 2019-09-30
3
土方开挖、基坑支护
30天 2017-10-20 2017-11-18
4
桩基工程
40天 2017-11-19 2017-12-28 3
5
基础施工、正负零楼板(含春节假期30天)
70天 2018-01-28 2018-04-07 4[FS+30]
6
主体结构施工
260天 2018-04-08 2018-12-23 5
7
二次结构施工(含春节假期30天)
290天 2018-09-05 2019-06-21 6[SS+150]
8
粗装修
217天 2019-02-26 2019-09-30 7[SS+150]
9
屋面工程
89天 2019-04-03 2019-06-30 6[FS+100]
10
3、4#楼
681天 2017-11-19 2019-09-30
11
土方开挖、基坑支护
30天 2017-11-19 2017-12-18 3
12
桩基工程
40天 2017-12-19 2018-01-27 11
13
基础施工、正负零楼板
40天 2018-03-09 2018-04-17 12[FS+30]
14
主体结构施工
258天 2018-04-18 2018-12-31 13
15
二次结构施工(含春节假期30天)
289天 2018-09-15 2019-06-30 14[SS+150]
16
粗装修
217天 2019-02-26 2019-09-30 15[SS+150]
17
屋面工程
91天 2019-04-11 2019-07-10 14[FS+100]
18
外立面装修(含春节假期30天)
240天 2019-07-26 2020-03-21 16[SS+150],8[SS+150]
19
给排水及消防工程(含春节假期30天)
406天 2019-06-22 2020-07-31 7
20
电气工程(含春节假期30天)
406天 2019-06-22 2020-07-31 7
21
燃气工程(含春节假期30天)
215天 2019-08-30 2020-03-31 15[FS+60],7[FS+60]
22
电梯工程
101天 2019-07-07 2019-10-15 7[FS+15]
23
室内精装修(含春节假期30天)
286天 2019-10-31 2020-08-11 16[FS+30],8[FS+30]
24
市政工程
200天 2019-07-11 2020-01-26 9,17
25
园林景观工程
183天 2020-01-27 2020-07-27 24
26
联合调试
21天 2020-08-12 2020-09-01 23,20,19,8,7
27
预验收
20天 2020-09-02 2020-09-21 24,26
28
竣工验收
10天 2020-09-22 2020-10-01 25,27
