文件编号 | 2702 | 工期 | 1077天 | 开始时间 | 2017-10-20 | 结束时间 | 2020-09-30 |
任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

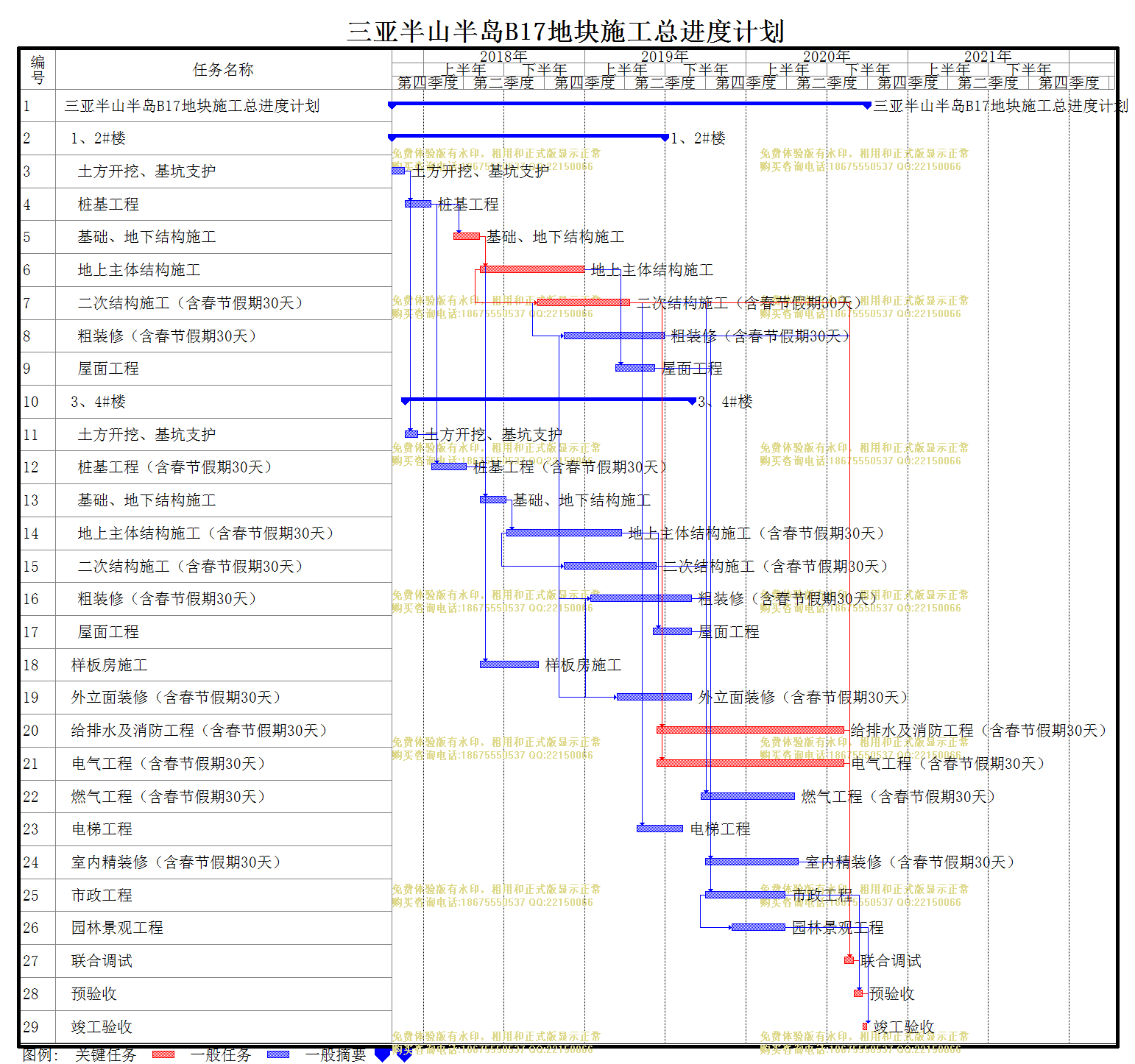

三亚半山半岛B17地块施工总进度计划 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 三亚半山半岛B17地块施工总进度计划 |
1077天 | 2017-10-20 | 2020-09-30 | ||
2 | 1、2#楼 |
619天 | 2017-10-20 | 2019-06-30 | ||
3 | 土方开挖、基坑支护 |
30天 | 2017-10-20 | 2017-11-18 | ||
4 | 桩基工程 |
60天 | 2017-11-19 | 2018-01-17 | 3 | |
5 | 基础、地下结构施工 |
60天 | 2018-03-09 | 2018-05-07 | 4[FS+30] | |
6 | 地上主体结构施工 |
238天 | 2018-05-08 | 2018-12-31 | 5 | |
7 | 二次结构施工(含春节假期30天) |
210天 | 2018-09-15 | 2019-04-12 | 6[SS+130] | |
8 | 粗装修(含春节假期30天) |
229天 | 2018-11-14 | 2019-06-30 | 7[SS+60] | |
9 | 屋面工程 |
89天 | 2019-03-12 | 2019-06-08 | 6[FS+70] | |
10 | 3、4#楼 |
651天 | 2017-11-19 | 2019-08-31 | ||
11 | 土方开挖、基坑支护 |
30天 | 2017-11-19 | 2017-12-18 | 3 | |
12 | 桩基工程(含春节假期30天) |
80天 | 2018-01-18 | 2018-04-07 | 4,11 | |
13 | 基础、地下结构施工 |
61天 | 2018-05-08 | 2018-07-07 | 12[FS+30] | |
14 | 地上主体结构施工(含春节假期30天) |
261天 | 2018-07-08 | 2019-03-25 | 13 | |
15 | 二次结构施工(含春节假期30天) |
210天 | 2018-11-15 | 2019-06-12 | 14[SS+130] | |
16 | 粗装修(含春节假期30天) |
230天 | 2019-01-14 | 2019-08-31 | 15[SS+60] | |
17 | 屋面工程 |
89天 | 2019-06-04 | 2019-08-31 | 14[FS+70] | |
18 | 样板房施工 |
134天 | 2018-05-08 | 2018-09-18 | 5 | |
19 | 外立面装修(含春节假期30天) |
170天 | 2019-03-15 | 2019-08-31 | 8[SS+60],16[SS+60] | |
20 | 给排水及消防工程(含春节假期30天) |
426天 | 2019-06-12 | 2020-08-10 | 7[FS+60] | |
21 | 电气工程(含春节假期30天) |
426天 | 2019-06-12 | 2020-08-10 | 7[FS+60] | |
22 | 燃气工程(含春节假期30天) |
213天 | 2019-09-21 | 2020-04-20 | 15[FS+100],7[FS+100] | |
23 | 电梯工程 |
105天 | 2019-04-28 | 2019-08-10 | 7[FS+15] | |
24 | 室内精装修(含春节假期30天) |
211天 | 2019-10-01 | 2020-04-28 | 8[FS+30],16[FS+30] | |
25 | 市政工程 |
182天 | 2019-10-01 | 2020-03-30 | 9[FS+30],17[FS+30] | |
26 | 园林景观工程 |
122天 | 2019-11-30 | 2020-03-30 | 25[SS+60] | |
27 | 联合调试 |
21天 | 2020-08-11 | 2020-08-31 | 21,20,8,7,24 | |
28 | 预验收 |
20天 | 2020-09-01 | 2020-09-20 | 25,27 | |
29 | 竣工验收 |
10天 | 2020-09-21 | 2020-09-30 | 26,28 |
