文件编号 | 2698 | 工期 | 741天 | 开始时间 | 2017-10-20 | 结束时间 | 2019-10-30 |
任务数 | 43K | 整理日期 | 2019/5/17 | 下载次数 | 3887次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |
项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |

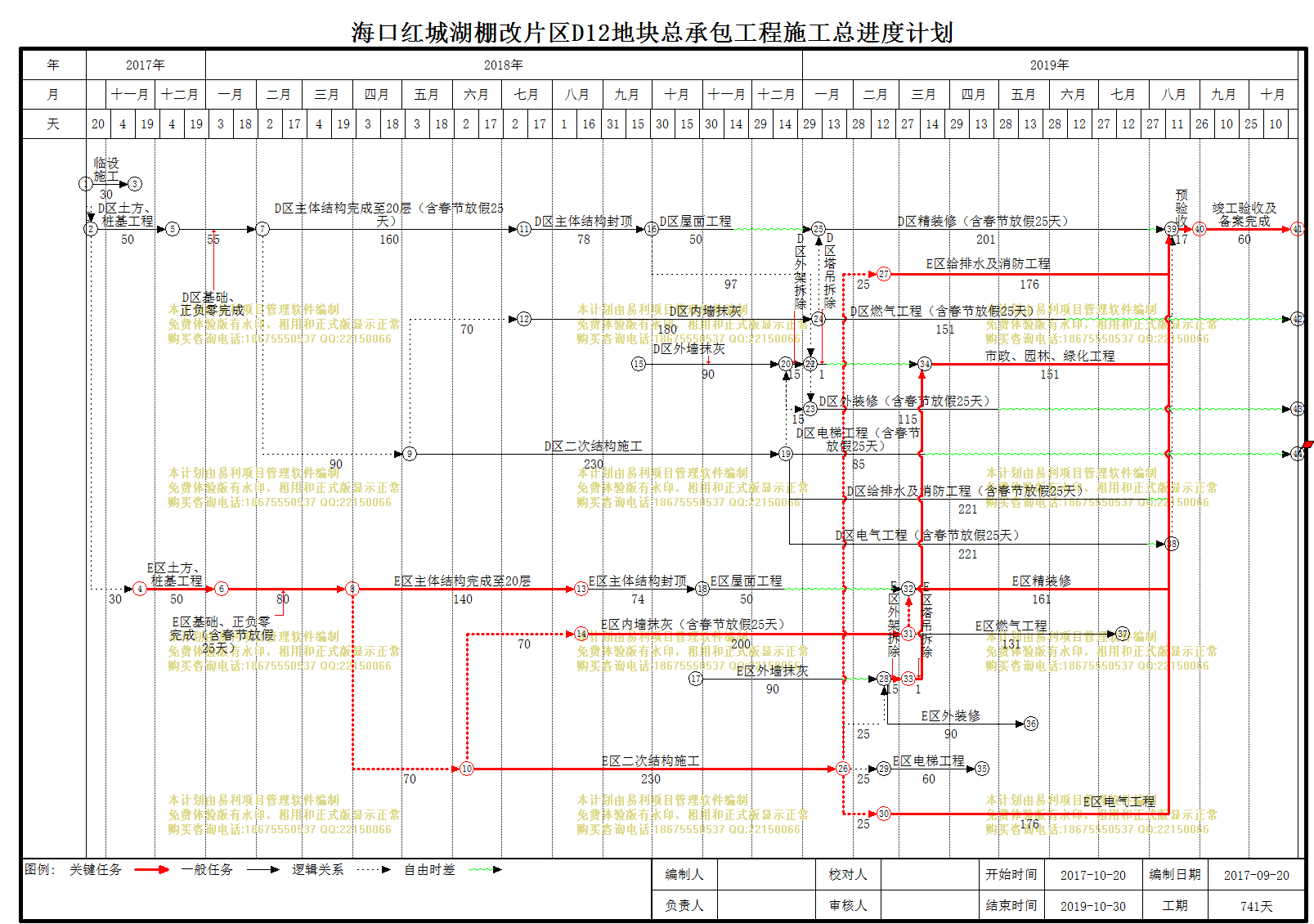

1 | 海口红城湖棚改片区D12地块施工总进度计划 |
741天 | 2017-10-20 | 2019-10-30 | |
2 | 临设施工 |
30天 | 2017-10-20 | 2017-11-18 | |
3 | D区:1#、3~4#住宅(19~31F),2#、3-1#、4-1#商业楼(3~4F) |
646天 | 2017-10-23 | 2019-07-30 | |
4 | D区土方、桩基工程 |
50天 | 2017-10-23 | 2017-12-11 | 2[SS+3] |
5 | D区基础、正负零完成 |
55天 | 2017-12-12 | 2018-02-04 | 4 |
6 | 地上主体结构工程 |
238天 | 2018-02-05 | 2018-09-30 | 5 |
7 | D区主体结构完成至20层(含春节放假25天) |
160天 | 2018-02-05 | 2018-07-14 | 5 |
8 | D区主体结构封顶 |
78天 | 2018-07-15 | 2018-09-30 | 7 |
9 | D区屋面工程 |
50天 | 2018-10-01 | 2018-11-19 | 8 |
10 | D区二次结构施工 |
230天 | 2018-05-06 | 2018-12-21 | 7[SS+90] |
11 | 粗装修 |
180天 | 2018-07-15 | 2019-01-10 | |
12 | D区内墙抹灰 |
180天 | 2018-07-15 | 2019-01-10 | 10[SS+70] |
13 | D区外墙抹灰 |
90天 | 2018-09-23 | 2018-12-21 | 10[FF] |
14 | D区电梯工程(含春节放假25天) |
85天 | 2018-12-22 | 2019-03-16 | 10 |
15 | D区外架拆除 |
15天 | 2018-12-22 | 2019-01-05 | 13 |
16 | D区塔吊拆除 |
10天 | 2019-01-06 | 2019-01-15 | 15,8[FS+30] |
17 | D区外装修(含春节放假25天) |
115天 | 2019-01-06 | 2019-04-30 | 15,13 |
18 | D区精装修(含春节放假25天) |
201天 | 2019-01-11 | 2019-07-30 | 12,9 |
19 | D区给排水及消防工程(含春节放假25天) |
221天 | 2018-12-22 | 2019-07-30 | 10 |
20 | D区电气工程(含春节放假25天) |
221天 | 2018-12-22 | 2019-07-30 | 10 |
21 | D区燃气工程(含春节放假25天) |
151天 | 2019-01-11 | 2019-06-10 | 12 |
22 | E区:5#、6#住宅(30F),5-1#、6-1#商业楼(2F) |
631天 | 2017-11-22 | 2019-08-14 | 3[SS+30] |
23 | E区土方、桩基工程 |
50天 | 2017-11-22 | 2018-01-10 | 4[SS+30] |
24 | E区基础、正负零完成(含春节放假25天) |
80天 | 2018-01-11 | 2018-03-31 | 23 |
25 | 地上主体结构工程 |
214天 | 2018-04-01 | 2018-10-31 | 24 |
26 | E区主体结构完成至20层 |
140天 | 2018-04-01 | 2018-08-18 | 24 |
27 | E区主体结构封顶 |
74天 | 2018-08-19 | 2018-10-31 | 26 |
28 | E区屋面工程 |
50天 | 2018-11-01 | 2018-12-20 | 27 |
29 | E区二次结构施工 |
230天 | 2018-06-10 | 2019-01-25 | 26[SS+70] |
30 | 粗装修 |
200天 | 2018-08-19 | 2019-03-06 | |
31 | E区内墙抹灰(含春节放假25天) |
200天 | 2018-08-19 | 2019-03-06 | 29[SS+70] |
32 | E区外墙抹灰 |
90天 | 2018-10-28 | 2019-01-25 | 29[FF] |
33 | E区电梯工程 |
60天 | 2019-02-20 | 2019-04-20 | 29 |
34 | E区外架拆除 |
15天 | 2019-02-20 | 2019-03-06 | 32 |
35 | E区塔吊拆除 |
10天 | 2019-03-07 | 2019-03-16 | 34,25[FS+30] |
36 | E区外装修 |
90天 | 2019-02-20 | 2019-05-20 | 32 |
37 | E区精装修 |
161天 | 2019-03-07 | 2019-08-14 | 31,28 |
38 | E区给排水及消防工程 |
176天 | 2019-02-20 | 2019-08-14 | 29 |
39 | E区电气工程 |
176天 | 2019-02-20 | 2019-08-14 | 29 |
40 | E区燃气工程 |
131天 | 2019-03-07 | 2019-07-15 | 31 |
41 | 市政、园林、绿化工程 |
151天 | 2019-03-17 | 2019-08-14 | 35,16 |
42 | 预验收 |
17天 | 2019-08-15 | 2019-08-31 | 20,39,41,19,18,38,37 |
43 | 竣工验收及备案完成 |
60天 | 2019-09-01 | 2019-10-30 | 42 |
