 项目

项目

文件编号 2684 工期 654天 开始时间 2017-09-05 结束时间 2019-06-20
任务数 63K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

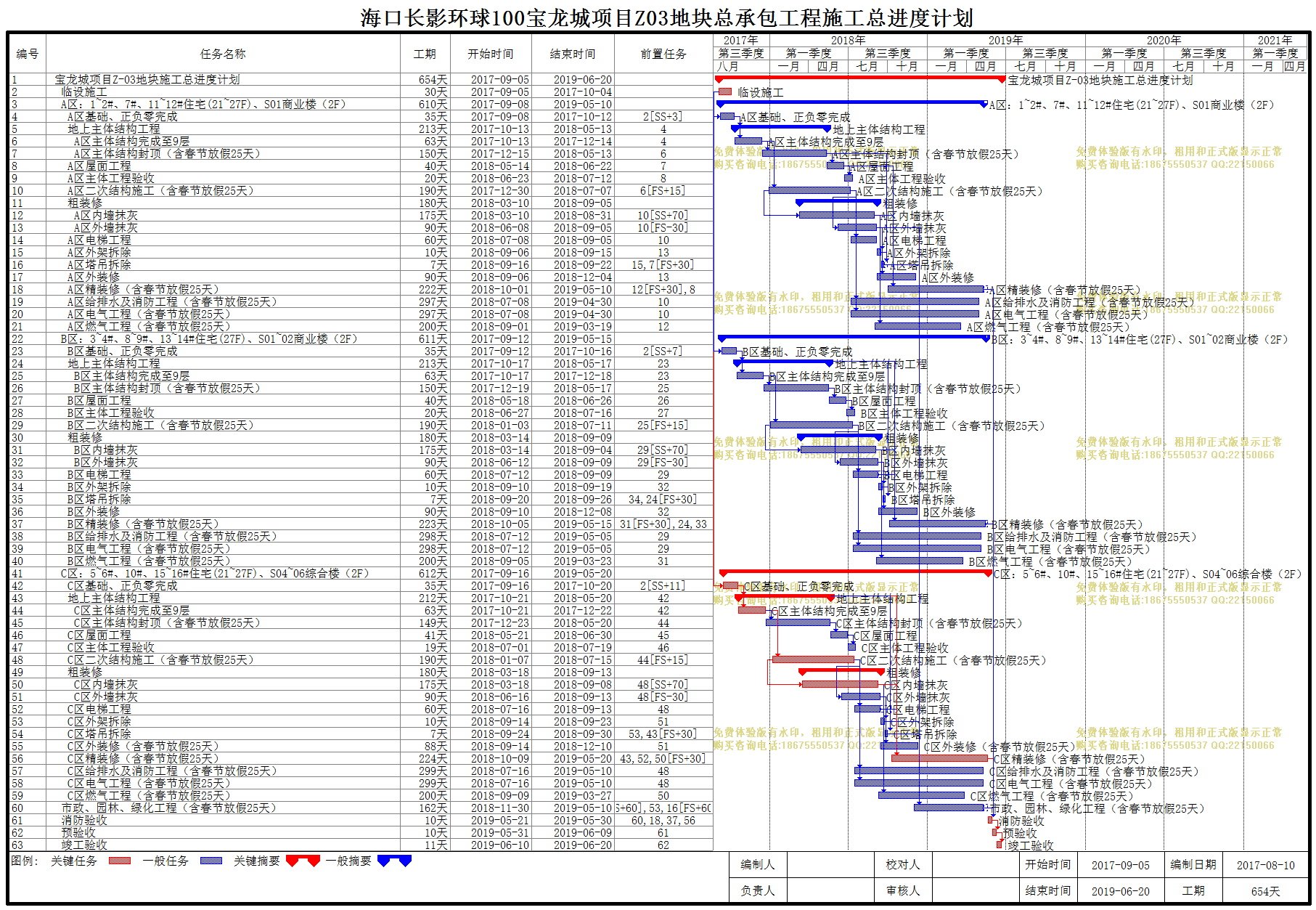

计划内容
项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
宝龙城项目Z-03地块施工总进度计划
654天 2017-09-05 2019-06-20
2
临设施工
30天 2017-09-05 2017-10-04
3
A区:1~2#、7#、11~12#住宅(21~27F)、S01商业楼(2F)
610天 2017-09-08 2019-05-10
4
A区基础、正负零完成
35天 2017-09-08 2017-10-12 2[SS+3]
5
地上主体结构工程
213天 2017-10-13 2018-05-13 4
6
A区主体结构完成至9层
63天 2017-10-13 2017-12-14 4
7
A区主体结构封顶(含春节放假25天)
150天 2017-12-15 2018-05-13 6
8
A区屋面工程
40天 2018-05-14 2018-06-22 7
9
A区主体工程验收
20天 2018-06-23 2018-07-12 8
10
A区二次结构施工(含春节放假25天)
190天 2017-12-30 2018-07-07 6[FS+15]
11
粗装修
180天 2018-03-10 2018-09-05
12
A区内墙抹灰
175天 2018-03-10 2018-08-31 10[SS+70]
13
A区外墙抹灰
90天 2018-06-08 2018-09-05 10[FS-30]
14
A区电梯工程
60天 2018-07-08 2018-09-05 10
15
A区外架拆除
10天 2018-09-06 2018-09-15 13
16
A区塔吊拆除
7天 2018-09-16 2018-09-22 15,7[FS+30]
17
A区外装修
90天 2018-09-06 2018-12-04 13
18
A区精装修(含春节放假25天)
222天 2018-10-01 2019-05-10 12[FS+30],8
19
A区给排水及消防工程(含春节放假25天)
297天 2018-07-08 2019-04-30 10
20
A区电气工程(含春节放假25天)
297天 2018-07-08 2019-04-30 10
21
A区燃气工程(含春节放假25天)
200天 2018-09-01 2019-03-19 12
22
B区:3~4#、8~9#、13~14#住宅(27F)、S01~02商业楼(2F)
611天 2017-09-12 2019-05-15
23
B区基础、正负零完成
35天 2017-09-12 2017-10-16 2[SS+7]
24
地上主体结构工程
213天 2017-10-17 2018-05-17 23
25
B区主体结构完成至9层
63天 2017-10-17 2017-12-18 23
26
B区主体结构封顶(含春节放假25天)
150天 2017-12-19 2018-05-17 25
27
B区屋面工程
40天 2018-05-18 2018-06-26 26
28
B区主体工程验收
20天 2018-06-27 2018-07-16 27
29
B区二次结构施工(含春节放假25天)
190天 2018-01-03 2018-07-11 25[FS+15]
30
粗装修
180天 2018-03-14 2018-09-09
31
B区内墙抹灰
175天 2018-03-14 2018-09-04 29[SS+70]
32
B区外墙抹灰
90天 2018-06-12 2018-09-09 29[FS-30]
33
B区电梯工程
60天 2018-07-12 2018-09-09 29
34
B区外架拆除
10天 2018-09-10 2018-09-19 32
35
B区塔吊拆除
7天 2018-09-20 2018-09-26 34,24[FS+30]
36
B区外装修
90天 2018-09-10 2018-12-08 32
37
B区精装修(含春节放假25天)
223天 2018-10-05 2019-05-15 31[FS+30],24,33
38
B区给排水及消防工程(含春节放假25天)
298天 2018-07-12 2019-05-05 29
39
B区电气工程(含春节放假25天)
298天 2018-07-12 2019-05-05 29
40
B区燃气工程(含春节放假25天)
200天 2018-09-05 2019-03-23 31
41
C区:5~6#、10#、15~16#住宅(21~27F)、S04~06综合楼(2F)
612天 2017-09-16 2019-05-20
42
C区基础、正负零完成
35天 2017-09-16 2017-10-20 2[SS+11]
43
地上主体结构工程
212天 2017-10-21 2018-05-20 42
44
C区主体结构完成至9层
63天 2017-10-21 2017-12-22 42
45
C区主体结构封顶(含春节放假25天)
149天 2017-12-23 2018-05-20 44
46
C区屋面工程
41天 2018-05-21 2018-06-30 45
47
C区主体工程验收
19天 2018-07-01 2018-07-19 46
48
C区二次结构施工(含春节放假25天)
190天 2018-01-07 2018-07-15 44[FS+15]
49
粗装修
180天 2018-03-18 2018-09-13
50
C区内墙抹灰
175天 2018-03-18 2018-09-08 48[SS+70]
51
C区外墙抹灰
90天 2018-06-16 2018-09-13 48[FS-30]
52
C区电梯工程
60天 2018-07-16 2018-09-13 48
53
C区外架拆除
10天 2018-09-14 2018-09-23 51
54
C区塔吊拆除
7天 2018-09-24 2018-09-30 53,43[FS+30]
55
C区外装修(含春节放假25天)
88天 2018-09-14 2018-12-10 51
56
C区精装修(含春节放假25天)
224天 2018-10-09 2019-05-20 43,52,50[FS+30]
57
C区给排水及消防工程(含春节放假25天)
299天 2018-07-16 2019-05-10 48
58
C区电气工程(含春节放假25天)
299天 2018-07-16 2019-05-10 48
59
C区燃气工程(含春节放假25天)
200天 2018-09-09 2019-03-27 50
60
市政、园林、绿化工程(含春节放假25天)
162天 2018-11-30 2019-05-10 54[FS+60],53,16[FS+60],13
61
消防验收
10天 2019-05-21 2019-05-30 60,18,37,56
62
预验收
10天 2019-05-31 2019-06-09 61
63
竣工验收
11天 2019-06-10 2019-06-20 62
