文件编号 | 2683 | 工期 | 654天 | 开始时间 | 2017-09-05 | 结束时间 | 2019-06-20 |
任务数 | 63K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

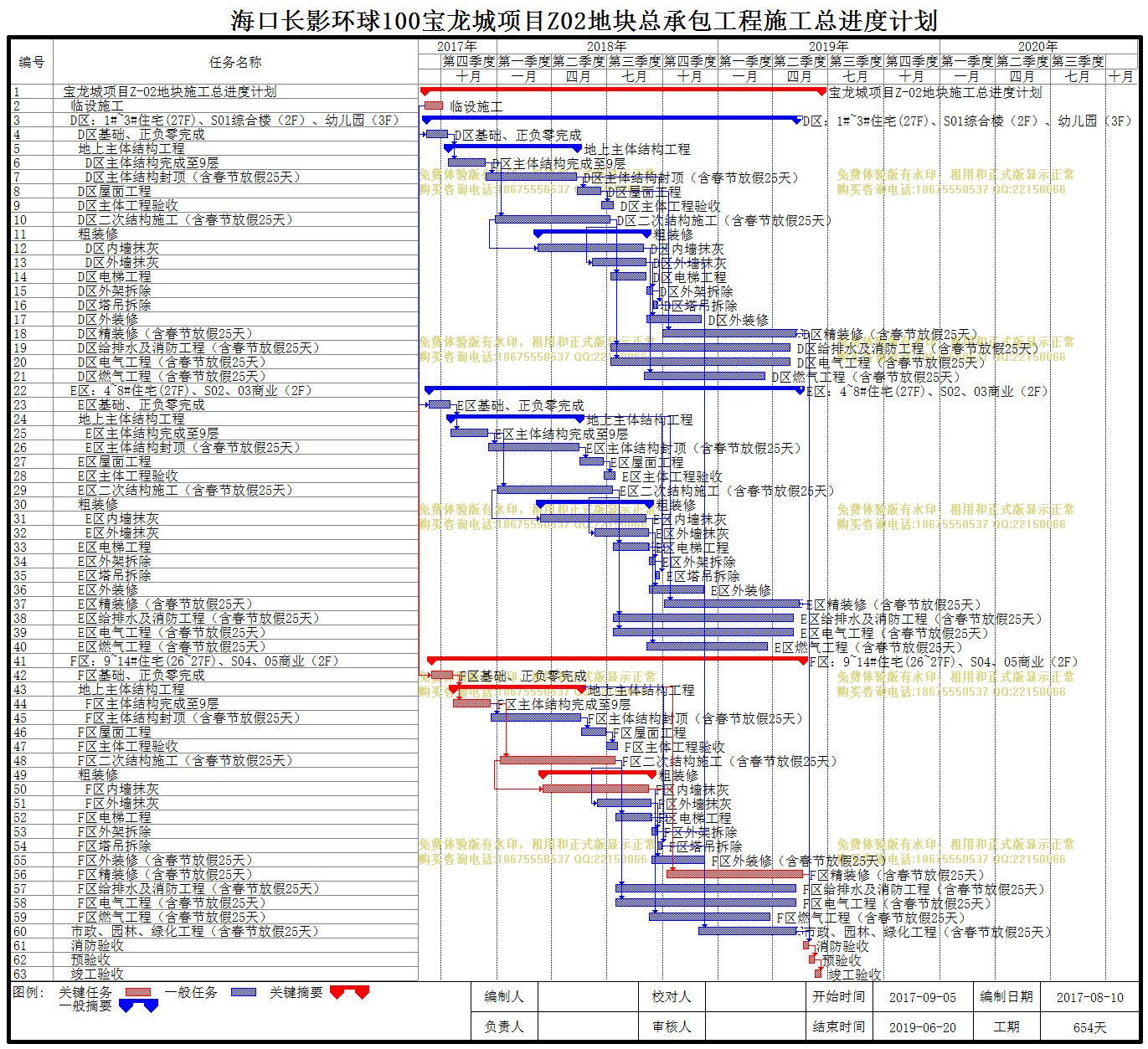

项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 宝龙城项目Z-02地块施工总进度计划 |
654天 | 2017-09-05 | 2019-06-20 | ||
2 | 临设施工 |
30天 | 2017-09-05 | 2017-10-04 | ||
3 | D区:1#~3#住宅(27F)、S01综合楼(2F)、幼儿园(3F) |
610天 | 2017-09-08 | 2019-05-10 | ||
4 | D区基础、正负零完成 |
35天 | 2017-09-08 | 2017-10-12 | 2[SS+3] | |
5 | 地上主体结构工程 |
213天 | 2017-10-13 | 2018-05-13 | 4 | |
6 | D区主体结构完成至9层 |
63天 | 2017-10-13 | 2017-12-14 | 4 | |
7 | D区主体结构封顶(含春节放假25天) |
150天 | 2017-12-15 | 2018-05-13 | 6 | |
8 | D区屋面工程 |
40天 | 2018-05-14 | 2018-06-22 | 7 | |
9 | D区主体工程验收 |
20天 | 2018-06-23 | 2018-07-12 | 8 | |
10 | D区二次结构施工(含春节放假25天) |
190天 | 2017-12-30 | 2018-07-07 | 6[FS+15] | |
11 | 粗装修 |
180天 | 2018-03-10 | 2018-09-05 | ||
12 | D区内墙抹灰 |
175天 | 2018-03-10 | 2018-08-31 | 10[SS+70] | |
13 | D区外墙抹灰 |
90天 | 2018-06-08 | 2018-09-05 | 10[FS-30] | |
14 | D区电梯工程 |
60天 | 2018-07-08 | 2018-09-05 | 10 | |
15 | D区外架拆除 |
10天 | 2018-09-06 | 2018-09-15 | 13 | |
16 | D区塔吊拆除 |
7天 | 2018-09-16 | 2018-09-22 | 15,7[FS+30] | |
17 | D区外装修 |
90天 | 2018-09-06 | 2018-12-04 | 13 | |
18 | D区精装修(含春节放假25天) |
222天 | 2018-10-01 | 2019-05-10 | 12[FS+30],8 | |
19 | D区给排水及消防工程(含春节放假25天) |
297天 | 2018-07-08 | 2019-04-30 | 10 | |
20 | D区电气工程(含春节放假25天) |
297天 | 2018-07-08 | 2019-04-30 | 10 | |
21 | D区燃气工程(含春节放假25天) |
200天 | 2018-09-01 | 2019-03-19 | 12 | |
22 | E区:4~8#住宅(27F)、S02、03商业(2F) |
611天 | 2017-09-12 | 2019-05-15 | ||
23 | E区基础、正负零完成 |
35天 | 2017-09-12 | 2017-10-16 | 2[SS+7] | |
24 | 地上主体结构工程 |
213天 | 2017-10-17 | 2018-05-17 | 23 | |
25 | E区主体结构完成至9层 |
63天 | 2017-10-17 | 2017-12-18 | 23 | |
26 | E区主体结构封顶(含春节放假25天) |
150天 | 2017-12-19 | 2018-05-17 | 25 | |
27 | E区屋面工程 |
40天 | 2018-05-18 | 2018-06-26 | 26 | |
28 | E区主体工程验收 |
20天 | 2018-06-27 | 2018-07-16 | 27 | |
29 | E区二次结构施工(含春节放假25天) |
190天 | 2018-01-03 | 2018-07-11 | 25[FS+15] | |
30 | 粗装修 |
180天 | 2018-03-14 | 2018-09-09 | ||
31 | E区内墙抹灰 |
175天 | 2018-03-14 | 2018-09-04 | 29[SS+70] | |
32 | E区外墙抹灰 |
90天 | 2018-06-12 | 2018-09-09 | 29[FS-30] | |
33 | E区电梯工程 |
60天 | 2018-07-12 | 2018-09-09 | 29 | |
34 | E区外架拆除 |
10天 | 2018-09-10 | 2018-09-19 | 32 | |
35 | E区塔吊拆除 |
7天 | 2018-09-20 | 2018-09-26 | 34,24[FS+30] | |
36 | E区外装修 |
90天 | 2018-09-10 | 2018-12-08 | 32 | |
37 | E区精装修(含春节放假25天) |
223天 | 2018-10-05 | 2019-05-15 | 31[FS+30],24,33 | |
38 | E区给排水及消防工程(含春节放假25天) |
298天 | 2018-07-12 | 2019-05-05 | 29 | |
39 | E区电气工程(含春节放假25天) |
298天 | 2018-07-12 | 2019-05-05 | 29 | |
40 | E区燃气工程(含春节放假25天) |
200天 | 2018-09-05 | 2019-03-23 | 31 | |
41 | F区:9~14#住宅(26~27F)、S04、05商业(2F) |
612天 | 2017-09-16 | 2019-05-20 | ||
42 | F区基础、正负零完成 |
35天 | 2017-09-16 | 2017-10-20 | 2[SS+11] | |
43 | 地上主体结构工程 |
212天 | 2017-10-21 | 2018-05-20 | 42 | |
44 | F区主体结构完成至9层 |
63天 | 2017-10-21 | 2017-12-22 | 42 | |
45 | F区主体结构封顶(含春节放假25天) |
149天 | 2017-12-23 | 2018-05-20 | 44 | |
46 | F区屋面工程 |
41天 | 2018-05-21 | 2018-06-30 | 45 | |
47 | F区主体工程验收 |
20天 | 2018-07-01 | 2018-07-20 | 46 | |
48 | F区二次结构施工(含春节放假25天) |
190天 | 2018-01-07 | 2018-07-15 | 44[FS+15] | |
49 | 粗装修 |
180天 | 2018-03-18 | 2018-09-13 | ||
50 | F区内墙抹灰 |
175天 | 2018-03-18 | 2018-09-08 | 48[SS+70] | |
51 | F区外墙抹灰 |
90天 | 2018-06-16 | 2018-09-13 | 48[FS-30] | |
52 | F区电梯工程 |
60天 | 2018-07-16 | 2018-09-13 | 48 | |
53 | F区外架拆除 |
10天 | 2018-09-14 | 2018-09-23 | 51 | |
54 | F区塔吊拆除 |
7天 | 2018-09-24 | 2018-09-30 | 53,43[FS+30] | |
55 | F区外装修(含春节放假25天) |
88天 | 2018-09-14 | 2018-12-10 | 51 | |
56 | F区精装修(含春节放假25天) |
224天 | 2018-10-09 | 2019-05-20 | 43,52,50[FS+30] | |
57 | F区给排水及消防工程(含春节放假25天) |
299天 | 2018-07-16 | 2019-05-10 | 48 | |
58 | F区电气工程(含春节放假25天) |
299天 | 2018-07-16 | 2019-05-10 | 48 | |
59 | F区燃气工程(含春节放假25天) |
200天 | 2018-09-09 | 2019-03-27 | 50 | |
60 | 市政、园林、绿化工程(含春节放假25天) |
162天 | 2018-11-30 | 2019-05-10 | 54[FS+60],53,16[FS+60],13 | |
61 | 消防验收 |
10天 | 2019-05-21 | 2019-05-30 | 60,18,37,56 | |
62 | 预验收 |
10天 | 2019-05-31 | 2019-06-09 | 61 | |
63 | 竣工验收 |
11天 | 2019-06-10 | 2019-06-20 | 62 |
