碧桂园荔浦山河郡12-20#施工计划| 文件编号 | 2681 | 工期 | 65天 | 开始时间 | 2018-07-17 | 结束时间 | 2018-09-19 |
| 任务数 | 52K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

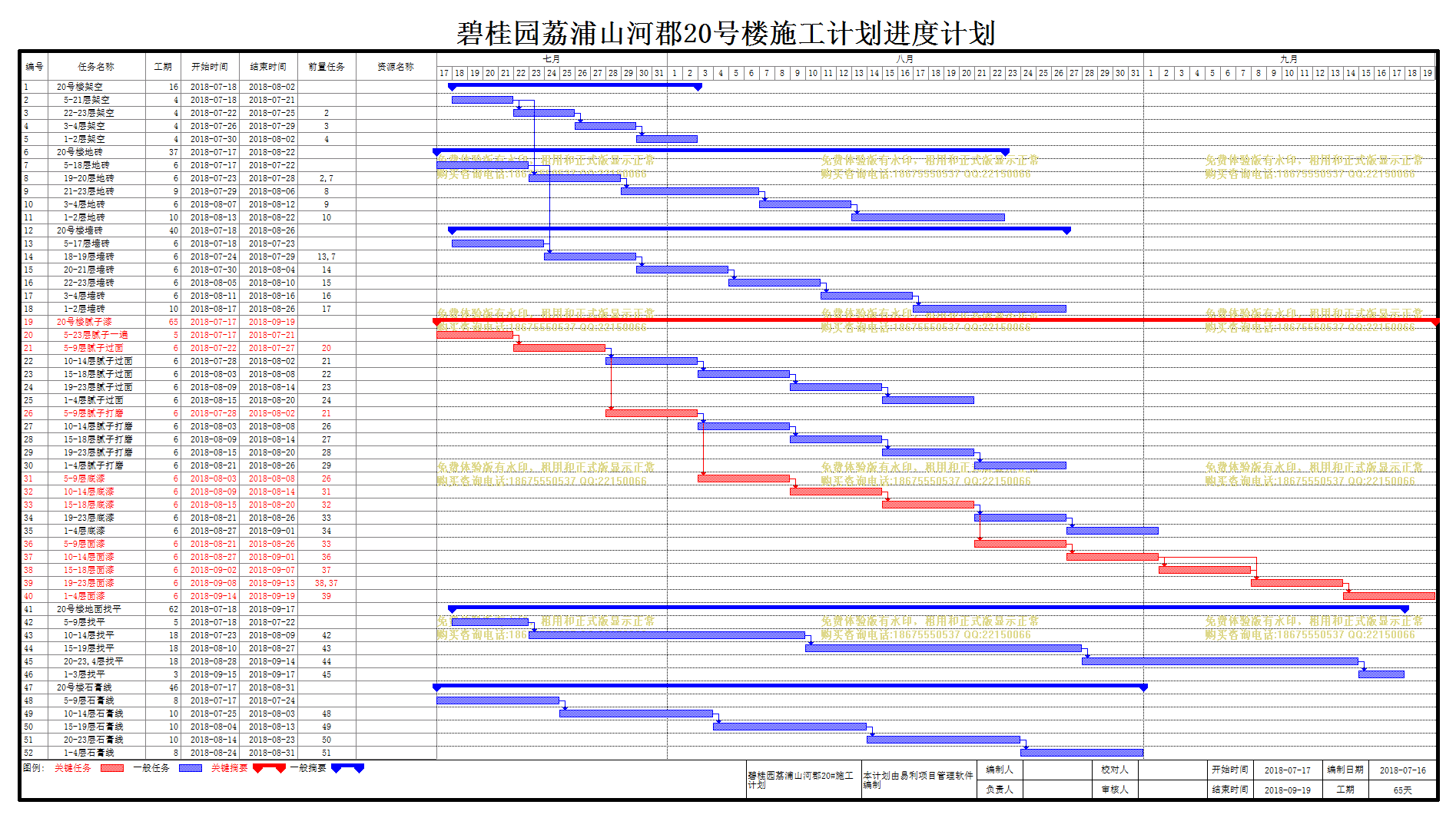

| 碧桂园荔浦山河郡12-20#施工计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 20号楼架空 |
16天 | 2018-07-18 | 2018-08-02 | ||
| 2 | 5-21层架空 |
4天 | 2018-07-18 | 2018-07-21 | ||
| 3 | 22-23层架空 |
4天 | 2018-07-22 | 2018-07-25 | 2 | |
| 4 | 3-4层架空 |
4天 | 2018-07-26 | 2018-07-29 | 3 | |
| 5 | 1-2层架空 |
4天 | 2018-07-30 | 2018-08-02 | 4 | |
| 6 | 20号楼地砖 |
37天 | 2018-07-17 | 2018-08-22 | ||
| 7 | 5-18层地砖 |
6天 | 2018-07-17 | 2018-07-22 | ||
| 8 | 19-20层地砖 |
6天 | 2018-07-23 | 2018-07-28 | 2,7 | |
| 9 | 21-23层地砖 |
9天 | 2018-07-29 | 2018-08-06 | 8 | |
| 10 | 3-4层地砖 |
6天 | 2018-08-07 | 2018-08-12 | 9 | |
| 11 | 1-2层地砖 |
10天 | 2018-08-13 | 2018-08-22 | 10 | |
| 12 | 20号楼墙砖 |
40天 | 2018-07-18 | 2018-08-26 | ||
| 13 | 5-17层墙砖 |
6天 | 2018-07-18 | 2018-07-23 | ||
| 14 | 18-19层墙砖 |
6天 | 2018-07-24 | 2018-07-29 | 13,7 | |
| 15 | 20-21层墙砖 |
6天 | 2018-07-30 | 2018-08-04 | 14 | |
| 16 | 22-23层墙砖 |
6天 | 2018-08-05 | 2018-08-10 | 15 | |
| 17 | 3-4层墙砖 |
6天 | 2018-08-11 | 2018-08-16 | 16 | |
| 18 | 1-2层墙砖 |
10天 | 2018-08-17 | 2018-08-26 | 17 | |
| 19 | 20号楼腻子漆 |
65天 | 2018-07-17 | 2018-09-19 | ||
| 20 | 5-23层腻子一遍 |
5天 | 2018-07-17 | 2018-07-21 | ||
| 21 | 5-9层腻子过面 |
6天 | 2018-07-22 | 2018-07-27 | 20 | |
| 22 | 10-14层腻子过面 |
6天 | 2018-07-28 | 2018-08-02 | 21 | |
| 23 | 15-18层腻子过面 |
6天 | 2018-08-03 | 2018-08-08 | 22 | |
| 24 | 19-23层腻子过面 |
6天 | 2018-08-09 | 2018-08-14 | 23 | |
| 25 | 1-4层腻子过面 |
6天 | 2018-08-15 | 2018-08-20 | 24 | |
| 26 | 5-9层腻子打磨 |
6天 | 2018-07-28 | 2018-08-02 | 21 | |
| 27 | 10-14层腻子打磨 |
6天 | 2018-08-03 | 2018-08-08 | 26 | |
| 28 | 15-18层腻子打磨 |
6天 | 2018-08-09 | 2018-08-14 | 27 | |
| 29 | 19-23层腻子打磨 |
6天 | 2018-08-15 | 2018-08-20 | 28 | |
| 30 | 1-4层腻子打磨 |
6天 | 2018-08-21 | 2018-08-26 | 29 | |
| 31 | 5-9层底漆 |
6天 | 2018-08-03 | 2018-08-08 | 26 | |
| 32 | 10-14层底漆 |
6天 | 2018-08-09 | 2018-08-14 | 31 | |
| 33 | 15-18层底漆 |
6天 | 2018-08-15 | 2018-08-20 | 32 | |
| 34 | 19-23层底漆 |
6天 | 2018-08-21 | 2018-08-26 | 33 | |
| 35 | 1-4层底漆 |
6天 | 2018-08-27 | 2018-09-01 | 34 | |
| 36 | 5-9层面漆 |
6天 | 2018-08-21 | 2018-08-26 | 33 | |
| 37 | 10-14层面漆 |
6天 | 2018-08-27 | 2018-09-01 | 36 | |
| 38 | 15-18层面漆 |
6天 | 2018-09-02 | 2018-09-07 | 37 | |
| 39 | 19-23层面漆 |
6天 | 2018-09-08 | 2018-09-13 | 38,37 | |
| 40 | 1-4层面漆 |
6天 | 2018-09-14 | 2018-09-19 | 39 | |
| 41 | 20号楼地面找平 |
62天 | 2018-07-18 | 2018-09-17 | ||
| 42 | 5-9层找平 |
5天 | 2018-07-18 | 2018-07-22 | ||
| 43 | 10-14层找平 |
18天 | 2018-07-23 | 2018-08-09 | 42 | |
| 44 | 15-19层找平 |
18天 | 2018-08-10 | 2018-08-27 | 43 | |
| 45 | 20-23,4层找平 |
18天 | 2018-08-28 | 2018-09-14 | 44 | |
| 46 | 1-3层找平 |
3天 | 2018-09-15 | 2018-09-17 | 45 | |
| 47 | 20号楼石膏线 |
46天 | 2018-07-17 | 2018-08-31 | ||
| 48 | 5-9层石膏线 |
8天 | 2018-07-17 | 2018-07-24 | ||
| 49 | 10-14层石膏线 |
10天 | 2018-07-25 | 2018-08-03 | 48 | |
| 50 | 15-19层石膏线 |
10天 | 2018-08-04 | 2018-08-13 | 49 | |
| 51 | 20-23层石膏线 |
10天 | 2018-08-14 | 2018-08-23 | 50 | |
| 52 | 1-4层石膏线 |
8天 | 2018-08-24 | 2018-08-31 | 51 |
