 碧桂园荔浦山河郡12-20#施工计划

碧桂园荔浦山河郡12-20#施工计划

文件编号 2680 工期 89天 开始时间 2018-07-17 结束时间 2018-10-13
任务数 64K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

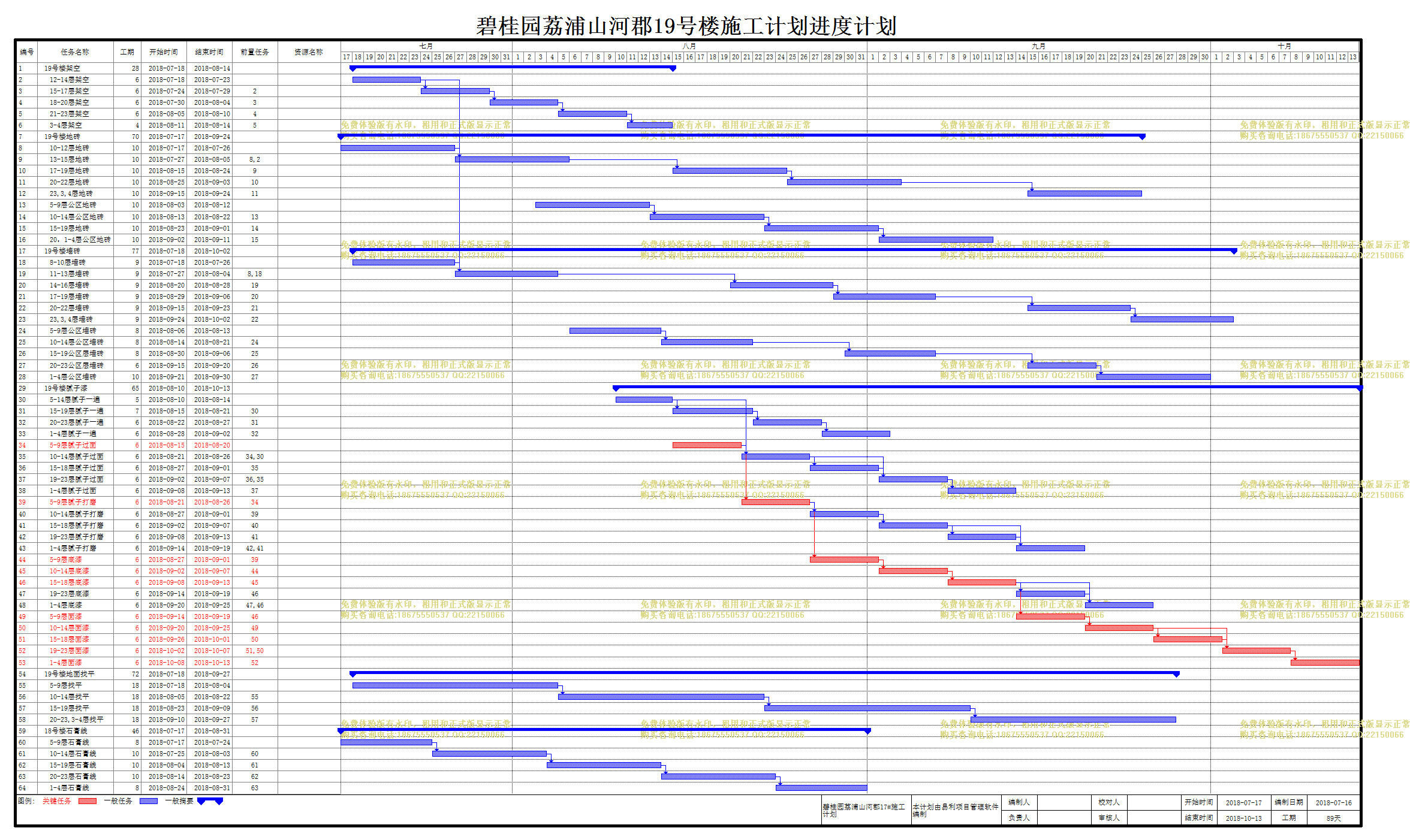

碧桂园荔浦山河郡12-20#施工计划

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
19号楼架空
28天 2018-07-18 2018-08-14
2
12-14层架空
6天 2018-07-18 2018-07-23
3
15-17层架空
6天 2018-07-24 2018-07-29 2
4
18-20层架空
6天 2018-07-30 2018-08-04 3
5
21-23层架空
6天 2018-08-05 2018-08-10 4
6
3-4层架空
4天 2018-08-11 2018-08-14 5
7
19号楼地砖
70天 2018-07-17 2018-09-24
8
10-12层地砖
10天 2018-07-17 2018-07-26
9
13-15层地砖
10天 2018-07-27 2018-08-05 8,2
10
17-19层地砖
10天 2018-08-15 2018-08-24 9
11
20-22层地砖
10天 2018-08-25 2018-09-03 10
12
23,3,4层地砖
10天 2018-09-15 2018-09-24 11
13
5-9层公区地砖
10天 2018-08-03 2018-08-12
14
10-14层公区地砖
10天 2018-08-13 2018-08-22 13
15
15-19层地砖
10天 2018-08-23 2018-09-01 14
16
20,1-4层公区地砖
10天 2018-09-02 2018-09-11 15
17
19号楼墙砖
77天 2018-07-18 2018-10-02
18
8-10层墙砖
9天 2018-07-18 2018-07-26
19
11-13层墙砖
9天 2018-07-27 2018-08-04 8,18
20
14-16层墙砖
9天 2018-08-20 2018-08-28 19
21
17-19层墙砖
9天 2018-08-29 2018-09-06 20
22
20-22层墙砖
9天 2018-09-15 2018-09-23 21
23
23,3,4层墙砖
9天 2018-09-24 2018-10-02 22
24
5-9层公区墙砖
8天 2018-08-06 2018-08-13
25
10-14层公区墙砖
8天 2018-08-14 2018-08-21 24
26
15-19公区层墙砖
8天 2018-08-30 2018-09-06 25
27
20-23公区层墙砖
6天 2018-09-15 2018-09-20 26
28
1-4层公区墙砖
10天 2018-09-21 2018-09-30 27
29
19号楼腻子漆
65天 2018-08-10 2018-10-13
30
5-14层腻子一遍
5天 2018-08-10 2018-08-14
31
15-19层腻子一遍
7天 2018-08-15 2018-08-21 30
32
20-23层腻子一遍
6天 2018-08-22 2018-08-27 31
33
1-4层腻子一遍
6天 2018-08-28 2018-09-02 32
34
5-9层腻子过面
6天 2018-08-15 2018-08-20
35
10-14层腻子过面
6天 2018-08-21 2018-08-26 34,30
36
15-18层腻子过面
6天 2018-08-27 2018-09-01 35
37
19-23层腻子过面
6天 2018-09-02 2018-09-07 36,35
38
1-4层腻子过面
6天 2018-09-08 2018-09-13 37
39
5-9层腻子打磨
6天 2018-08-21 2018-08-26 34
40
10-14层腻子打磨
6天 2018-08-27 2018-09-01 39
41
15-18层腻子打磨
6天 2018-09-02 2018-09-07 40
42
19-23层腻子打磨
6天 2018-09-08 2018-09-13 41
43
1-4层腻子打磨
6天 2018-09-14 2018-09-19 42,41
44
5-9层底漆
6天 2018-08-27 2018-09-01 39
45
10-14层底漆
6天 2018-09-02 2018-09-07 44
46
15-18层底漆
6天 2018-09-08 2018-09-13 45
47
19-23层底漆
6天 2018-09-14 2018-09-19 46
48
1-4层底漆
6天 2018-09-20 2018-09-25 47,46
49
5-9层面漆
6天 2018-09-14 2018-09-19 46
50
10-14层面漆
6天 2018-09-20 2018-09-25 49
51
15-18层面漆
6天 2018-09-26 2018-10-01 50
52
19-23层面漆
6天 2018-10-02 2018-10-07 51,50
53
1-4层面漆
6天 2018-10-08 2018-10-13 52
54
19号楼地面找平
72天 2018-07-18 2018-09-27
55
5-9层找平
18天 2018-07-18 2018-08-04
56
10-14层找平
18天 2018-08-05 2018-08-22 55
57
15-19层找平
18天 2018-08-23 2018-09-09 56
58
20-23,3-4层找平
18天 2018-09-10 2018-09-27 57
59
18号楼石膏线
46天 2018-07-17 2018-08-31
60
5-9层石膏线
8天 2018-07-17 2018-07-24
61
10-14层石膏线
10天 2018-07-25 2018-08-03 60
62
15-19层石膏线
10天 2018-08-04 2018-08-13 61
63
20-23层石膏线
10天 2018-08-14 2018-08-23 62
64
1-4层石膏线
8天 2018-08-24 2018-08-31 63

局部效果预览,详细内容请下载附件查看
