碧桂园荔浦山河郡12-20#施工计划| 文件编号 | 2677 | 工期 | 103天 | 开始时间 | 2018-07-12 | 结束时间 | 2018-10-22 |
| 任务数 | 58K | 整理日期 | 2019/5/17 | 下载次数 | 3894次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

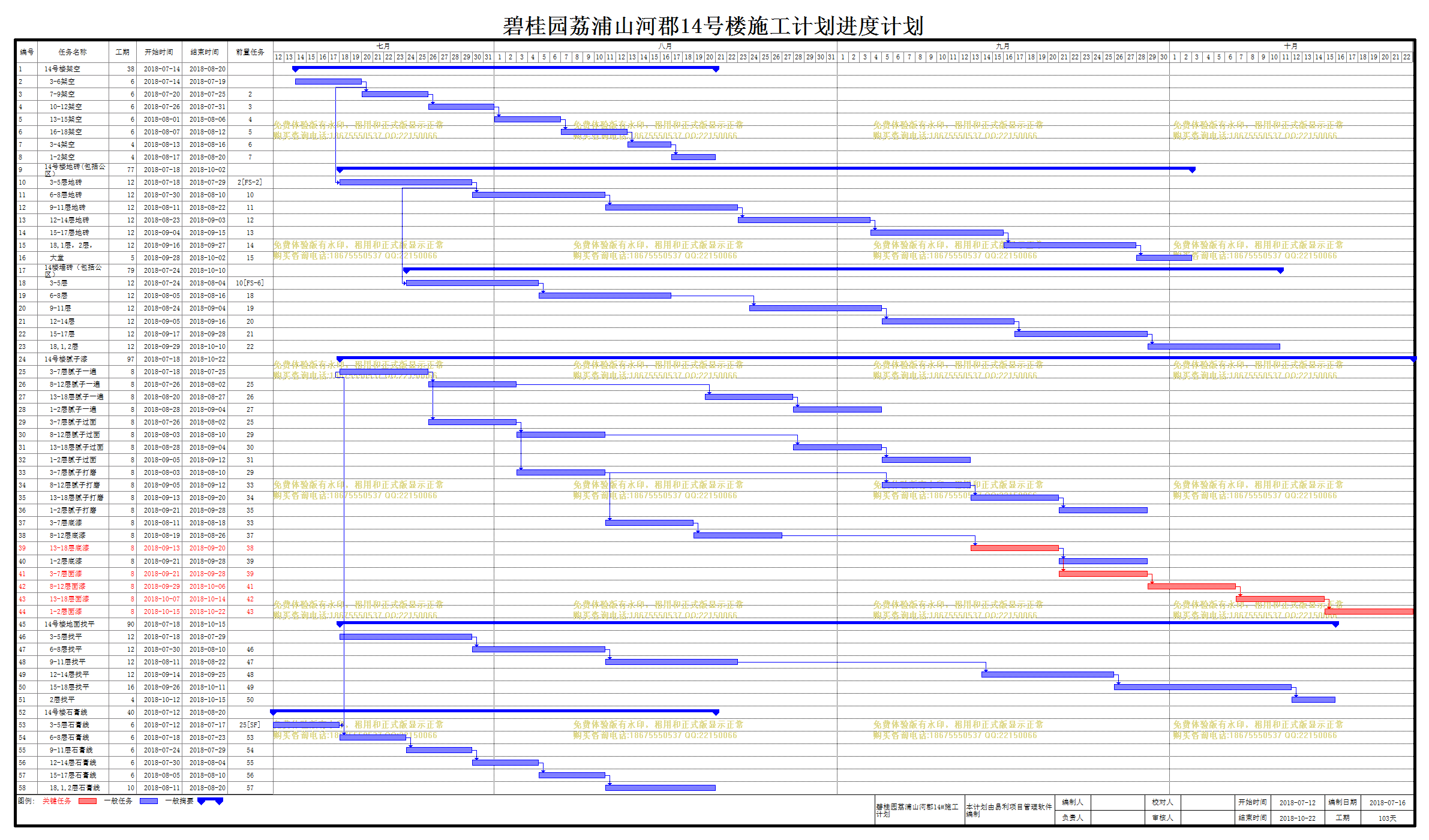

| 碧桂园荔浦山河郡12-20#施工计划 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 14号楼架空 |
38天 | 2018-07-14 | 2018-08-20 | ||
| 2 | 3-6架空 |
6天 | 2018-07-14 | 2018-07-19 | ||
| 3 | 7-9架空 |
6天 | 2018-07-20 | 2018-07-25 | 2 | |
| 4 | 10-12架空 |
6天 | 2018-07-26 | 2018-07-31 | 3 | |
| 5 | 13-15架空 |
6天 | 2018-08-01 | 2018-08-06 | 4 | |
| 6 | 16-18架空 |
6天 | 2018-08-07 | 2018-08-12 | 5 | |
| 7 | 3-4架空 |
4天 | 2018-08-13 | 2018-08-16 | 6 | |
| 8 | 1-2架空 |
4天 | 2018-08-17 | 2018-08-20 | 7 | |
| 9 | 14号楼地砖(包括公区) |
77天 | 2018-07-18 | 2018-10-02 | ||
| 10 | 3-5层地砖 |
12天 | 2018-07-18 | 2018-07-29 | 2[FS-2] | |
| 11 | 6-8层地砖 |
12天 | 2018-07-30 | 2018-08-10 | 10 | |
| 12 | 9-11层地砖 |
12天 | 2018-08-11 | 2018-08-22 | 11 | |
| 13 | 12-14层地砖 |
12天 | 2018-08-23 | 2018-09-03 | 12 | |
| 14 | 15-17层地砖 |
12天 | 2018-09-04 | 2018-09-15 | 13 | |
| 15 | 18,1层,2层, |
12天 | 2018-09-16 | 2018-09-27 | 14 | |
| 16 | 大堂 |
5天 | 2018-09-28 | 2018-10-02 | 15 | |
| 17 | 14楼墙砖(包括公区) |
79天 | 2018-07-24 | 2018-10-10 | ||
| 18 | 3-5层 |
12天 | 2018-07-24 | 2018-08-04 | 10[FS-6] | |
| 19 | 6-8层 |
12天 | 2018-08-05 | 2018-08-16 | 18 | |
| 20 | 9-11层 |
12天 | 2018-08-24 | 2018-09-04 | 19 | |
| 21 | 12-14层 |
12天 | 2018-09-05 | 2018-09-16 | 20 | |
| 22 | 15-17层 |
12天 | 2018-09-17 | 2018-09-28 | 21 | |
| 23 | 18,1,2层 |
12天 | 2018-09-29 | 2018-10-10 | 22 | |
| 24 | 14号楼腻子漆 |
97天 | 2018-07-18 | 2018-10-22 | ||
| 25 | 3-7层腻子一遍 |
8天 | 2018-07-18 | 2018-07-25 | ||
| 26 | 8-12层腻子一遍 |
8天 | 2018-07-26 | 2018-08-02 | 25 | |
| 27 | 13-18层腻子一遍 |
8天 | 2018-08-20 | 2018-08-27 | 26 | |
| 28 | 1-2层腻子一遍 |
8天 | 2018-08-28 | 2018-09-04 | 27 | |
| 29 | 3-7层腻子过面 |
8天 | 2018-07-26 | 2018-08-02 | 25 | |
| 30 | 8-12层腻子过面 |
8天 | 2018-08-03 | 2018-08-10 | 29 | |
| 31 | 13-18层腻子过面 |
8天 | 2018-08-28 | 2018-09-04 | 30 | |
| 32 | 1-2层腻子过面 |
8天 | 2018-09-05 | 2018-09-12 | 31 | |
| 33 | 3-7层腻子打磨 |
8天 | 2018-08-03 | 2018-08-10 | 29 | |
| 34 | 8-12层腻子打磨 |
8天 | 2018-09-05 | 2018-09-12 | 33 | |
| 35 | 13-18层腻子打磨 |
8天 | 2018-09-13 | 2018-09-20 | 34 | |
| 36 | 1-2层腻子打磨 |
8天 | 2018-09-21 | 2018-09-28 | 35 | |
| 37 | 3-7层底漆 |
8天 | 2018-08-11 | 2018-08-18 | 33 | |
| 38 | 8-12层底漆 |
8天 | 2018-08-19 | 2018-08-26 | 37 | |
| 39 | 13-18层底漆 |
8天 | 2018-09-13 | 2018-09-20 | 38 | |
| 40 | 1-2层底漆 |
8天 | 2018-09-21 | 2018-09-28 | 39 | |
| 41 | 3-7层面漆 |
8天 | 2018-09-21 | 2018-09-28 | 39 | |
| 42 | 8-12层面漆 |
8天 | 2018-09-29 | 2018-10-06 | 41 | |
| 43 | 13-18层面漆 |
8天 | 2018-10-07 | 2018-10-14 | 42 | |
| 44 | 1-2层面漆 |
8天 | 2018-10-15 | 2018-10-22 | 43 | |
| 45 | 14号楼地面找平 |
90天 | 2018-07-18 | 2018-10-15 | ||
| 46 | 3-5层找平 |
12天 | 2018-07-18 | 2018-07-29 | ||
| 47 | 6-8层找平 |
12天 | 2018-07-30 | 2018-08-10 | 46 | |
| 48 | 9-11层找平 |
12天 | 2018-08-11 | 2018-08-22 | 47 | |
| 49 | 12-14层找平 |
12天 | 2018-09-14 | 2018-09-25 | 48 | |
| 50 | 15-18层找平 |
16天 | 2018-09-26 | 2018-10-11 | 49 | |
| 51 | 2层找平 |
4天 | 2018-10-12 | 2018-10-15 | 50 | |
| 52 | 14号楼石膏线 |
40天 | 2018-07-12 | 2018-08-20 | ||
| 53 | 3-5层石膏线 |
6天 | 2018-07-12 | 2018-07-17 | 25[SF] | |
| 54 | 6-8层石膏线 |
6天 | 2018-07-18 | 2018-07-23 | 53 | |
| 55 | 9-11层石膏线 |
6天 | 2018-07-24 | 2018-07-29 | 54 | |
| 56 | 12-14层石膏线 |
6天 | 2018-07-30 | 2018-08-04 | 55 | |
| 57 | 15-17层石膏线 |
6天 | 2018-08-05 | 2018-08-10 | 56 | |
| 58 | 18,1,2层石膏线 |
10天 | 2018-08-11 | 2018-08-20 | 57 |
