亚洲新世界2014年总进度计划表| 文件编号 | 2629 | 工期 | 55天 | 开始时间 | 2014-05-31 | 结束时间 | 2014-07-24 |
| 任务数 | 29K | 整理日期 | 2019/5/17 | 下载次数 | 3892次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

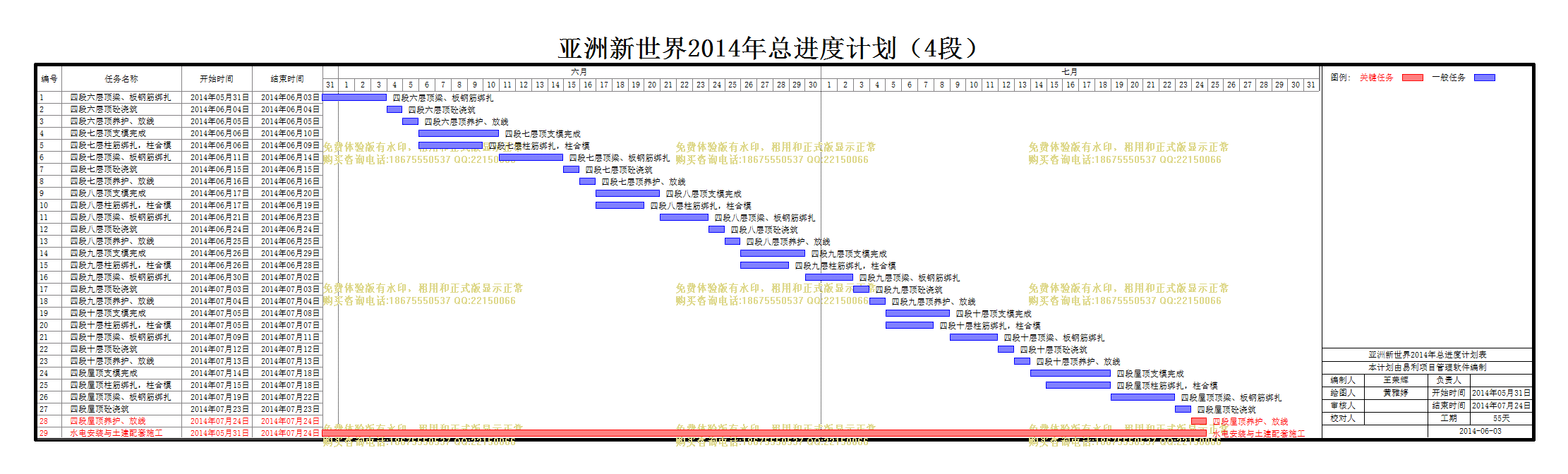

| 亚洲新世界2014年总进度计划表 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
| 1 | 四段六层顶梁、板钢筋绑扎 |
2014年05月31日 | 2014年06月03日 |
| 2 | 四段六层顶砼浇筑 |
2014年06月04日 | 2014年06月04日 |
| 3 | 四段六层顶养护、放线 |
2014年06月05日 | 2014年06月05日 |
| 4 | 四段七层顶支模完成 |
2014年06月06日 | 2014年06月10日 |
| 5 | 四段七层柱筋绑扎,柱合模 |
2014年06月06日 | 2014年06月09日 |
| 6 | 四段七层顶梁、板钢筋绑扎 |
2014年06月11日 | 2014年06月14日 |
| 7 | 四段七层顶砼浇筑 |
2014年06月15日 | 2014年06月15日 |
| 8 | 四段七层顶养护、放线 |
2014年06月16日 | 2014年06月16日 |
| 9 | 四段八层顶支模完成 |
2014年06月17日 | 2014年06月20日 |
| 10 | 四段八层柱筋绑扎,柱合模 |
2014年06月17日 | 2014年06月19日 |
| 11 | 四段八层顶梁、板钢筋绑扎 |
2014年06月21日 | 2014年06月23日 |
| 12 | 四段八层顶砼浇筑 |
2014年06月24日 | 2014年06月24日 |
| 13 | 四段八层顶养护、放线 |
2014年06月25日 | 2014年06月25日 |
| 14 | 四段九层顶支模完成 |
2014年06月26日 | 2014年06月29日 |
| 15 | 四段九层柱筋绑扎,柱合模 |
2014年06月26日 | 2014年06月28日 |
| 16 | 四段九层顶梁、板钢筋绑扎 |
2014年06月30日 | 2014年07月02日 |
| 17 | 四段九层顶砼浇筑 |
2014年07月03日 | 2014年07月03日 |
| 18 | 四段九层顶养护、放线 |
2014年07月04日 | 2014年07月04日 |
| 19 | 四段十层顶支模完成 |
2014年07月05日 | 2014年07月08日 |
| 20 | 四段十层柱筋绑扎,柱合模 |
2014年07月05日 | 2014年07月07日 |
| 21 | 四段十层顶梁、板钢筋绑扎 |
2014年07月09日 | 2014年07月11日 |
| 22 | 四段十层顶砼浇筑 |
2014年07月12日 | 2014年07月12日 |
| 23 | 四段十层顶养护、放线 |
2014年07月13日 | 2014年07月13日 |
| 24 | 四段屋顶支模完成 |
2014年07月14日 | 2014年07月18日 |
| 25 | 四段屋顶柱筋绑扎,柱合模 |
2014年07月15日 | 2014年07月18日 |
| 26 | 四段屋顶顶梁、板钢筋绑扎 |
2014年07月19日 | 2014年07月22日 |
| 27 | 四段屋顶砼浇筑 |
2014年07月23日 | 2014年07月23日 |
| 28 | 四段屋顶养护、放线 |
2014年07月24日 | 2014年07月24日 |
| 29 | 水电安装与土建配套施工 |
2014年05月31日 | 2014年07月24日 |
