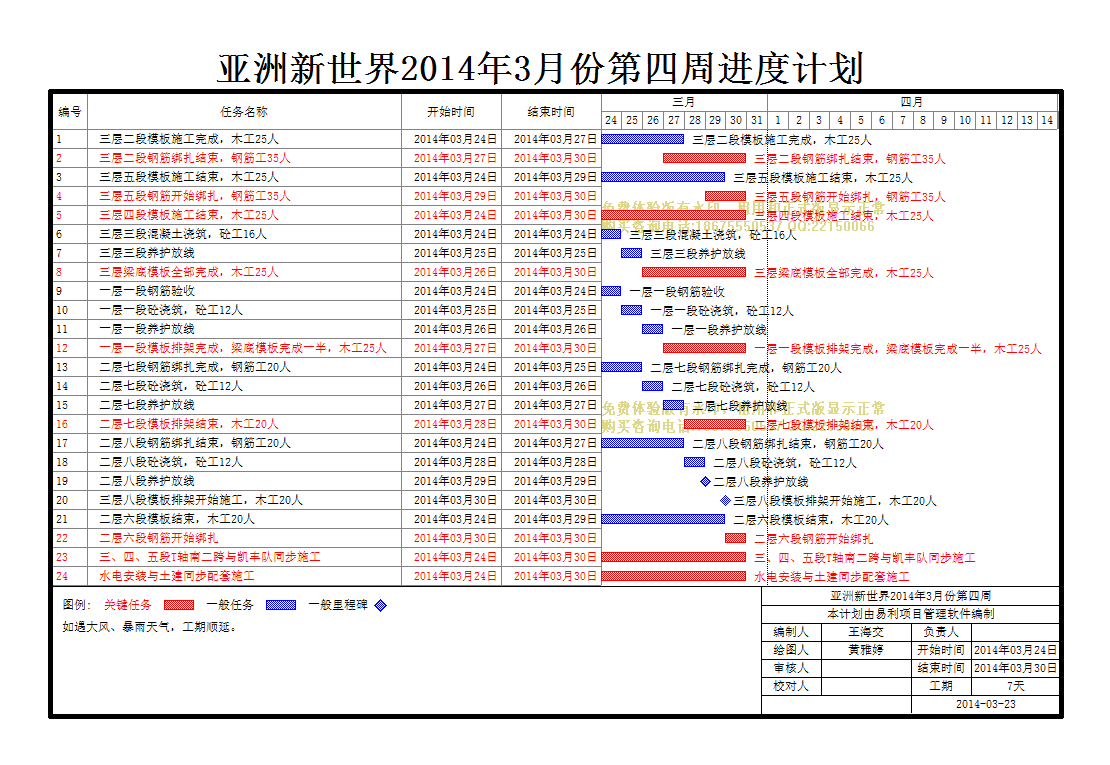

亚洲新世界2014年3月份第四周 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
开始时间 |
结束时间 |
1 | 三层二段模板施工完成,木工25人 |
2014年03月24日 | 2014年03月27日 |
2 | 三层二段钢筋绑扎结束,钢筋工35人 |
2014年03月27日 | 2014年03月30日 |
3 | 三层五段模板施工结束,木工25人 |
2014年03月24日 | 2014年03月29日 |
4 | 三层五段钢筋开始绑扎,钢筋工35人 |
2014年03月29日 | 2014年03月30日 |
5 | 三层四段模板施工结束,木工25人 |
2014年03月24日 | 2014年03月30日 |
6 | 三层三段混凝土浇筑,砼工16人 |
2014年03月24日 | 2014年03月24日 |
7 | 三层三段养护放线 |
2014年03月25日 | 2014年03月25日 |
8 | 三层梁底模板全部完成,木工25人 |
2014年03月26日 | 2014年03月30日 |
9 | 一层一段钢筋验收 |
2014年03月24日 | 2014年03月24日 |
10 | 一层一段砼浇筑,砼工12人 |
2014年03月25日 | 2014年03月25日 |
11 | 一层一段养护放线 |
2014年03月26日 | 2014年03月26日 |
12 | 一层一段模板排架完成,梁底模板完成一半,木工25人 |
2014年03月27日 | 2014年03月30日 |
13 | 二层七段钢筋绑扎完成,钢筋工20人 |
2014年03月24日 | 2014年03月25日 |
14 | 二层七段砼浇筑,砼工12人 |
2014年03月26日 | 2014年03月26日 |
15 | 二层七段养护放线 |
2014年03月27日 | 2014年03月27日 |
16 | 二层七段模板排架结束,木工20人 |
2014年03月28日 | 2014年03月30日 |
17 | 二层八段钢筋绑扎结束,钢筋工20人 |
2014年03月24日 | 2014年03月27日 |
18 | 二层八段砼浇筑,砼工12人 |
2014年03月28日 | 2014年03月28日 |
19 | 二层八段养护放线 |
2014年03月29日 | 2014年03月29日 |
20 | 三层八段模板排架开始施工,木工20人 |
2014年03月30日 | 2014年03月30日 |
21 | 二层六段模板结束,木工20人 |
2014年03月24日 | 2014年03月29日 |
22 | 二层六段钢筋开始绑扎 |
2014年03月30日 | 2014年03月30日 |
23 | 三、四、五段T轴南二跨与凯丰队同步施工 |
2014年03月24日 | 2014年03月30日 |
24 | 水电安装与土建同步配套施工 |
2014年03月24日 | 2014年03月30日 |
