项目| 文件编号 | 2573 | 工期 | 119天 | 开始时间 | 2014-02-18 | 结束时间 | 2014-06-16 |
| 任务数 | 27K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

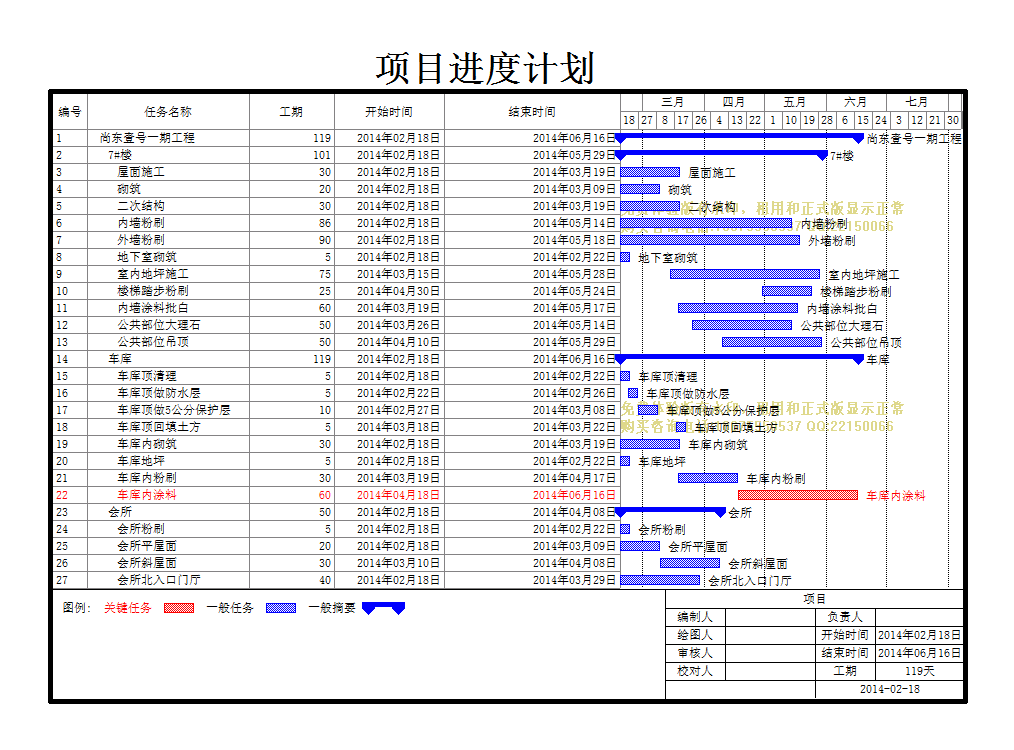

| 项目 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
| 1 | 尚东壹号一期工程 |
119天 | 2014年02月18日 | 2014年06月16日 |
| 2 | 7#楼 |
101天 | 2014年02月18日 | 2014年05月29日 |
| 3 | 屋面施工 |
30天 | 2014年02月18日 | 2014年03月19日 |
| 4 | 砌筑 |
20天 | 2014年02月18日 | 2014年03月09日 |
| 5 | 二次结构 |
30天 | 2014年02月18日 | 2014年03月19日 |
| 6 | 内墙粉刷 |
86天 | 2014年02月18日 | 2014年05月14日 |
| 7 | 外墙粉刷 |
90天 | 2014年02月18日 | 2014年05月18日 |
| 8 | 地下室砌筑 |
5天 | 2014年02月18日 | 2014年02月22日 |
| 9 | 室内地坪施工 |
75天 | 2014年03月15日 | 2014年05月28日 |
| 10 | 楼梯踏步粉刷 |
25天 | 2014年04月30日 | 2014年05月24日 |
| 11 | 内墙涂料批白 |
60天 | 2014年03月19日 | 2014年05月17日 |
| 12 | 公共部位大理石 |
50天 | 2014年03月26日 | 2014年05月14日 |
| 13 | 公共部位吊顶 |
50天 | 2014年04月10日 | 2014年05月29日 |
| 14 | 车库 |
119天 | 2014年02月18日 | 2014年06月16日 |
| 15 | 车库顶清理 |
5天 | 2014年02月18日 | 2014年02月22日 |
| 16 | 车库顶做防水层 |
5天 | 2014年02月22日 | 2014年02月26日 |
| 17 | 车库顶做5公分保护层 |
10天 | 2014年02月27日 | 2014年03月08日 |
| 18 | 车库顶回填土方 |
5天 | 2014年03月18日 | 2014年03月22日 |
| 19 | 车库内砌筑 |
30天 | 2014年02月18日 | 2014年03月19日 |
| 20 | 车库地坪 |
5天 | 2014年02月18日 | 2014年02月22日 |
| 21 | 车库内粉刷 |
30天 | 2014年03月19日 | 2014年04月17日 |
| 22 | 车库内涂料 |
60天 | 2014年04月18日 | 2014年06月16日 |
| 23 | 会所 |
50天 | 2014年02月18日 | 2014年04月08日 |
| 24 | 会所粉刷 |
5天 | 2014年02月18日 | 2014年02月22日 |
| 25 | 会所平屋面 |
20天 | 2014年02月18日 | 2014年03月09日 |
| 26 | 会所斜屋面 |
30天 | 2014年03月10日 | 2014年04月08日 |
| 27 | 会所北入口门厅 |
40天 | 2014年02月18日 | 2014年03月29日 |
