 进度计划

进度计划

文件编号 2513 工期 775天 开始时间 2016-02-01 结束时间 2018-03-16
任务数 31K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

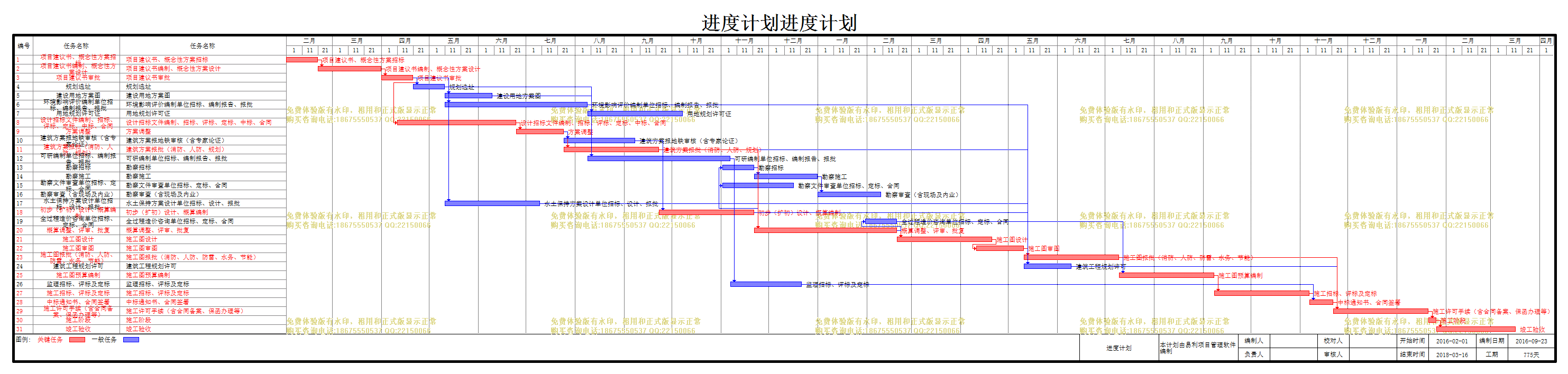

进度计划

编号

任务名称

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
项目建议书、概念性方案招标
项目建议书、概念性方案招标
20天 2016-02-01 2016-02-20
2
项目建议书编制、概念性方案设计
项目建议书编制、概念性方案设计
40天 2016-02-21 2016-03-31 1
3
项目建议书审批
项目建议书审批
20天 2016-04-01 2016-04-20 2
4
规划选址
规划选址
20天 2016-04-21 2016-05-10 3
5
建设用地方案图
建设用地方案图
30天 2016-05-11 2016-06-09 4
6
环境影响评价编制单位招标、编制报告、报批
环境影响评价编制单位招标、编制报告、报批
90天 2016-05-11 2016-08-08 4,3
7
用地规划许可证
用地规划许可证
60天 2016-08-09 2016-10-07 5,6
8
设计招标文件编制、招标、评标、定标、中标、合同
设计招标文件编制、招标、评标、定标、中标、合同
75天 2016-04-11 2016-06-24 3[FS-10]
9
方案调整
方案调整
30天 2016-06-25 2016-07-24 8
10
建筑方案报地铁审核(含专家论证)
建筑方案报地铁审核(含专家论证)
45天 2016-07-25 2016-09-07 9
11
建筑方案报批(消防、人防、规划)
建筑方案报批(消防、人防、规划)
60天 2016-07-25 2016-09-22 9
12
可研编制单位招标、编制报告、报批
可研编制单位招标、编制报告、报批
90天 2016-08-09 2016-11-06 4,6
13
勘察招标
勘察招标
20天 2016-11-02 2016-11-21 18[FS-20]
14
勘察施工
勘察施工
40天 2016-11-22 2016-12-31 13
15
勘察文件审查单位招标、定标、合同
勘察文件审查单位招标、定标、合同
45天 2016-11-02 2016-12-16 18[FS-20]
16
勘察审查(含现场及内业)
勘察审查(含现场及内业)
40天 2017-01-01 2017-02-09 14
17
水土保持方案设计单位招标、设计、报批
水土保持方案设计单位招标、设计、报批
60天 2016-05-11 2016-07-09 4
18
初步(扩初)设计、概算编制
初步(扩初)设计、概算编制
60天 2016-09-23 2016-11-21 10,11,17
19
全过程造价咨询单位招标、定标、合同
全过程造价咨询单位招标、定标、合同
20天 2017-01-31 2017-02-19 20[FS-20]
20
概算调整、评审、批复
概算调整、评审、批复
90天 2016-11-22 2017-02-19 18,11
21
施工图设计
施工图设计
60天 2017-02-20 2017-04-20 20
22
施工图审图
施工图审图
30天 2017-04-11 2017-05-10 21[FS-10]
23
施工图报批(消防、人防、防雷、水务、节能)
施工图报批(消防、人防、防雷、水务、节能)
60天 2017-05-11 2017-07-09 22
24
建筑工程规划许可
建筑工程规划许可
30天 2017-05-11 2017-06-09 17,6,22,18,11
25
施工图预算编制
施工图预算编制
60天 2017-07-10 2017-09-07 19,23
26
监理招标、评标及定标
监理招标、评标及定标
45天 2016-11-07 2016-12-21 12
27
施工招标、评标及定标
施工招标、评标及定标
60天 2017-09-08 2017-11-06 25
28
中标通知书、合同签署
中标通知书、合同签署
15天 2017-11-07 2017-11-21 27,26
29
施工许可手续(含合同备案、保函办理等)
施工许可手续(含合同备案、保函办理等)
60天 2017-11-22 2018-01-20 24,23,28
30
施工阶段
施工阶段
5天 2018-01-21 2018-01-25 29
31
竣工验收
竣工验收
50天 2018-01-26 2018-03-16 30
