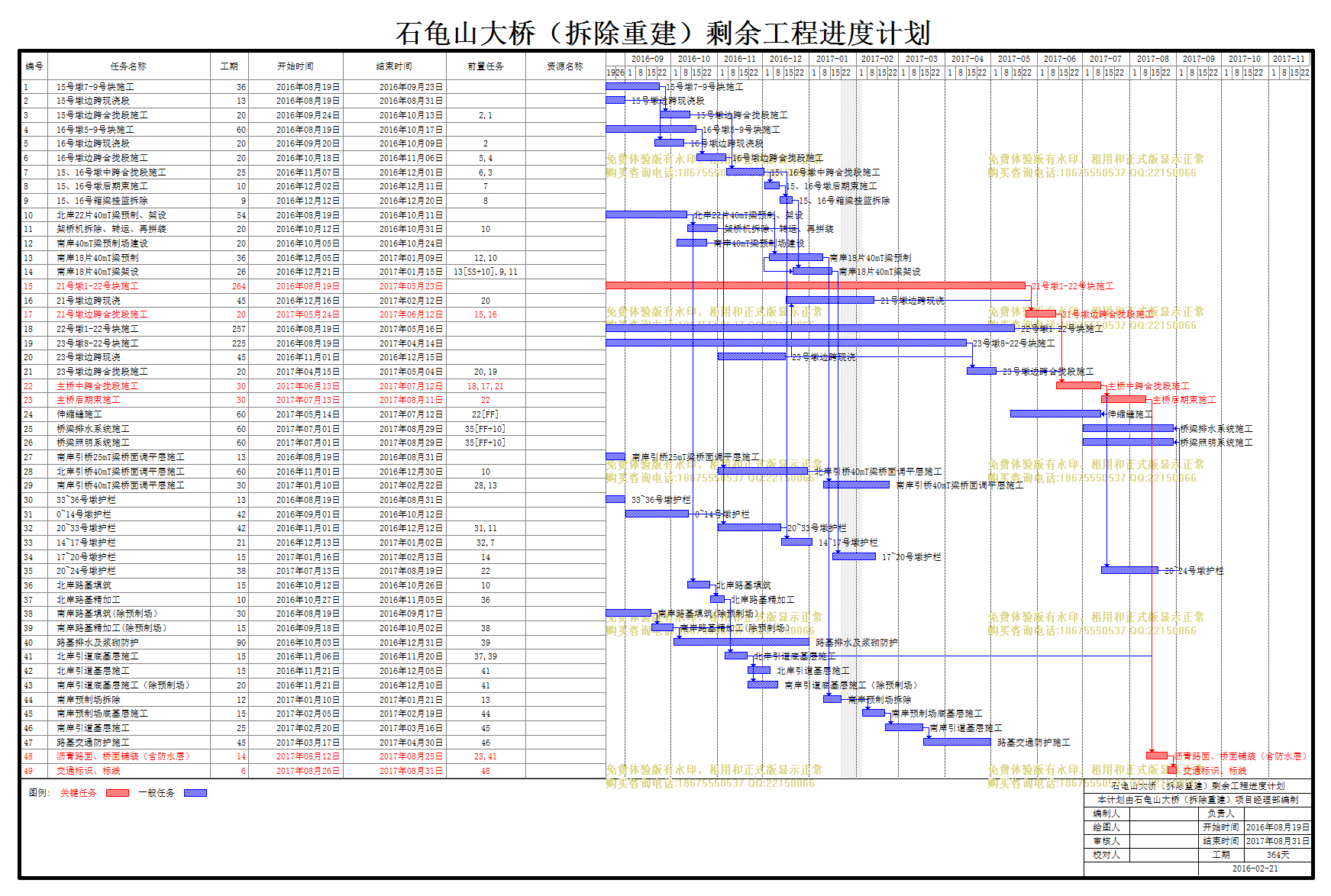

石龟山大桥(拆除重建)剩余工程| 文件编号 | 2502 | 工期 | 364天 | 开始时间 | 2016-08-19 | 结束时间 | 2017-08-31 |
| 任务数 | 49K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 石龟山大桥(拆除重建)剩余工程 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 15号墩7-9号块施工 |
36天 | 2016年08月19日 | 2016年09月23日 | ||
| 2 | 15号墩边跨现浇段 |
13天 | 2016年08月19日 | 2016年08月31日 | ||
| 3 | 15号墩边跨合拢段施工 |
20天 | 2016年09月24日 | 2016年10月13日 | 2,1 | |
| 4 | 16号墩5-9号块施工 |
60天 | 2016年08月19日 | 2016年10月17日 | ||
| 5 | 16号墩边跨现浇段 |
20天 | 2016年09月20日 | 2016年10月09日 | 2 | |
| 6 | 16号墩边跨合拢段施工 |
20天 | 2016年10月18日 | 2016年11月06日 | 5,4 | |
| 7 | 15、16号墩中跨合拢段施工 |
25天 | 2016年11月07日 | 2016年12月01日 | 6,3 | |
| 8 | 15、16号墩后期束施工 |
10天 | 2016年12月02日 | 2016年12月11日 | 7 | |
| 9 | 15、16号箱梁挂篮拆除 |
9天 | 2016年12月12日 | 2016年12月20日 | 8 | |
| 10 | 北岸22片40mT梁预制、架设 |
54天 | 2016年08月19日 | 2016年10月11日 | ||
| 11 | 架桥机拆除、转运、再拼装 |
20天 | 2016年10月12日 | 2016年10月31日 | 10 | |
| 12 | 南岸40mT梁预制场建设 |
20天 | 2016年10月05日 | 2016年10月24日 | ||
| 13 | 南岸18片40mT梁预制 |
36天 | 2016年12月05日 | 2017年01月09日 | 12,10 | |
| 14 | 南岸18片40mT梁架设 |
26天 | 2016年12月21日 | 2017年01月15日 | 13[SS+10],9,11 | |
| 15 | 21号墩1-22号块施工 |
264天 | 2016年08月19日 | 2017年05月23日 | ||
| 16 | 21号墩边跨现浇 |
45天 | 2016年12月16日 | 2017年02月12日 | 20 | |
| 17 | 21号墩边跨合拢段施工 |
20天 | 2017年05月24日 | 2017年06月12日 | 15,16 | |
| 18 | 22号墩1-22号块施工 |
257天 | 2016年08月19日 | 2017年05月16日 | ||
| 19 | 23号墩8-22号块施工 |
225天 | 2016年08月19日 | 2017年04月14日 | ||
| 20 | 23号墩边跨现浇 |
45天 | 2016年11月01日 | 2016年12月15日 | ||
| 21 | 23号墩边跨合拢段施工 |
20天 | 2017年04月15日 | 2017年05月04日 | 20,19 | |
| 22 | 主桥中跨合拢段施工 |
30天 | 2017年06月13日 | 2017年07月12日 | 18,17,21 | |
| 23 | 主桥后期束施工 |
30天 | 2017年07月13日 | 2017年08月11日 | 22 | |
| 24 | 伸缩缝施工 |
60天 | 2017年05月14日 | 2017年07月12日 | 22[FF] | |
| 25 | 桥梁排水系统施工 |
60天 | 2017年07月01日 | 2017年08月29日 | 35[FF+10] | |
| 26 | 桥梁照明系统施工 |
60天 | 2017年07月01日 | 2017年08月29日 | 35[FF+10] | |
| 27 | 南岸引桥25mT梁桥面调平层施工 |
13天 | 2016年08月19日 | 2016年08月31日 | ||
| 28 | 北岸引桥40mT梁桥面调平层施工 |
60天 | 2016年11月01日 | 2016年12月30日 | 10 | |
| 29 | 南岸引桥40mT梁桥面调平层施工 |
30天 | 2017年01月10日 | 2017年02月22日 | 28,13 | |
| 30 | 33~36号墩护栏 |
13天 | 2016年08月19日 | 2016年08月31日 | ||
| 31 | 0~14号墩护栏 |
42天 | 2016年09月01日 | 2016年10月12日 | ||
| 32 | 20~33号墩护栏 |
42天 | 2016年11月01日 | 2016年12月12日 | 31,11 | |
| 33 | 14~17号墩护栏 |
21天 | 2016年12月13日 | 2017年01月02日 | 32,7 | |
| 34 | 17~20号墩护栏 |
15天 | 2017年01月16日 | 2017年02月13日 | 14 | |
| 35 | 20~24号墩护栏 |
38天 | 2017年07月13日 | 2017年08月19日 | 22 | |
| 36 | 北岸路基填筑 |
15天 | 2016年10月12日 | 2016年10月26日 | 10 | |
| 37 | 北岸路基精加工 |
10天 | 2016年10月27日 | 2016年11月05日 | 36 | |
| 38 | 南岸路基填筑(除预制场) |
30天 | 2016年08月19日 | 2016年09月17日 | ||
| 39 | 南岸路基精加工(除预制场) |
15天 | 2016年09月18日 | 2016年10月02日 | 38 | |
| 40 | 路基排水及浆砌防护 |
90天 | 2016年10月03日 | 2016年12月31日 | 39 | |
| 41 | 北岸引道底基层施工 |
15天 | 2016年11月06日 | 2016年11月20日 | 37,39 | |
| 42 | 北岸引道基层施工 |
15天 | 2016年11月21日 | 2016年12月05日 | 41 | |
| 43 | 南岸引道底基层施工(除预制场) |
20天 | 2016年11月21日 | 2016年12月10日 | 41 | |
| 44 | 南岸预制场拆除 |
12天 | 2017年01月10日 | 2017年01月21日 | 13 | |
| 45 | 南岸预制场底基层施工 |
15天 | 2017年02月05日 | 2017年02月19日 | 44 | |
| 46 | 南岸引道基层施工 |
25天 | 2017年02月20日 | 2017年03月16日 | 45 | |
| 47 | 路基交通防护施工 |
45天 | 2017年03月17日 | 2017年04月30日 | 46 | |
| 48 | 沥青路面、桥面铺装(含防水层) |
14天 | 2017年08月12日 | 2017年08月25日 | 23,41 | |
| 49 | 交通标识、标线 |
6天 | 2017年08月26日 | 2017年08月31日 | 48 |
