文件编号 2422 工期 274天 开始时间 2015-03-13 结束时间 2015-12-11
任务数 42K 整理日期 2019/5/17 下载次数 3888
下载地址 计划文件点击下载(登录后才可以下载)

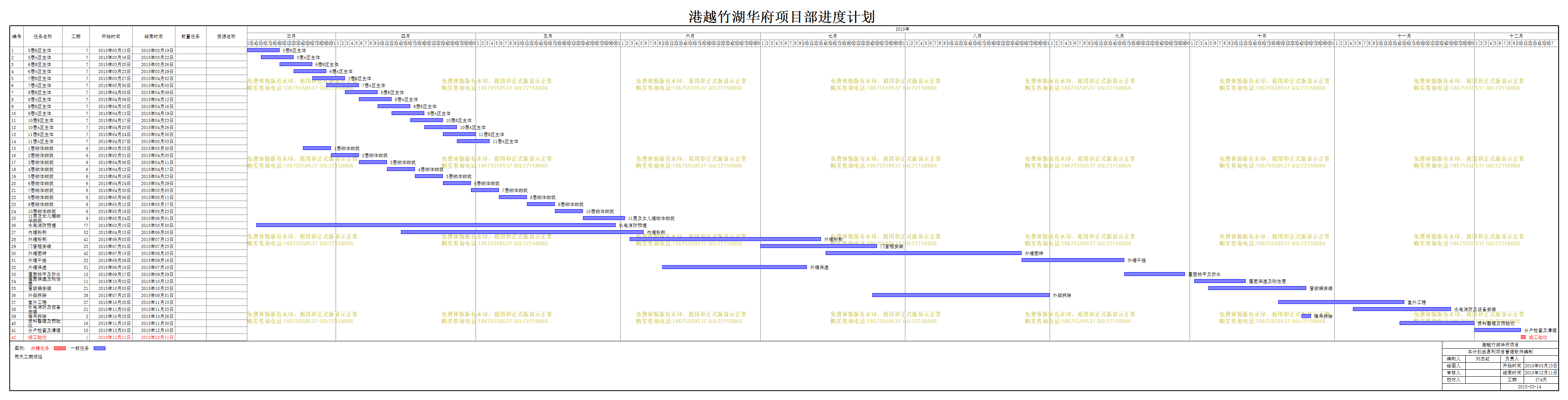

计划内容
港越竹湖华府项目部

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
5层B区主体
7天 2015年03月13日 2015年03月19日
2
5层A区主体
7天 2015年03月16日 2015年03月22日
3
6层B区主体
7天 2015年03月20日 2015年03月26日
4
6层A区主体
7天 2015年03月23日 2015年03月29日
5
7层B区主体
7天 2015年03月27日 2015年04月02日
6
7层A区主体
7天 2015年03月30日 2015年04月05日
7
8层B区主体
7天 2015年04月03日 2015年04月09日
8
8层A区主体
7天 2015年04月06日 2015年04月12日
9
9层B区主体
7天 2015年04月10日 2015年04月16日
10
9层A区主体
7天 2015年04月13日 2015年04月19日
11
10层B区主体
7天 2015年04月17日 2015年04月23日
12
10层A区主体
7天 2015年04月20日 2015年04月26日
13
11层B区主体
7天 2015年04月24日 2015年04月30日
14
11层A区主体
7天 2015年04月27日 2015年05月03日
15
1层砌体砌筑
6天 2015年03月25日 2015年03月30日
16
2层砌体砌筑
6天 2015年03月31日 2015年04月05日
17
3层砌体砌筑
6天 2015年04月06日 2015年04月11日
18
4层砌体砌筑
6天 2015年04月12日 2015年04月17日
19
5层砌体砌筑
6天 2015年04月18日 2015年04月23日
20
6层砌体砌筑
6天 2015年04月24日 2015年04月29日
21
7层砌体砌筑
6天 2015年04月30日 2015年05月05日
22
8层砌体砌筑
6天 2015年05月06日 2015年05月11日
23
9层砌体砌筑
6天 2015年05月12日 2015年05月17日
24
10层砌体砌筑
6天 2015年05月18日 2015年05月23日
25
11层及女儿墙砌体砌筑
9天 2015年05月24日 2015年06月01日
26
水电消防预埋
77天 2015年03月15日 2015年05月30日
27
内墙粉刷
52天 2015年04月15日 2015年06月05日
28
外墙粉刷
41天 2015年06月03日 2015年07月13日
29
门窗框安装
25天 2015年07月01日 2015年07月25日
30
外墙面砖
42天 2015年07月15日 2015年08月25日
31
外墙干挂
22天 2015年08月26日 2015年09月16日
32
外墙保温
31天 2015年06月10日 2015年07月10日
33
屋面找平及防水
13天 2015年09月17日 2015年09月29日
34
屋面保温及刚性层
11天 2015年10月02日 2015年10月12日
35
窗玻璃安装
21天 2015年10月05日 2015年10月25日
36
外架拆除
38天 2015年07月25日 2015年08月31日
37
室外工程
27天 2015年10月20日 2015年11月15日
38
水电消防及设备安装
21天 2015年11月05日 2015年11月25日
39
塔吊拆除
2天 2015年10月25日 2015年10月26日
40
资料整理及预验收
16天 2015年11月15日 2015年11月30日
41
分户检查及清理
10天 2015年12月01日 2015年12月10日
42
竣工验收
1天 2015年12月11日 2015年12月11日
