 亳州中药材电子物流综合服务中心项目

亳州中药材电子物流综合服务中心项目

文件编号 2413 工期 44天 开始时间 2017-10-13 结束时间 2017-11-25
任务数 39K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

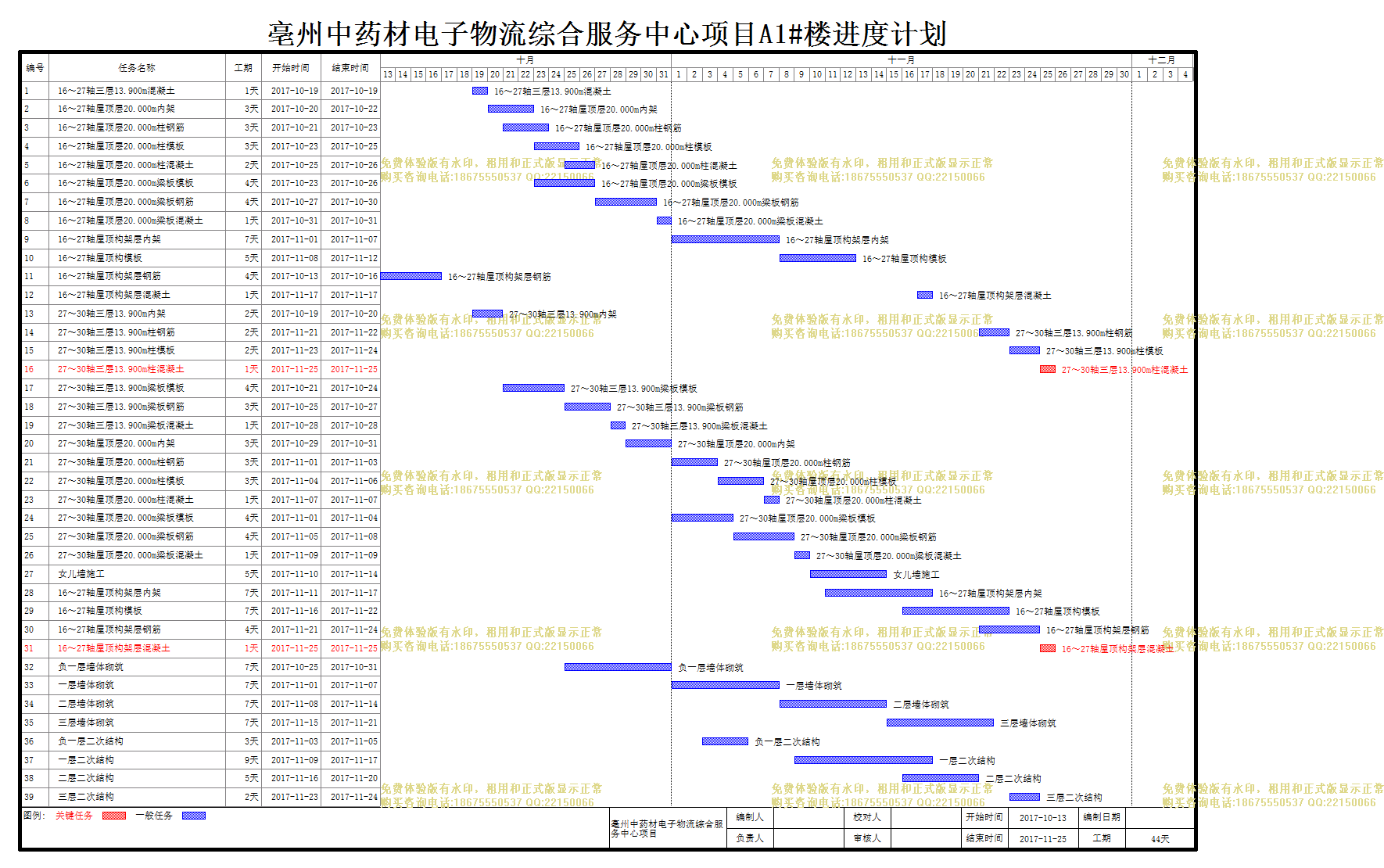

计划内容
亳州中药材电子物流综合服务中心项目

编号

任务名称

工期

开始时间

结束时间

1
16~27轴三层13.900m混凝土
1天 2017-10-19 2017-10-19
2
16~27轴屋顶层20.000m内架
3天 2017-10-20 2017-10-22
3
16~27轴屋顶层20.000m柱钢筋
3天 2017-10-21 2017-10-23
4
16~27轴屋顶层20.000m柱模板
3天 2017-10-23 2017-10-25
5
16~27轴屋顶层20.000m柱混凝土
2天 2017-10-25 2017-10-26
6
16~27轴屋顶层20.000m梁板模板
4天 2017-10-23 2017-10-26
7
16~27轴屋顶层20.000m梁板钢筋
4天 2017-10-27 2017-10-30
8
16~27轴屋顶层20.000m梁板混凝土
1天 2017-10-31 2017-10-31
9
16~27轴屋顶构架层内架
7天 2017-11-01 2017-11-07
10
16~27轴屋顶构模板
5天 2017-11-08 2017-11-12
11
16~27轴屋顶构架层钢筋
4天 2017-10-13 2017-10-16
12
16~27轴屋顶构架层混凝土
1天 2017-11-17 2017-11-17
13
27~30轴三层13.900m内架
2天 2017-10-19 2017-10-20
14
27~30轴三层13.900m柱钢筋
2天 2017-11-21 2017-11-22
15
27~30轴三层13.900m柱模板
2天 2017-11-23 2017-11-24
16
27~30轴三层13.900m柱混凝土
1天 2017-11-25 2017-11-25
17
27~30轴三层13.900m梁板模板
4天 2017-10-21 2017-10-24
18
27~30轴三层13.900m梁板钢筋
3天 2017-10-25 2017-10-27
19
27~30轴三层13.900m梁板混凝土
1天 2017-10-28 2017-10-28
20
27~30轴屋顶层20.000m内架
3天 2017-10-29 2017-10-31
21
27~30轴屋顶层20.000m柱钢筋
3天 2017-11-01 2017-11-03
22
27~30轴屋顶层20.000m柱模板
3天 2017-11-04 2017-11-06
23
27~30轴屋顶层20.000m柱混凝土
1天 2017-11-07 2017-11-07
24
27~30轴屋顶层20.000m梁板模板
4天 2017-11-01 2017-11-04
25
27~30轴屋顶层20.000m梁板钢筋
4天 2017-11-05 2017-11-08
26
27~30轴屋顶层20.000m梁板混凝土
1天 2017-11-09 2017-11-09
27
女儿墙施工
5天 2017-11-10 2017-11-14
28
16~27轴屋顶构架层内架
7天 2017-11-11 2017-11-17
29
16~27轴屋顶构模板
7天 2017-11-16 2017-11-22
30
16~27轴屋顶构架层钢筋
4天 2017-11-21 2017-11-24
31
16~27轴屋顶构架层混凝土
1天 2017-11-25 2017-11-25
32
负一层墙体砌筑
7天 2017-10-25 2017-10-31
33
一层墙体砌筑
7天 2017-11-01 2017-11-07
34
二层墙体砌筑
7天 2017-11-08 2017-11-14
35
三层墙体砌筑
7天 2017-11-15 2017-11-21
36
负一层二次结构
3天 2017-11-03 2017-11-05
37
一层二次结构
9天 2017-11-09 2017-11-17
38
二层二次结构
5天 2017-11-16 2017-11-20
39
三层二次结构
2天 2017-11-23 2017-11-24
