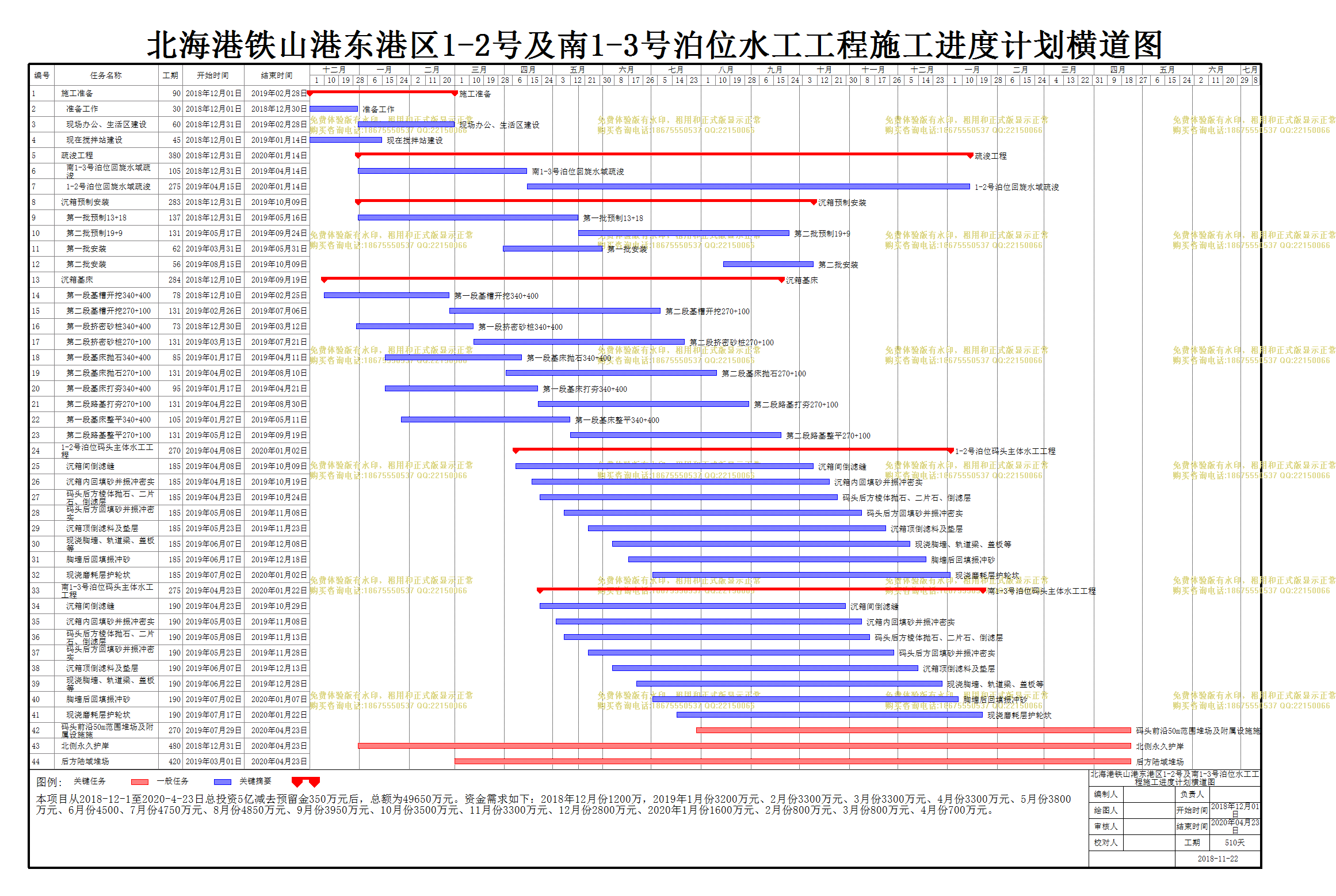

 北海港铁山港东港区1-2号及南1-3号泊位水工工程施工进度计划横道图

北海港铁山港东港区1-2号及南1-3号泊位水工工程施工进度计划横道图

文件编号 2396 工期 510天 开始时间 2018-12-01 结束时间 2020-04-23
任务数 44K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)
计划内容
北海港铁山港东港区1-2号及南1-3号泊位水工工程施工进度计划横道图

编号

任务名称

工期

开始时间

结束时间

1
施工准备
90天 2018年12月01日 2019年02月28日
2
准备工作
30天 2018年12月01日 2018年12月30日
3
现场办公、生活区建设
60天 2018年12月31日 2019年02月28日
4
现在搅拌站建设
45天 2018年12月01日 2019年01月14日
5
疏浚工程
380天 2018年12月31日 2020年01月14日
6
南1-3号泊位回旋水域疏浚
105天 2018年12月31日 2019年04月14日
7
1-2号泊位回旋水域疏浚
275天 2019年04月15日 2020年01月14日
8
沉箱预制安装
283天 2018年12月31日 2019年10月09日
9
第一批预制13+18
137天 2018年12月31日 2019年05月16日
10
第二批预制19+9
131天 2019年05月17日 2019年09月24日
11
第一批安装
62天 2019年03月31日 2019年05月31日
12
第二批安装
56天 2019年08月15日 2019年10月09日
13
沉箱基床
284天 2018年12月10日 2019年09月19日
14
第一段基槽开挖340+400
78天 2018年12月10日 2019年02月25日
15
第二段基槽开挖270+100
131天 2019年02月26日 2019年07月06日
16
第一段挤密砂桩340+400
73天 2018年12月30日 2019年03月12日
17
第二段挤密砂桩270+100
131天 2019年03月13日 2019年07月21日
18
第一段基床抛石340+400
85天 2019年01月17日 2019年04月11日
19
第二段基床抛石270+100
131天 2019年04月02日 2019年08月10日
20
第一段基床打夯340+400
95天 2019年01月17日 2019年04月21日
21
第二段路基打夯270+100
131天 2019年04月22日 2019年08月30日
22
第一段基床整平340+400
105天 2019年01月27日 2019年05月11日
23
第二段路基整平270+100
131天 2019年05月12日 2019年09月19日
24
1-2号泊位码头主体水工工程
270天 2019年04月08日 2020年01月02日
25
沉箱间倒滤缝
185天 2019年04月08日 2019年10月09日
26
沉箱内回填砂并振冲密实
185天 2019年04月18日 2019年10月19日
27
码头后方棱体抛石、二片石、倒滤层
185天 2019年04月23日 2019年10月24日
28
码头后方回填砂并振冲密实
185天 2019年05月08日 2019年11月08日
29
沉箱顶倒滤料及垫层
185天 2019年05月23日 2019年11月23日
30
现浇胸墙、轨道梁、盖板等
185天 2019年06月07日 2019年12月08日
31
胸墙后回填振冲砂
185天 2019年06月17日 2019年12月18日
32
现浇磨耗层护轮坎
185天 2019年07月02日 2020年01月02日
33
南1-3号泊位码头主体水工工程
275天 2019年04月23日 2020年01月22日
34
沉箱间倒滤缝
190天 2019年04月23日 2019年10月29日
35
沉箱内回填砂并振冲密实
190天 2019年05月03日 2019年11月08日
36
码头后方棱体抛石、二片石、倒滤层
190天 2019年05月08日 2019年11月13日
37
码头后方回填砂并振冲密实
190天 2019年05月23日 2019年11月28日
38
沉箱顶倒滤料及垫层
190天 2019年06月07日 2019年12月13日
39
现浇胸墙、轨道梁、盖板等
190天 2019年06月22日 2019年12月28日
40
胸墙后回填振冲砂
190天 2019年07月02日 2020年01月07日
41
现浇磨耗层护轮坎
190天 2019年07月17日 2020年01月22日
42
码头前沿50m范围堆场及附属设施施
270天 2019年07月29日 2020年04月23日
43
北侧永久护岸
480天 2018年12月31日 2020年04月23日
44
后方陆域堆场
420天 2019年03月01日 2020年04月23日
