华讯方舟(湖北)空间通讯科技城一期测试中心、微波暗房 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |

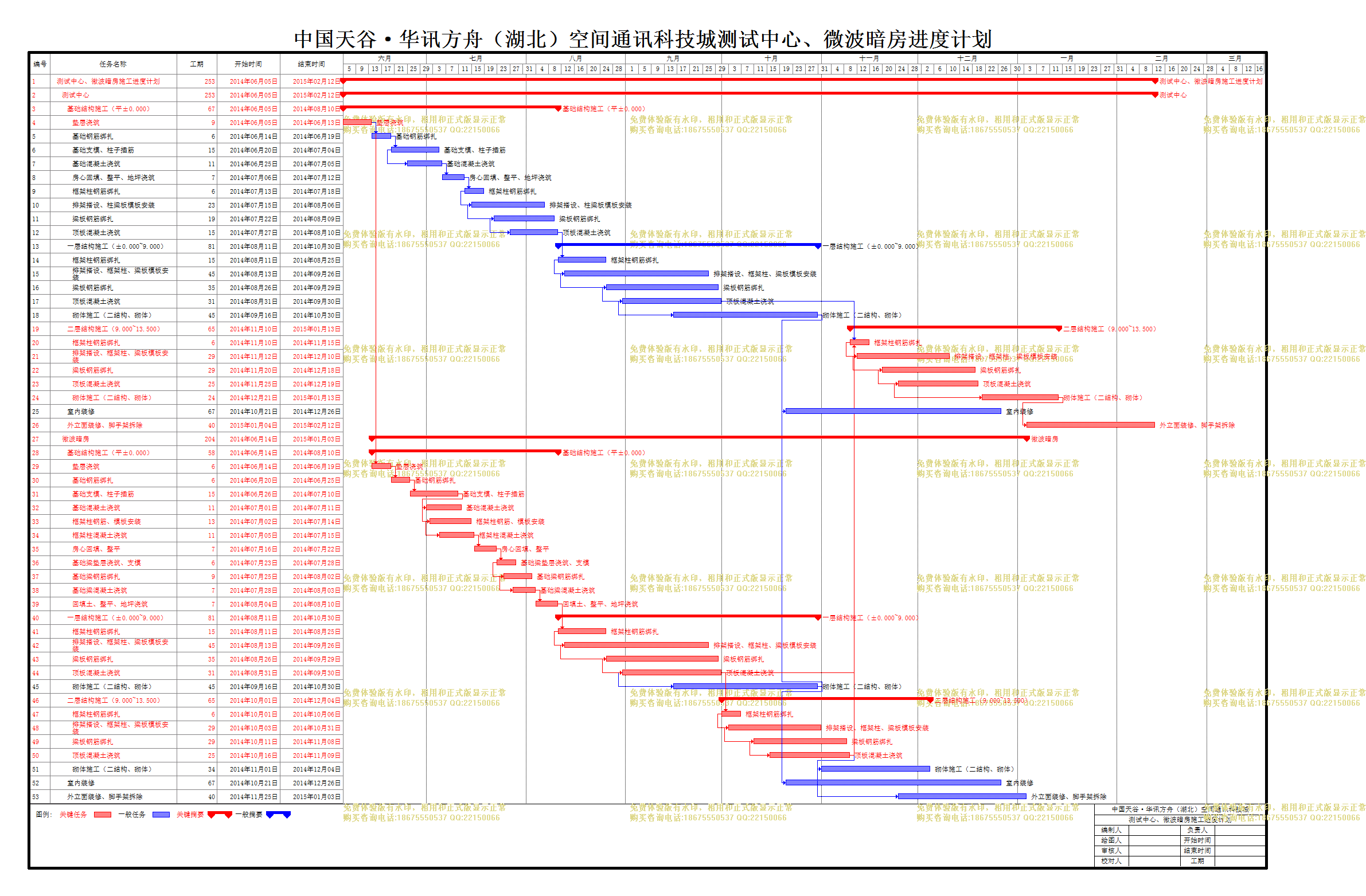

1 | 测试中心、微波暗房施工进度计划 |
253天 | 2014年06月05日 | 2015年02月12日 |
2 | 测试中心 |
253天 | 2014年06月05日 | 2015年02月12日 |
3 | 基础结构施工(平±0.000) |
67天 | 2014年06月05日 | 2014年08月10日 |
4 | 垫层浇筑 |
9天 | 2014年06月05日 | 2014年06月13日 |
5 | 基础钢筋绑扎 |
6天 | 2014年06月14日 | 2014年06月19日 |
6 | 基础支模、柱子插筋 |
15天 | 2014年06月20日 | 2014年07月04日 |
7 | 基础混凝土浇筑 |
11天 | 2014年06月25日 | 2014年07月05日 |
8 | 房心回填、整平、地坪浇筑 |
7天 | 2014年07月06日 | 2014年07月12日 |
9 | 框架柱钢筋绑扎 |
6天 | 2014年07月13日 | 2014年07月18日 |
10 | 排架搭设、柱梁板模板安装 |
23天 | 2014年07月15日 | 2014年08月06日 |
11 | 梁板钢筋绑扎 |
19天 | 2014年07月22日 | 2014年08月09日 |
12 | 顶板混凝土浇筑 |
15天 | 2014年07月27日 | 2014年08月10日 |
13 | 一层结构施工(±0.000~9.000) |
81天 | 2014年08月11日 | 2014年10月30日 |
14 | 框架柱钢筋绑扎 |
15天 | 2014年08月11日 | 2014年08月25日 |
15 | 排架搭设、框架柱、梁板模板安装 |
45天 | 2014年08月13日 | 2014年09月26日 |
16 | 梁板钢筋绑扎 |
35天 | 2014年08月26日 | 2014年09月29日 |
17 | 顶板混凝土浇筑 |
31天 | 2014年08月31日 | 2014年09月30日 |
18 | 砌体施工(二结构、砌体) |
45天 | 2014年09月16日 | 2014年10月30日 |
19 | 二层结构施工(9.000~13.500) |
65天 | 2014年11月10日 | 2015年01月13日 |
20 | 框架柱钢筋绑扎 |
6天 | 2014年11月10日 | 2014年11月15日 |
21 | 排架搭设、框架柱、梁板模板安装 |
29天 | 2014年11月12日 | 2014年12月10日 |
22 | 梁板钢筋绑扎 |
29天 | 2014年11月20日 | 2014年12月18日 |
23 | 顶板混凝土浇筑 |
25天 | 2014年11月25日 | 2014年12月19日 |
24 | 砌体施工(二结构、砌体) |
24天 | 2014年12月21日 | 2015年01月13日 |
25 | 室内装修 |
67天 | 2014年10月21日 | 2014年12月26日 |
26 | 外立面装修、脚手架拆除 |
40天 | 2015年01月04日 | 2015年02月12日 |
27 | 微波暗房 |
204天 | 2014年06月14日 | 2015年01月03日 |
28 | 基础结构施工(平±0.000) |
58天 | 2014年06月14日 | 2014年08月10日 |
29 | 垫层浇筑 |
6天 | 2014年06月14日 | 2014年06月19日 |
30 | 基础钢筋绑扎 |
6天 | 2014年06月20日 | 2014年06月25日 |
31 | 基础支模、柱子插筋 |
15天 | 2014年06月26日 | 2014年07月10日 |
32 | 基础混凝土浇筑 |
11天 | 2014年07月01日 | 2014年07月11日 |
33 | 框架柱钢筋、模板安装 |
13天 | 2014年07月02日 | 2014年07月14日 |
34 | 框架柱混凝土浇筑 |
11天 | 2014年07月05日 | 2014年07月15日 |
35 | 房心回填、整平 |
7天 | 2014年07月16日 | 2014年07月22日 |
36 | 基础梁垫层浇筑、支模 |
6天 | 2014年07月23日 | 2014年07月28日 |
37 | 基础梁钢筋绑扎 |
9天 | 2014年07月25日 | 2014年08月02日 |
38 | 基础梁混凝土浇筑 |
7天 | 2014年07月28日 | 2014年08月03日 |
39 | 回填土、整平、地坪浇筑 |
7天 | 2014年08月04日 | 2014年08月10日 |
40 | 一层结构施工(±0.000~9.000) |
81天 | 2014年08月11日 | 2014年10月30日 |
41 | 框架柱钢筋绑扎 |
15天 | 2014年08月11日 | 2014年08月25日 |
42 | 排架搭设、框架柱、梁板模板安装 |
45天 | 2014年08月13日 | 2014年09月26日 |
43 | 梁板钢筋绑扎 |
35天 | 2014年08月26日 | 2014年09月29日 |
44 | 顶板混凝土浇筑 |
31天 | 2014年08月31日 | 2014年09月30日 |
45 | 砌体施工(二结构、砌体) |
45天 | 2014年09月16日 | 2014年10月30日 |
46 | 二层结构施工(9.000~13.500) |
65天 | 2014年10月01日 | 2014年12月04日 |
47 | 框架柱钢筋绑扎 |
6天 | 2014年10月01日 | 2014年10月06日 |
48 | 排架搭设、框架柱、梁板模板安装 |
29天 | 2014年10月03日 | 2014年10月31日 |
49 | 梁板钢筋绑扎 |
29天 | 2014年10月11日 | 2014年11月08日 |
50 | 顶板混凝土浇筑 |
25天 | 2014年10月16日 | 2014年11月09日 |
51 | 砌体施工(二结构、砌体) |
34天 | 2014年11月01日 | 2014年12月04日 |
52 | 室内装修 |
67天 | 2014年10月21日 | 2014年12月26日 |
53 | 外立面装修、脚手架拆除 |
40天 | 2014年11月25日 | 2015年01月03日 |
