天地| 文件编号 | 2339 | 工期 | 34天 | 开始时间 | 2016-10-12 | 结束时间 | 2016-11-14 |
| 任务数 | 31K | 整理日期 | 2019/5/17 | 下载次数 | 3896次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 天地 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
主要材料名称 |
工程量 |
单位 |

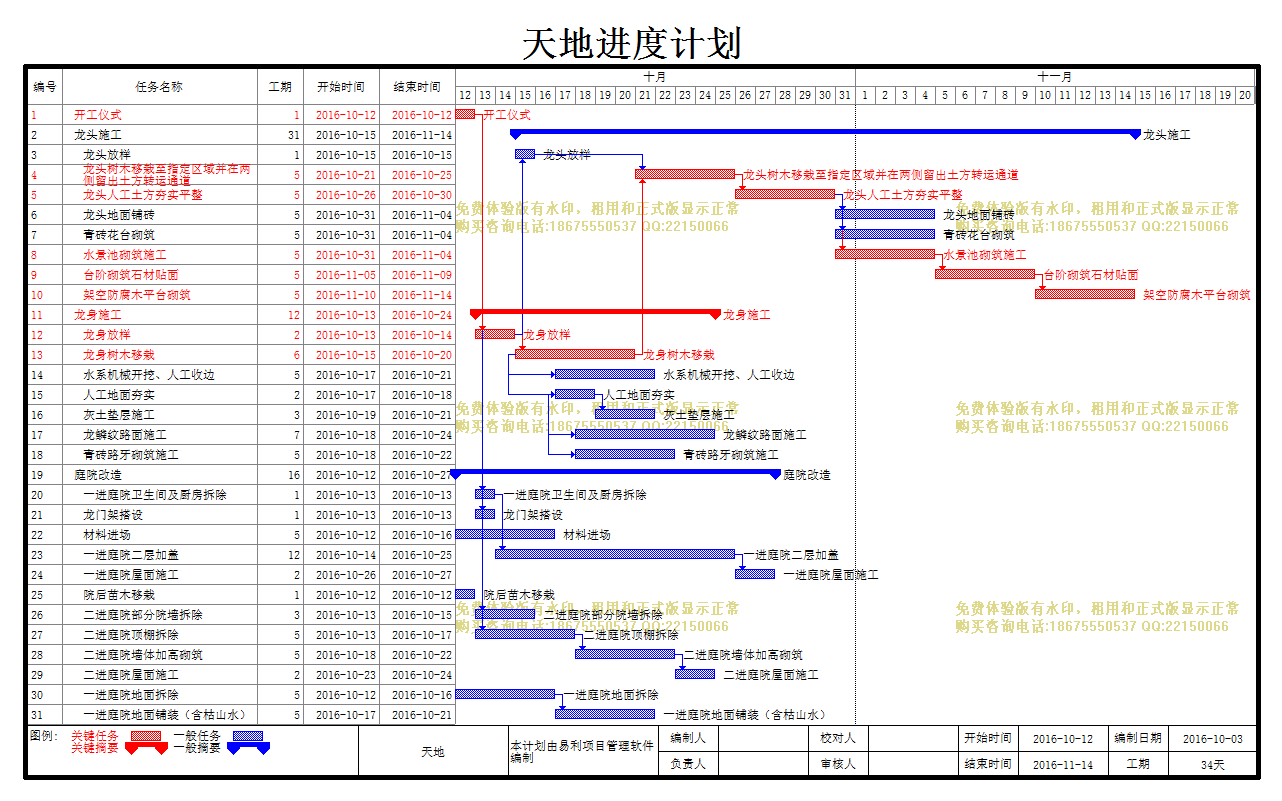

| 1 | 开工仪式 |
1天 | 2016-10-12 | 2016-10-12 | 0 | ||
| 2 | 龙头施工 |
31天 | 2016-10-15 | 2016-11-14 | 0 | ||
| 3 | 龙头放样 |
1天 | 2016-10-15 | 2016-10-15 | 0 | ||
| 4 | 龙头树木移栽至指定区域并在两侧留出土方转运通道 |
5天 | 2016-10-21 | 2016-10-25 | 560 | ㎡ | |
| 5 | 龙头人工土方夯实平整 |
5天 | 2016-10-26 | 2016-10-30 | 159 | ㎡ | |
| 6 | 龙头地面铺砖 |
5天 | 2016-10-31 | 2016-11-04 | 青砖 | 5431 | 块 |
| 7 | 青砖花台砌筑 |
5天 | 2016-10-31 | 2016-11-04 | 青砖 | 1498 | 块 |
| 8 | 水景池砌筑施工 |
5天 | 2016-10-31 | 2016-11-04 | 青砖 | 1452 | 块 |
| 9 | 台阶砌筑石材贴面 |
5天 | 2016-11-05 | 2016-11-09 | 青砖 | 3732 | 块 |
| 10 | 架空防腐木平台砌筑 |
5天 | 2016-11-10 | 2016-11-14 | 60 | ㎡ | |
| 11 | 龙身施工 |
12天 | 2016-10-13 | 2016-10-24 | 0 | ||
| 12 | 龙身放样 |
2天 | 2016-10-13 | 2016-10-14 | 0 | ||
| 13 | 龙身树木移栽 |
6天 | 2016-10-15 | 2016-10-20 | 3364 | ㎡ | |
| 14 | 水系机械开挖、人工收边 |
5天 | 2016-10-17 | 2016-10-21 | 土方量 | 247 | m3 |
| 15 | 人工地面夯实 |
2天 | 2016-10-17 | 2016-10-18 | 257 | ㎡ | |
| 16 | 灰土垫层施工 |
3天 | 2016-10-19 | 2016-10-21 | 26 | m3 | |
| 17 | 龙鳞纹路面施工 |
7天 | 2016-10-18 | 2016-10-24 | 青瓦 | 22501 | 块 |
| 18 | 青砖路牙砌筑施工 |
5天 | 2016-10-18 | 2016-10-22 | 青砖 | 5580 | 块 |
| 19 | 庭院改造 |
16天 | 2016-10-12 | 2016-10-27 | 0 | ||
| 20 | 一进庭院卫生间及厨房拆除 |
1天 | 2016-10-13 | 2016-10-13 | 0 | ||
| 21 | 龙门架搭设 |
1天 | 2016-10-13 | 2016-10-13 | 0 | ||
| 22 | 材料进场 |
5天 | 2016-10-12 | 2016-10-16 | 0 | ||
| 23 | 一进庭院二层加盖 |
12天 | 2016-10-14 | 2016-10-25 | 青砖 | 753823 | 块 |
| 24 | 一进庭院屋面施工 |
2天 | 2016-10-26 | 2016-10-27 | 532 | ㎡ | |
| 25 | 院后苗木移栽 |
1天 | 2016-10-12 | 2016-10-12 | 0 | ||
| 26 | 二进庭院部分院墙拆除 |
3天 | 2016-10-13 | 2016-10-15 | 0 | ||
| 27 | 二进庭院顶棚拆除 |
5天 | 2016-10-13 | 2016-10-17 | 0 | ||
| 28 | 二进庭院墙体加高砌筑 |
5天 | 2016-10-18 | 2016-10-22 | 0 | ||
| 29 | 二进庭院屋面施工 |
2天 | 2016-10-23 | 2016-10-24 | 0 | ||
| 30 | 一进庭院地面拆除 |
5天 | 2016-10-12 | 2016-10-16 | 0 | ||
| 31 | 一进庭院地面铺装(含枯山水) |
5天 | 2016-10-17 | 2016-10-21 | 0 |
