 印尼AWAR-AWAR电站维修项目

印尼AWAR-AWAR电站维修项目

文件编号 2305 工期 289天 开始时间 2015-10-01 结束时间 2016-07-15
任务数 44K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)

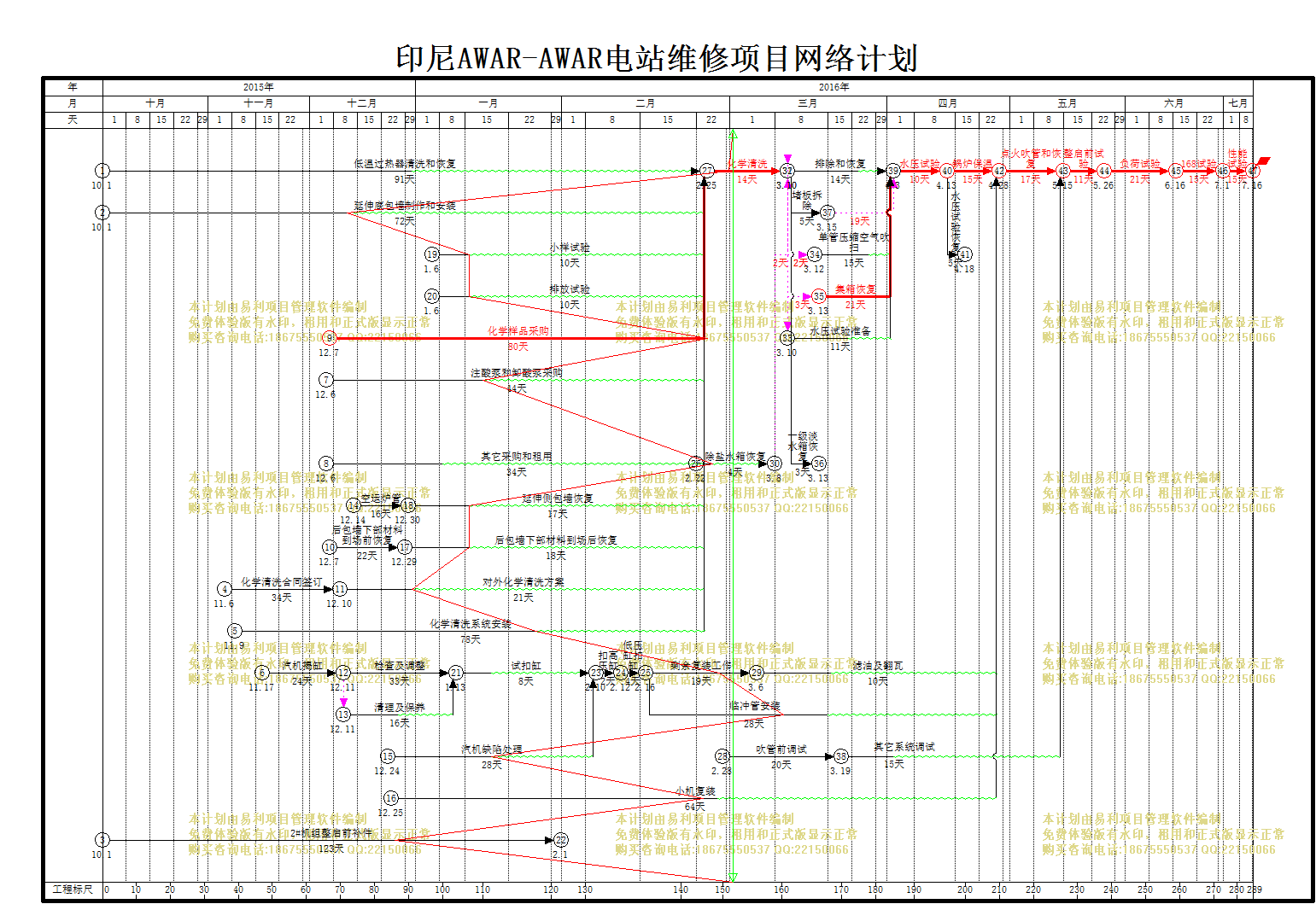

计划内容
印尼AWAR-AWAR电站维修项目

编号

任务名称

工期

开始时间

结束时间

1
低温过热器清洗和恢复
91天 2015年10月01日 2015年12月30日
2
延伸底包墙制作和安装
72天 2015年10月01日 2015年12月11日
3
延伸侧包墙恢复
17天 2015年12月30日 2016年01月15日
4
空运炉管
16天 2015年12月14日 2015年12月29日
5
后包墙下部材料到场后恢复
18天 2015年12月29日 2016年01月15日
6
后包墙下部材料到场前恢复
22天 2015年12月07日 2015年12月28日
7
对外化学清洗方案
21天 2015年12月10日 2015年12月30日
8
化学清洗合同签订
34天 2015年11月06日 2015年12月09日
9
小样试验
10天 2016年01月06日 2016年01月15日
10
排放试验
10天 2016年01月06日 2016年01月15日
11
化学样品采购
80天 2015年12月07日 2016年02月24日
12
注酸泵和卸酸泵采购
44天 2015年12月06日 2016年01月18日
13
其它采购和租用
34天 2015年12月06日 2016年01月08日
14
排除和恢复
14天 2016年03月10日 2016年03月23日
15
化学清洗
14天 2016年02月25日 2016年03月09日
16
化学清洗系统安装
78天 2015年11月09日 2016年01月25日
17
堵板拆除
5天 2016年03月10日 2016年03月14日
18
单管压缩空气吹扫
15天 2016年03月12日 2016年03月26日
19
水压试验
10天 2016年04月03日 2016年04月12日
20
锅炉保温
15天 2016年04月13日 2016年04月27日
21
集箱恢复
21天 2016年03月13日 2016年04月02日
22
水压试验准备
11天 2016年03月10日 2016年03月20日
23
扣高压缸
2天 2016年02月10日 2016年02月11日
24
试扣缸
8天 2016年01月13日 2016年01月20日
25
检查及调整
33天 2015年12月11日 2016年01月12日
26
汽机揭缸
24天 2015年11月17日 2015年12月10日
27
清理及保养
16天 2015年12月11日 2015年12月26日
28
汽机缺陷处理
28天 2015年12月24日 2016年01月20日
29
滤油及翻瓦
10天 2016年03月06日 2016年03月15日
30
剩余复装工作
19天 2016年02月16日 2016年03月05日
31
低压缸扣缸
4天 2016年02月12日 2016年02月15日
32
临冲管安装
28天 2016年02月16日 2016年03月14日
33
性能试验
15天 2016年07月01日 2016年07月15日
34
168试验
15天 2016年06月16日 2016年06月30日
35
负荷试验
21天 2016年05月26日 2016年06月15日
36
整启前试验
11天 2016年05月15日 2016年05月25日
37
点火吹管和恢复
17天 2016年04月28日 2016年05月14日
38
小机复装
64天 2015年12月25日 2016年02月26日
39
2#机组整启前补件
123天 2015年10月01日 2016年01月31日
40
其它系统调试
15天 2016年03月19日 2016年04月02日
41
吹管前调试
20天 2016年02月28日 2016年03月18日
42
水压试验恢复
5天 2016年04月13日 2016年04月17日
43
一级淡水箱恢复
3天 2016年03月10日 2016年03月12日
44
除盐水箱恢复
4天 2016年02月22日 2016年02月25日
