 故溪山水二期东组团一期进度表

故溪山水二期东组团一期进度表

文件编号 2290 工期 95天 开始时间 2014-03-27 结束时间 2014-06-29
任务数 21K 整理日期 2019/5/17 下载次数 3889
下载地址 计划文件点击下载(登录后才可以下载)
计划内容

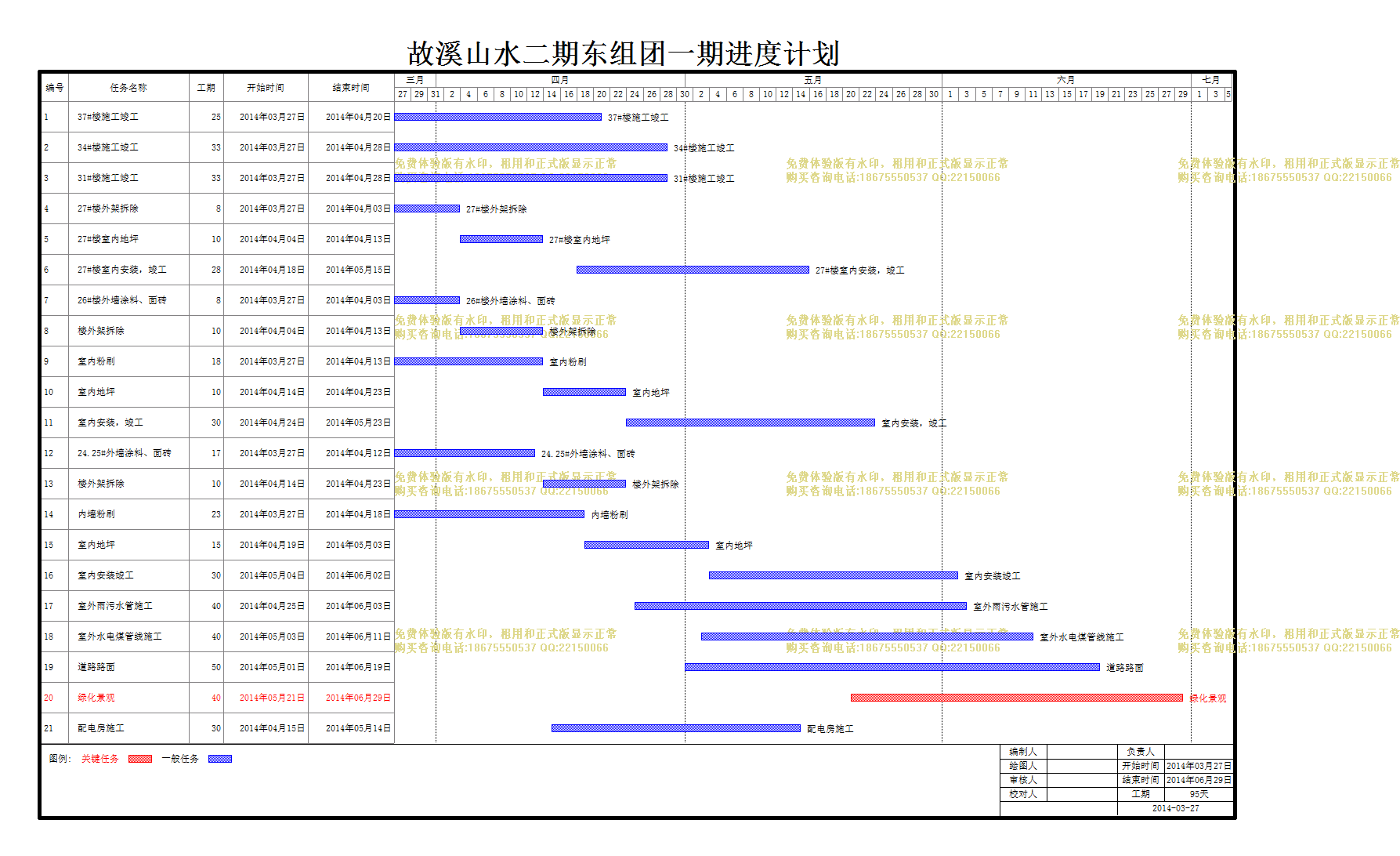

故溪山水二期东组团一期进度表

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
37#楼施工竣工
25天 2014年03月27日 2014年04月20日
2
34#楼施工竣工
33天 2014年03月27日 2014年04月28日
3
31#楼施工竣工
33天 2014年03月27日 2014年04月28日
4
27#楼外架拆除
8天 2014年03月27日 2014年04月03日
5
27#楼室内地坪
10天 2014年04月04日 2014年04月13日
6
27#楼室内安装,竣工
28天 2014年04月18日 2014年05月15日
7
26#楼外墙涂料、面砖
8天 2014年03月27日 2014年04月03日
8
楼外架拆除
10天 2014年04月04日 2014年04月13日
9
室内粉刷
18天 2014年03月27日 2014年04月13日
10
室内地坪
10天 2014年04月14日 2014年04月23日
11
室内安装,竣工
30天 2014年04月24日 2014年05月23日
12
24.25#外墙涂料、面砖
17天 2014年03月27日 2014年04月12日
13
楼外架拆除
10天 2014年04月14日 2014年04月23日
14
内墙粉刷
23天 2014年03月27日 2014年04月18日
15
室内地坪
15天 2014年04月19日 2014年05月03日
16
室内安装竣工
30天 2014年05月04日 2014年06月02日
17
室外雨污水管施工
40天 2014年04月25日 2014年06月03日
18
室外水电煤管线施工
40天 2014年05月03日 2014年06月11日
19
道路路面
50天 2014年05月01日 2014年06月19日
20
绿化景观
40天 2014年05月21日 2014年06月29日
21
配电房施工
30天 2014年04月15日 2014年05月14日
