 鹤庆北衙矿业有限公司大沙地尾矿库扩容建设项目

鹤庆北衙矿业有限公司大沙地尾矿库扩容建设项目

文件编号 2224 工期 106天 开始时间 2015-04-10 结束时间 2015-07-24
任务数 22K 整理日期 2019/5/17 下载次数 3887
下载地址 计划文件点击下载(登录后才可以下载)

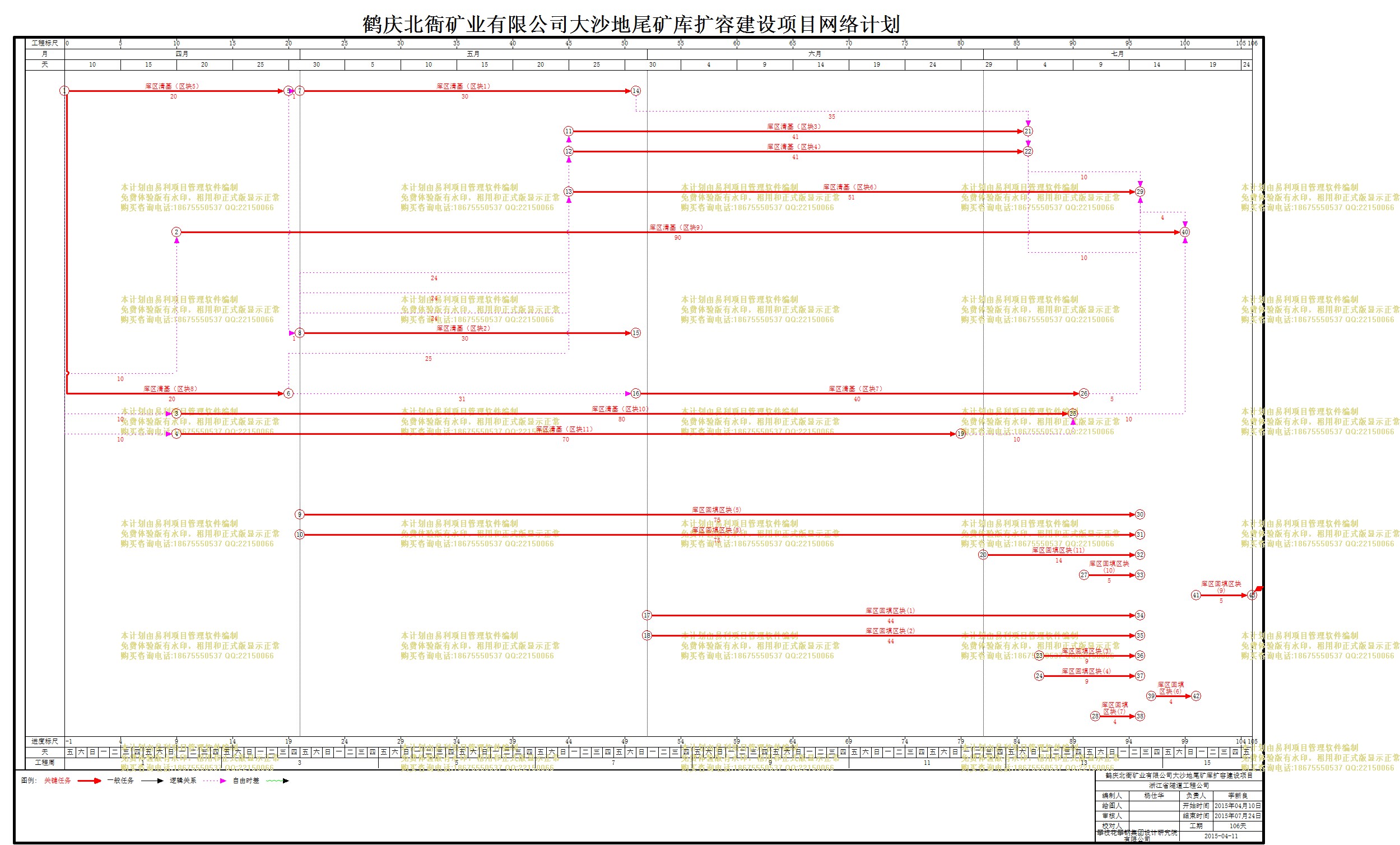

计划内容
鹤庆北衙矿业有限公司大沙地尾矿库扩容建设项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
库区清基(区块1)
30天 2015年05月01日 2015年05月30日 5[FS+1]
2
库区清基(区块2)
30天 2015年05月01日 2015年05月30日 5[FS+1]
3
库区清基(区块3)
41天 2015年05月25日 2015年07月04日 1[FF+35],2[SS+24]
4
库区清基(区块4)
41天 2015年05月25日 2015年07月04日 3[FF],2[SS+24]
5
库区清基(区块5)
20天 2015年04月10日 2015年04月29日
6
库区清基(区块6)
51天 2015年05月25日 2015年07月14日 7[FF+5],4[FF+10],3[FF+10],8[FS+25],2[SS+24]
7
库区清基(区块7)
40天 2015年05月31日 2015年07月09日 8[FS+31]
8
库区清基(区块8)
20天 2015年04月10日 2015年04月29日 5[SS]
9
库区清基(区块9)
90天 2015年04月20日 2015年07月18日 10[FF+10],6[FF+4],8[SS+10]
10
库区清基(区块10)
80天 2015年04月20日 2015年07月08日 11[FF+10],8[SS+10]
11
库区清基(区块11)
70天 2015年04月20日 2015年06月28日 8[SS+10]
12
库区回填区块(5)
75天 2015年05月01日 2015年07月14日
13
库区回填区块(8)
75天 2015年05月01日 2015年07月14日
14
库区回填区块(11)
14天 2015年07月01日 2015年07月14日
15
库区回填区块(10)
5天 2015年07月10日 2015年07月14日
16
库区回填区块(9)
5天 2015年07月20日 2015年07月24日
17
库区回填区块(1)
44天 2015年06月01日 2015年07月14日
18
库区回填区块(2)
44天 2015年06月01日 2015年07月14日
19
库区回填区块(3)
9天 2015年07月06日 2015年07月14日
20
库区回填区块(4)
9天 2015年07月06日 2015年07月14日
21
库区回填区块(6)
4天 2015年07月16日 2015年07月19日
22
库区回填区块(7)
4天 2015年07月11日 2015年07月14日
