中海国际社区1#~3#、8#、9#楼| 文件编号 | 2217 | 工期 | 106天 | 开始时间 | 2015-10-12 | 结束时间 | 2016-01-25 |
| 任务数 | 79K | 整理日期 | 2019/5/17 | 下载次数 | 3895次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

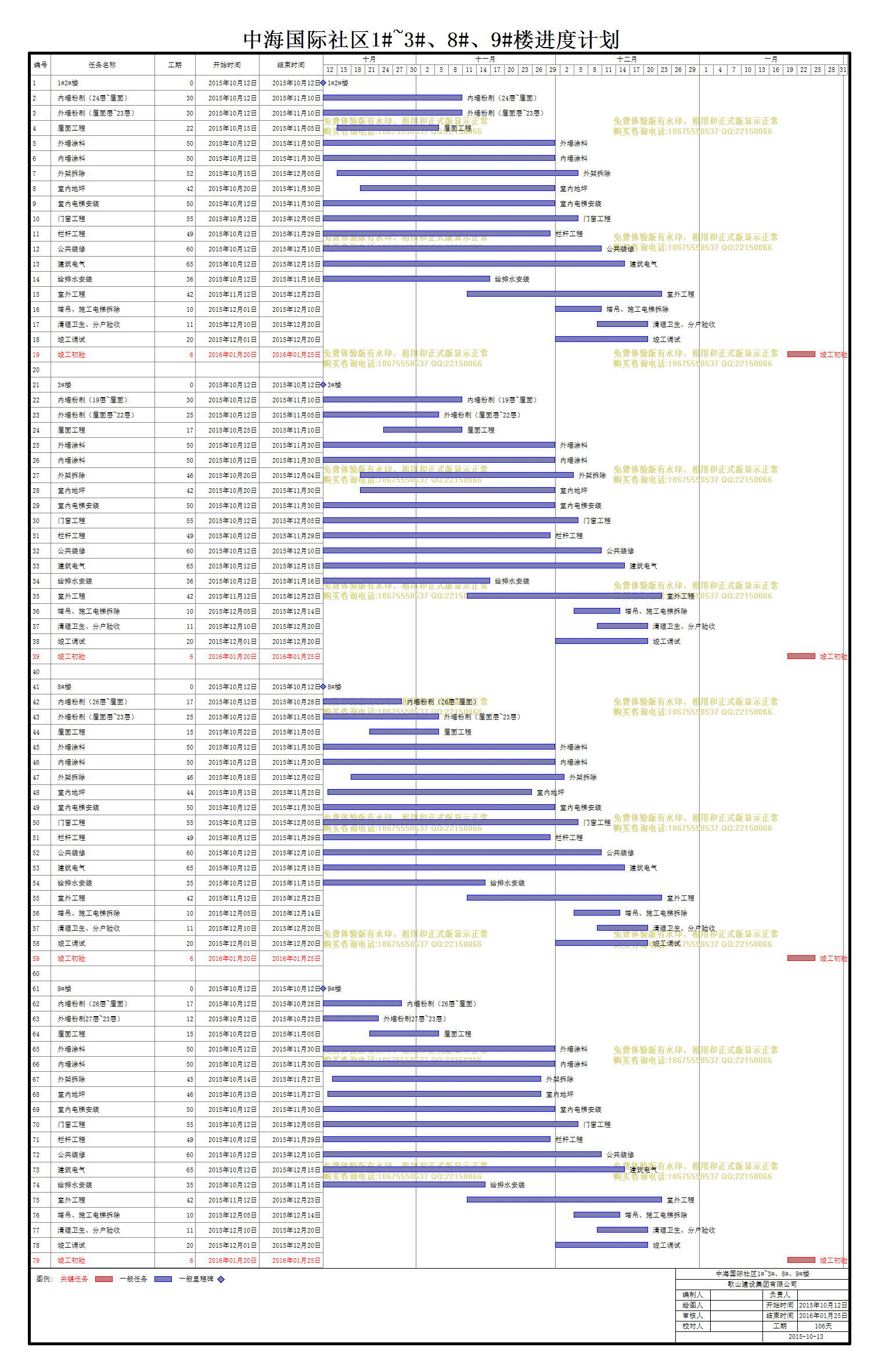

| 中海国际社区1#~3#、8#、9#楼 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
| 1 | 1#2#楼 |
0天 | 2015年10月12日 | 2015年10月12日 | ||
| 2 | 内墙粉刷(24层~屋面) |
30天 | 2015年10月12日 | 2015年11月10日 | ||
| 3 | 外墙粉刷(屋面层~23层) |
30天 | 2015年10月12日 | 2015年11月10日 | ||
| 4 | 屋面工程 |
22天 | 2015年10月15日 | 2015年11月05日 | ||
| 5 | 外墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 6 | 内墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 7 | 外架拆除 |
52天 | 2015年10月15日 | 2015年12月05日 | ||
| 8 | 室内地坪 |
42天 | 2015年10月20日 | 2015年11月30日 | ||
| 9 | 室内电梯安装 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 10 | 门窗工程 |
55天 | 2015年10月12日 | 2015年12月05日 | ||
| 11 | 栏杆工程 |
49天 | 2015年10月12日 | 2015年11月29日 | ||
| 12 | 公共装修 |
60天 | 2015年10月12日 | 2015年12月10日 | ||
| 13 | 建筑电气 |
65天 | 2015年10月12日 | 2015年12月15日 | ||
| 14 | 给排水安装 |
36天 | 2015年10月12日 | 2015年11月16日 | ||
| 15 | 室外工程 |
42天 | 2015年11月12日 | 2015年12月23日 | ||
| 16 | 塔吊、施工电梯拆除 |
10天 | 2015年12月01日 | 2015年12月10日 | ||
| 17 | 清理卫生、分户验收 |
11天 | 2015年12月10日 | 2015年12月20日 | ||
| 18 | 竣工调试 |
20天 | 2015年12月01日 | 2015年12月20日 | ||
| 19 | 竣工初验 |
6天 | 2016年01月20日 | 2016年01月25日 | ||
| 20 | 5天 | 2015年10月12日 | 2015年10月16日 | |||
| 21 | 3#楼 |
0天 | 2015年10月12日 | 2015年10月12日 | ||
| 22 | 内墙粉刷(19层~屋面) |
30天 | 2015年10月12日 | 2015年11月10日 | ||
| 23 | 外墙粉刷(屋面层~22层) |
25天 | 2015年10月12日 | 2015年11月05日 | ||
| 24 | 屋面工程 |
17天 | 2015年10月25日 | 2015年11月10日 | ||
| 25 | 外墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 26 | 内墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 27 | 外架拆除 |
46天 | 2015年10月20日 | 2015年12月04日 | ||
| 28 | 室内地坪 |
42天 | 2015年10月20日 | 2015年11月30日 | ||
| 29 | 室内电梯安装 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 30 | 门窗工程 |
55天 | 2015年10月12日 | 2015年12月05日 | ||
| 31 | 栏杆工程 |
49天 | 2015年10月12日 | 2015年11月29日 | ||
| 32 | 公共装修 |
60天 | 2015年10月12日 | 2015年12月10日 | ||
| 33 | 建筑电气 |
65天 | 2015年10月12日 | 2015年12月15日 | ||
| 34 | 给排水安装 |
36天 | 2015年10月12日 | 2015年11月16日 | ||
| 35 | 室外工程 |
42天 | 2015年11月12日 | 2015年12月23日 | ||
| 36 | 塔吊、施工电梯拆除 |
10天 | 2015年12月05日 | 2015年12月14日 | ||
| 37 | 清理卫生、分户验收 |
11天 | 2015年12月10日 | 2015年12月20日 | ||
| 38 | 竣工调试 |
20天 | 2015年12月01日 | 2015年12月20日 | ||
| 39 | 竣工初验 |
6天 | 2016年01月20日 | 2016年01月25日 | ||
| 40 | 5天 | 2015年10月12日 | 2015年10月16日 | |||
| 41 | 8#楼 |
0天 | 2015年10月12日 | 2015年10月12日 | ||
| 42 | 内墙粉刷(26层~屋面) |
17天 | 2015年10月12日 | 2015年10月28日 | ||
| 43 | 外墙粉刷(屋面层~23层) |
25天 | 2015年10月12日 | 2015年11月05日 | ||
| 44 | 屋面工程 |
15天 | 2015年10月22日 | 2015年11月05日 | ||
| 45 | 外墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 46 | 内墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 47 | 外架拆除 |
46天 | 2015年10月18日 | 2015年12月02日 | ||
| 48 | 室内地坪 |
44天 | 2015年10月13日 | 2015年11月25日 | ||
| 49 | 室内电梯安装 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 50 | 门窗工程 |
55天 | 2015年10月12日 | 2015年12月05日 | ||
| 51 | 栏杆工程 |
49天 | 2015年10月12日 | 2015年11月29日 | ||
| 52 | 公共装修 |
60天 | 2015年10月12日 | 2015年12月10日 | ||
| 53 | 建筑电气 |
65天 | 2015年10月12日 | 2015年12月15日 | ||
| 54 | 给排水安装 |
35天 | 2015年10月12日 | 2015年11月15日 | ||
| 55 | 室外工程 |
42天 | 2015年11月12日 | 2015年12月23日 | ||
| 56 | 塔吊、施工电梯拆除 |
10天 | 2015年12月05日 | 2015年12月14日 | ||
| 57 | 清理卫生、分户验收 |
11天 | 2015年12月10日 | 2015年12月20日 | ||
| 58 | 竣工调试 |
20天 | 2015年12月01日 | 2015年12月20日 | ||
| 59 | 竣工初验 |
6天 | 2016年01月20日 | 2016年01月25日 | ||
| 60 | 5天 | 2015年10月12日 | 2015年10月16日 | |||
| 61 | 9#楼 |
0天 | 2015年10月12日 | 2015年10月12日 | ||
| 62 | 内墙粉刷(26层~屋面) |
17天 | 2015年10月12日 | 2015年10月28日 | ||
| 63 | 外墙粉刷27层~23层) |
12天 | 2015年10月12日 | 2015年10月23日 | ||
| 64 | 屋面工程 |
15天 | 2015年10月22日 | 2015年11月05日 | ||
| 65 | 外墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 66 | 内墙涂料 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 67 | 外架拆除 |
45天 | 2015年10月14日 | 2015年11月27日 | ||
| 68 | 室内地坪 |
46天 | 2015年10月13日 | 2015年11月27日 | ||
| 69 | 室内电梯安装 |
50天 | 2015年10月12日 | 2015年11月30日 | ||
| 70 | 门窗工程 |
55天 | 2015年10月12日 | 2015年12月05日 | ||
| 71 | 栏杆工程 |
49天 | 2015年10月12日 | 2015年11月29日 | ||
| 72 | 公共装修 |
60天 | 2015年10月12日 | 2015年12月10日 | ||
| 73 | 建筑电气 |
65天 | 2015年10月12日 | 2015年12月15日 | ||
| 74 | 给排水安装 |
35天 | 2015年10月12日 | 2015年11月15日 | ||
| 75 | 室外工程 |
42天 | 2015年11月12日 | 2015年12月23日 | ||
| 76 | 塔吊、施工电梯拆除 |
10天 | 2015年12月05日 | 2015年12月14日 | ||
| 77 | 清理卫生、分户验收 |
11天 | 2015年12月10日 | 2015年12月20日 | ||
| 78 | 竣工调试 |
20天 | 2015年12月01日 | 2015年12月20日 | ||
| 79 | 竣工初验 |
6天 | 2016年01月20日 | 2016年01月25日 |
