文件编号 | 2194 | 工期 | 302天 | 开始时间 | 2015-06-15 | 结束时间 | 2016-04-11 |
任务数 | 20K | 整理日期 | 2019/5/17 | 下载次数 | 3888次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

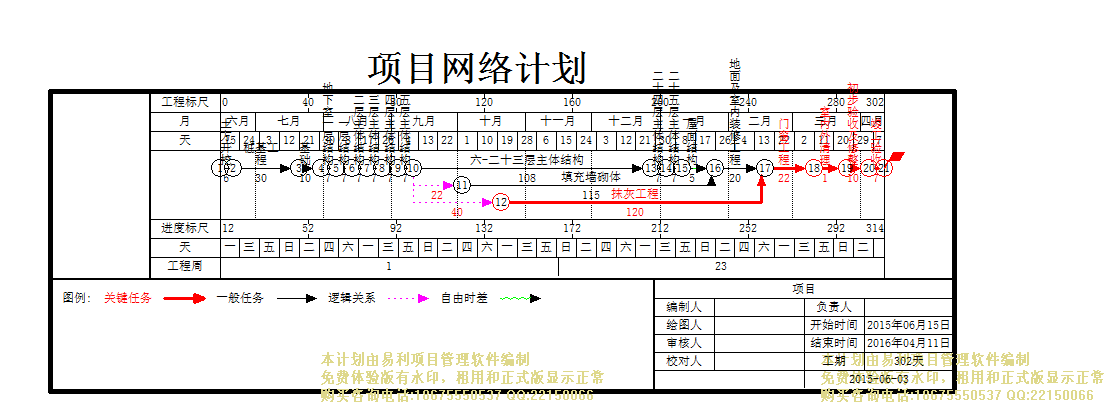

项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
开始时间 |
结束时间 |
1 | 土方开挖 |
6天 | 2015年06月15日 | 2015年06月20日 |
2 | 桩基工程 |
30天 | 2015年06月21日 | 2015年07月20日 |
3 | 基础 |
10天 | 2015年07月21日 | 2015年07月30日 |
4 | 地下室一层结构 |
7天 | 2015年07月31日 | 2015年08月06日 |
5 | 一层结构 |
7天 | 2015年08月07日 | 2015年08月13日 |
6 | 二层主体结构 |
7天 | 2015年08月14日 | 2015年08月20日 |
7 | 三层主体结构 |
7天 | 2015年08月21日 | 2015年08月27日 |
8 | 四层主体结构 |
7天 | 2015年08月28日 | 2015年09月03日 |
9 | 五层主体结构 |
7天 | 2015年09月04日 | 2015年09月10日 |
10 | 六-二十三层主体结构 |
108天 | 2015年09月11日 | 2015年12月27日 |
11 | 二十四层主体结构 |
7天 | 2015年12月28日 | 2016年01月03日 |
12 | 二十五层主体结构 |
7天 | 2016年01月04日 | 2016年01月10日 |
13 | 屋面结构 |
5天 | 2016年01月11日 | 2016年01月15日 |
14 | 填充墙砌体 |
115天 | 2015年10月03日 | 2016年01月25日 |
15 | 地面及室内装修工程 |
20天 | 2016年01月26日 | 2016年02月14日 |
16 | 抹灰工程 |
120天 | 2015年10月21日 | 2016年02月17日 |
17 | 门窗工程 |
22天 | 2016年02月18日 | 2016年03月10日 |
18 | 室内外清理 |
15天 | 2016年03月11日 | 2016年03月25日 |
19 | 初步验收及修整 |
10天 | 2016年03月26日 | 2016年04月04日 |
20 | 竣工验收 |
7天 | 2016年04月05日 | 2016年04月11日 |
