牡丹江神经精神病医院新建病房楼项目| 文件编号 | 2152 | 工期 | 456.50天 | 开始时间 | 2016-07-30 | 结束时间 | 2017-10-29 |
| 任务数 | 28K | 整理日期 | 2019/5/17 | 下载次数 | 3893次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||

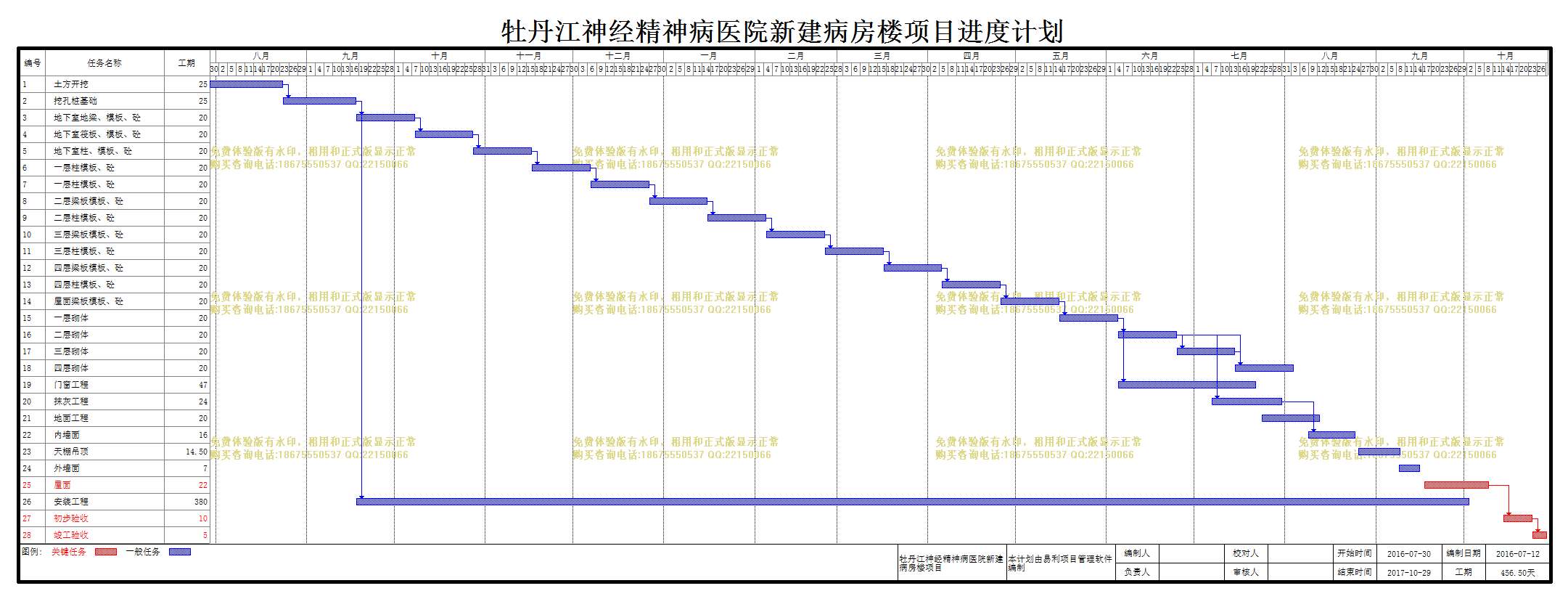

| 牡丹江神经精神病医院新建病房楼项目 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
任务名称 |
工期 |
| 1 | 土方开挖 |
25天 |
| 2 | 挖孔桩基础 |
25天 |
| 3 | 地下室地梁、模板、砼 |
20天 |
| 4 | 地下室筏板、模板、砼 |
20天 |
| 5 | 地下室柱、模板、砼 |
20天 |
| 6 | 一层柱模板、砼 |
20天 |
| 7 | 一层柱模板、砼 |
20天 |
| 8 | 二层梁板模板、砼 |
20天 |
| 9 | 二层柱模板、砼 |
20天 |
| 10 | 三层梁板模板、砼 |
20天 |
| 11 | 三层柱模板、砼 |
20天 |
| 12 | 四层梁板模板、砼 |
20天 |
| 13 | 四层柱模板、砼 |
20天 |
| 14 | 屋面梁板模板、砼 |
20天 |
| 15 | 一层砌体 |
20天 |
| 16 | 二层砌体 |
20天 |
| 17 | 三层砌体 |
20天 |
| 18 | 四层砌体 |
20天 |
| 19 | 门窗工程 |
47天 |
| 20 | 抹灰工程 |
24天 |
| 21 | 地面工程 |
20天 |
| 22 | 内墙面 |
16天 |
| 23 | 天棚吊顶 |
14.50天 |
| 24 | 外墙面 |
7天 |
| 25 | 屋面 |
22天 |
| 26 | 安装工程 |
380天 |
| 27 | 初步验收 |
10天 |
| 28 | 竣工验收 |
5天 |
