 民生凤凰城A、C栋楼及地下室项目

民生凤凰城A、C栋楼及地下室项目

文件编号 2117 工期 51天 开始时间 2018-12-01 结束时间 2019-01-20
任务数 29K 整理日期 2019/5/17 下载次数 3890
下载地址 计划文件点击下载(登录后才可以下载)

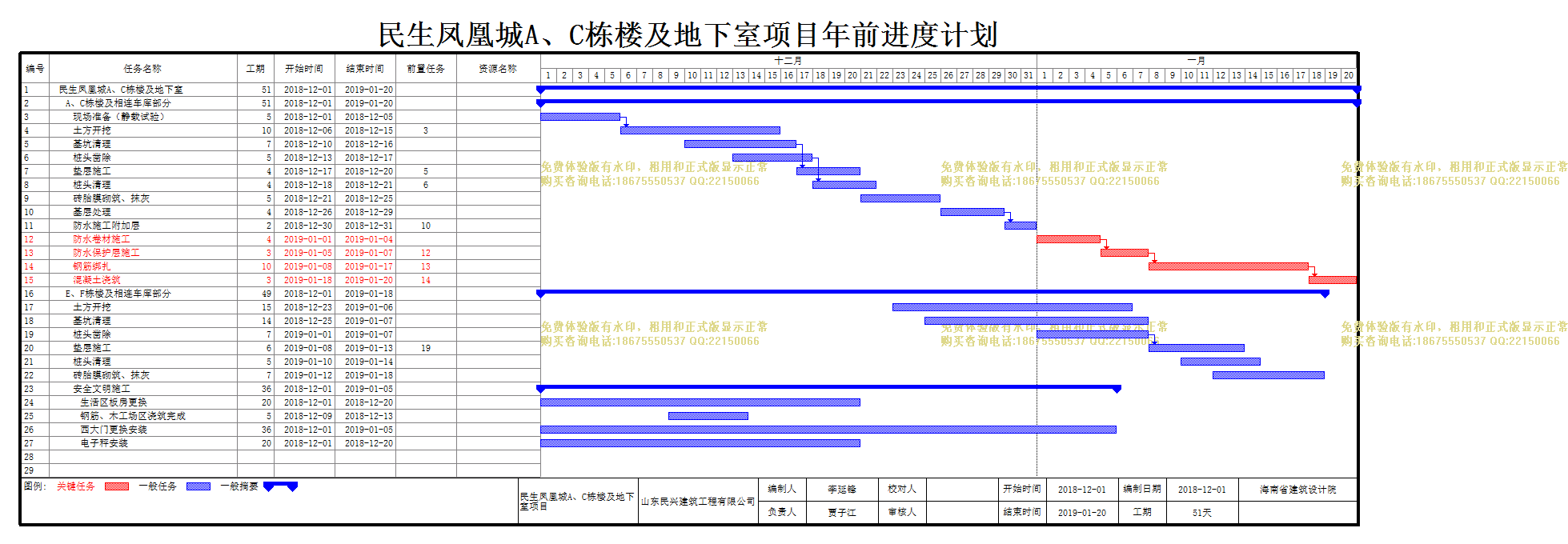

计划内容
民生凤凰城A、C栋楼及地下室项目

编号

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1
民生凤凰城A、C栋楼及地下室
51天 2018-12-01 2019-01-20
2
A、C栋楼及相连车库部分
51天 2018-12-01 2019-01-20
3
现场准备(静载试验)
5天 2018-12-01 2018-12-05
4
土方开挖
10天 2018-12-06 2018-12-15 3
5
基坑清理
7天 2018-12-10 2018-12-16
6
桩头凿除
5天 2018-12-13 2018-12-17
7
垫层施工
4天 2018-12-17 2018-12-20 5
8
桩头清理
4天 2018-12-18 2018-12-21 6
9
砖胎膜砌筑、抹灰
5天 2018-12-21 2018-12-25
10
基层处理
4天 2018-12-26 2018-12-29
11
防水施工附加层
2天 2018-12-30 2018-12-31 10
12
防水卷材施工
4天 2019-01-01 2019-01-04
13
防水保护层施工
3天 2019-01-05 2019-01-07 12
14
钢筋绑扎
10天 2019-01-08 2019-01-17 13
15
混凝土浇筑
3天 2019-01-18 2019-01-20 14
16
E、F栋楼及相连车库部分
49天 2018-12-01 2019-01-18
17
土方开挖
15天 2018-12-23 2019-01-06
18
基坑清理
14天 2018-12-25 2019-01-07
19
桩头凿除
7天 2019-01-01 2019-01-07
20
垫层施工
6天 2019-01-08 2019-01-13 19
21
桩头清理
5天 2019-01-10 2019-01-14
22
砖胎膜砌筑、抹灰
7天 2019-01-12 2019-01-18
23
安全文明施工
36天 2018-12-01 2019-01-05
24
生活区板房更换
20天 2018-12-01 2018-12-20
25
钢筋、木工场区浇筑完成
5天 2018-12-09 2018-12-13
26
西大门更换安装
36天 2018-12-01 2019-01-05
27
电子秤安装
20天 2018-12-01 2018-12-20
28

5天 2018-12-01 2018-12-05
29

5天 2018-12-01 2018-12-05
