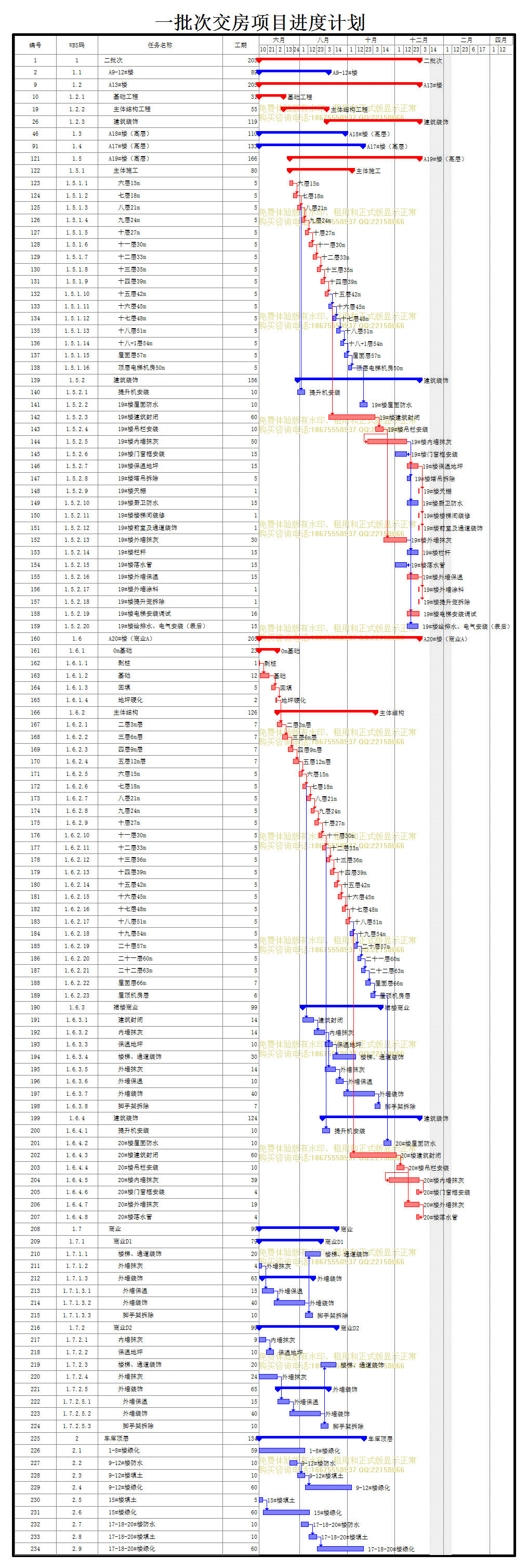

交房计划112506-10 12-31| 文件编号 | 20903 | 工期 | 205天 | 开始时间 | 2016-06-10 | 结束时间 | 2016-12-31 |
| 任务数 | 234K | 整理日期 | 2019/5/18 | 下载次数 | 3921次 | ||
| 下载地址 | 计划文件点击下载(登录后才可以下载) | ||||||
| 交房计划112506-10 12-31 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
编号 |
WBS码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
| 1 | 1 | 1 | 二批次 |
205天 | 2016年06月10日 | 2016年12月31日 | |
| 2 | 2 | 1.1 | A9-12#楼 |
89天 | 2016年06月10日 | 2016年09月06日 | |
| 3 | 3 | 1.1.1 | 9-12#楼外墙装饰 |
19天 | 2016年06月10日 | 2016年06月28日 | |
| 4 | 4 | 1.1.2 | 9-12#楼前室及通道装饰 |
30天 | 2016年06月29日 | 2016年07月28日 | 3 |
| 5 | 5 | 1.1.3 | 9-12#楼电梯安装调试 |
60天 | 2016年06月29日 | 2016年08月27日 | 3 |
| 6 | 6 | 1.1.4 | 9-12#楼防盗门 |
10天 | 2016年06月29日 | 2016年07月08日 | 3 |
| 7 | 7 | 1.1.5 | 9-12#楼室内照明 |
15天 | 2016年07月09日 | 2016年07月23日 | 6 |
| 8 | 8 | 1.1.6 | 9-12#楼内部验收 |
10天 | 2016年08月28日 | 2016年09月06日 | 5 |
| 9 | 9 | 1.2 | A13#楼 |
205天 | 2016年06月10日 | 2016年12月31日 | |
| 10 | 10 | 1.2.1 | 基础工程 |
31天 | 2016年06月10日 | 2016年07月10日 | |
| 11 | 11 | 1.2.1.1 | 负一层车库 |
8天 | 2016年06月10日 | 2016年06月17日 | |
| 12 | 12 | 1.2.1.2 | 13-17#车道顶层 |
7天 | 2016年06月18日 | 2016年06月24日 | 11 |
| 13 | 13 | 1.2.1.3 | 挡墙后防水 |
2天 | 2016年06月18日 | 2016年06月19日 | 11 |
| 14 | 14 | 1.2.1.4 | 挡墙后回填 |
3天 | 2016年06月20日 | 2016年06月22日 | 13 |
| 15 | 15 | 1.2.1.5 | 地梁 |
8天 | 2016年06月23日 | 2016年06月30日 | 14 |
| 16 | 16 | 1.2.1.6 | 短柱 |
2天 | 2016年07月01日 | 2016年07月02日 | 15 |
| 17 | 17 | 1.2.1.7 | 地坪回填 |
7天 | 2016年07月03日 | 2016年07月09日 | 16 |
| 18 | 18 | 1.2.1.8 | 场地硬化 |
1天 | 2016年07月10日 | 2016年07月10日 | 17 |
| 19 | 19 | 1.2.2 | 主体结构工程 |
55天 | 2016年07月11日 | 2016年09月03日 | |
| 20 | 20 | 1.2.2.1 | 0.00m层结构 |
20天 | 2016年07月11日 | 2016年07月30日 | 18 |
| 21 | 21 | 1.2.2.2 | 3.20m层结构 |
8天 | 2016年07月31日 | 2016年08月07日 | 20 |
| 22 | 22 | 1.2.2.3 | 6.40m层结构 |
7天 | 2016年08月08日 | 2016年08月14日 | 21 |
| 23 | 23 | 1.2.2.4 | 9.60m层结构 |
7天 | 2016年08月15日 | 2016年08月21日 | 22 |
| 24 | 24 | 1.2.2.5 | 12.80m层结构 |
7天 | 2016年08月22日 | 2016年08月28日 | 23 |
| 25 | 25 | 1.2.2.6 | 16.00m层结构 |
6天 | 2016年08月29日 | 2016年09月03日 | 24 |
| 26 | 26 | 1.2.3 | 建筑装饰 |
119天 | 2016年09月04日 | 2016年12月31日 | |
| 27 | 27 | 1.2.3.1 | 13#楼建筑封闭 |
30天 | 2016年09月04日 | 2016年10月03日 | 25 |
| 28 | 28 | 1.2.3.2 | 13#楼内墙抹灰 |
25天 | 2016年10月04日 | 2016年10月28日 | 27 |
| 29 | 29 | 1.2.3.3 | 13#楼门窗框 |
7天 | 2016年10月22日 | 2016年10月28日 | 28[FF] |
| 30 | 30 | 1.2.3.4 | 13#楼室内地面 |
20天 | 2016年10月29日 | 2016年11月17日 | 28 |
| 31 | 31 | 1.2.3.5 | 13#楼厨卫防水 |
20天 | 2016年11月18日 | 2016年12月07日 | 30 |
| 32 | 32 | 1.2.3.6 | 13#楼户内天棚 |
15天 | 2016年11月18日 | 2016年12月02日 | 30 |
| 33 | 33 | 1.2.3.7 | 13#楼门窗玻璃 |
9天 | 2016年12月23日 | 2016年12月31日 | 34 |
| 34 | 34 | 1.2.3.8 | 13#楼墙面 |
20天 | 2016年12月03日 | 2016年12月22日 | 32 |
| 35 | 35 | 1.2.3.9 | 13#楼外墙抹灰 |
25天 | 2016年10月04日 | 2016年10月28日 | 27 |
| 36 | 36 | 1.2.3.10 | 13#楼室外排水管 |
10天 | 2016年11月03日 | 2016年11月12日 | 38[FF] |
| 37 | 37 | 1.2.3.11 | 13#楼栏杆 |
10天 | 2016年11月03日 | 2016年11月12日 | 38[FF] |
| 38 | 38 | 1.2.3.12 | 13#楼外墙保温 |
15天 | 2016年10月29日 | 2016年11月12日 | 35 |
| 39 | 39 | 1.2.3.13 | 13#楼外墙装饰 |
49天 | 2016年11月13日 | 2016年12月31日 | 38 |
| 40 | 40 | 1.2.3.14 | 13#楼屋面防水 |
15天 | 2016年10月29日 | 2016年11月12日 | 35 |
| 41 | 41 | 1.2.3.15 | 13#楼电梯安装 |
35天 | 2016年11月18日 | 2016年12月22日 | 30 |
| 42 | 42 | 1.2.3.16 | 13#楼电梯调试验收 |
9天 | 2016年12月23日 | 2016年12月31日 | 41 |
| 43 | 43 | 1.2.3.17 | 13#楼防盗门 |
9天 | 2016年12月23日 | 2016年12月31日 | 34 |
| 44 | 44 | 1.2.3.18 | 13#楼室内照明 |
15天 | 2016年12月08日 | 2016年12月22日 | 32,31 |
| 45 | 45 | 1.2.3.19 | 13#楼弱电安装 |
15天 | 2016年12月03日 | 2016年12月17日 | 32 |
| 46 | 46 | 1.3 | A18#楼(高层) |
110天 | 2016年06月10日 | 2016年09月27日 | |
| 47 | 47 | 1.3.1 | 裙楼商业 |
110天 | 2016年06月10日 | 2016年09月27日 | |
| 48 | 48 | 1.3.1.1 | 基础工程 |
6天 | 2016年06月10日 | 2016年06月15日 | |
| 49 | 49 | 1.3.1.1.1 | 地梁基础 |
1天 | 2016年06月10日 | 2016年06月10日 | |
| 50 | 50 | 1.3.1.1.2 | 短柱 |
2天 | 2016年06月11日 | 2016年06月12日 | 49 |
| 51 | 51 | 1.3.1.1.3 | 地坪回填 |
2天 | 2016年06月13日 | 2016年06月14日 | 50 |
| 52 | 52 | 1.3.1.1.4 | 场地硬化 |
1天 | 2016年06月15日 | 2016年06月15日 | 51 |
| 53 | 53 | 1.3.1.2 | 主体结构工程 |
27天 | 2016年06月16日 | 2016年07月12日 | |
| 54 | 54 | 1.3.1.2.1 | 二层3m结构 |
10天 | 2016年06月16日 | 2016年06月25日 | 52 |
| 55 | 55 | 1.3.1.2.2 | 屋面层9m结构 |
10天 | 2016年06月26日 | 2016年07月05日 | 54 |
| 56 | 56 | 1.3.1.2.3 | 屋顶女儿墙结构 |
7天 | 2016年07月06日 | 2016年07月12日 | 55 |
| 57 | 57 | 1.3.1.3 | 建筑装饰 |
84天 | 2016年07月06日 | 2016年09月27日 | |
| 58 | 58 | 1.3.1.3.1 | 建筑封闭 |
14天 | 2016年07月06日 | 2016年07月19日 | 55 |
| 59 | 59 | 1.3.1.3.2 | 内墙抹灰 |
14天 | 2016年07月20日 | 2016年08月02日 | 58 |
| 60 | 60 | 1.3.1.3.3 | 保温地坪 |
10天 | 2016年08月03日 | 2016年08月12日 | 59 |
| 61 | 61 | 1.3.1.3.4 | 楼梯、通道装饰 |
30天 | 2016年08月13日 | 2016年09月11日 | 60 |
| 62 | 62 | 1.3.1.3.5 | 外墙抹灰 |
20天 | 2016年07月20日 | 2016年08月08日 | 58 |
| 63 | 63 | 1.3.1.3.6 | 外墙装饰 |
50天 | 2016年08月09日 | 2016年09月27日 | |
| 64 | 64 | 1.3.1.3.6.1 | 外墙保温 |
10天 | 2016年08月09日 | 2016年08月18日 | 62 |
| 65 | 65 | 1.3.1.3.6.2 | 外墙装饰 |
30天 | 2016年08月19日 | 2016年09月17日 | 64 |
| 66 | 66 | 1.3.1.3.6.3 | 脚手架拆除 |
10天 | 2016年09月18日 | 2016年09月27日 | 65 |
| 67 | 67 | 1.3.2 | 建筑装饰 |
88天 | 2016年06月10日 | 2016年09月05日 | |
| 68 | 68 | 1.3.2.1 | 18#楼内墙抹灰 |
19天 | 2016年06月10日 | 2016年06月28日 | |
| 69 | 69 | 1.3.2.2 | 18#楼门窗框安装 |
15天 | 2016年06月14日 | 2016年06月28日 | 68[FF] |
| 70 | 70 | 1.3.2.3 | 18#楼保温地坪 |
15天 | 2016年06月29日 | 2016年07月13日 | 68 |
| 71 | 71 | 1.3.2.4 | 18#楼天棚 |
20天 | 2016年07月14日 | 2016年08月02日 | 70 |
| 72 | 72 | 1.3.2.5 | 18#楼墙地面验收整改 |
15天 | 2016年08月03日 | 2016年08月17日 | 71 |
| 73 | 73 | 1.3.2.6 | 18#楼厨卫防水 |
15天 | 2016年06月29日 | 2016年07月13日 | 68 |
| 74 | 74 | 1.3.2.7 | 18#楼门窗玻璃 |
14天 | 2016年08月18日 | 2016年08月31日 | 72 |
| 75 | 75 | 1.3.2.8 | 18#楼防火门 |
7天 | 2016年08月18日 | 2016年08月24日 | 72 |
| 76 | 76 | 1.3.2.9 | 18#楼防盗门 |
10天 | 2016年08月18日 | 2016年08月27日 | 72 |
| 77 | 77 | 1.3.2.10 | 18#楼楼梯间装修 |
30天 | 2016年07月14日 | 2016年08月12日 | 70 |
| 78 | 78 | 1.3.2.11 | 18#楼楼梯栏杆 |
15天 | 2016年07月29日 | 2016年08月12日 | 77[FF] |
| 79 | 79 | 1.3.2.12 | 18#楼前室及通道装饰 |
30天 | 2016年07月14日 | 2016年08月12日 | 70 |
| 80 | 80 | 1.3.2.13 | 18#楼外墙抹灰 |
9天 | 2016年06月10日 | 2016年06月18日 | |
| 81 | 81 | 1.3.2.14 | 18#楼栏杆 |
15天 | 2016年06月19日 | 2016年07月03日 | 80 |
| 82 | 82 | 1.3.2.15 | 18#楼落水管 |
9天 | 2016年06月10日 | 2016年06月18日 | 80[FF] |
| 83 | 83 | 1.3.2.16 | 18#楼外墙保温 |
25天 | 2016年06月19日 | 2016年07月13日 | 80 |
| 84 | 84 | 1.3.2.17 | 18#楼外墙涂料 |
35天 | 2016年07月14日 | 2016年08月17日 | 83 |
| 85 | 85 | 1.3.2.18 | 18#楼提升笼拆除 |
5天 | 2016年07月14日 | 2016年07月18日 | 70 |
| 86 | 86 | 1.3.2.19 | 18#楼电梯安装调试 |
35天 | 2016年06月19日 | 2016年07月23日 | 80 |
| 87 | 87 | 1.3.2.20 | 18#楼电梯验收 |
10天 | 2016年07月24日 | 2016年08月02日 | 86 |
| 88 | 88 | 1.3.2.21 | 18#楼给排水、电气安装(表后) |
15天 | 2016年06月29日 | 2016年07月13日 | 68 |
| 89 | 89 | 1.3.2.22 | 18#楼电气照明(户内) |
10天 | 2016年08月03日 | 2016年08月12日 | 71 |
| 90 | 90 | 1.3.2.23 | 18#楼内部验收 |
5天 | 2016年09月01日 | 2016年09月05日 | 74 |
| 91 | 91 | 1.4 | A17#楼(高层) |
133天 | 2016年06月10日 | 2016年10月20日 | |
| 92 | 92 | 1.4.1 | 建筑装饰 |
133天 | 2016年06月10日 | 2016年10月20日 | |
| 93 | 93 | 1.4.1.1 | 屋顶消防水箱及管道安装 |
7天 | 2016年06月15日 | 2016年06月21日 | 94 |
| 94 | 94 | 1.4.1.2 | 17#楼屋面防水 |
5天 | 2016年06月10日 | 2016年06月14日 | |
| 95 | 95 | 1.4.1.3 | 17#楼建筑封闭 |
14天 | 2016年06月10日 | 2016年06月23日 | |
| 96 | 96 | 1.4.1.4 | 17#楼吊栏安装 |
10天 | 2016年06月24日 | 2016年07月03日 | 95 |
| 97 | 97 | 1.4.1.5 | 17#楼内墙抹灰 |
30天 | 2016年06月24日 | 2016年07月23日 | 95 |
| 98 | 98 | 1.4.1.6 | 17#楼门窗框安装 |
15天 | 2016年07月09日 | 2016年07月23日 | 97[FF] |
| 99 | 99 | 1.4.1.7 | 17#楼保温地坪 |
15天 | 2016年07月24日 | 2016年08月07日 | 97 |
| 100 | 100 | 1.4.1.8 | 17#楼塔吊拆除 |
5天 | 2016年06月22日 | 2016年06月26日 | 93 |
| 101 | 101 | 1.4.1.9 | 17#楼天棚 |
20天 | 2016年08月08日 | 2016年08月27日 | 99 |
| 102 | 102 | 1.4.1.10 | 17#楼墙地面验收整改 |
15天 | 2016年08月28日 | 2016年09月11日 | 101 |
| 103 | 103 | 1.4.1.11 | 17#楼厨卫防水 |
15天 | 2016年07月24日 | 2016年08月07日 | 97 |
| 104 | 104 | 1.4.1.12 | 17#楼门窗玻璃 |
14天 | 2016年10月02日 | 2016年10月15日 | 114 |
| 105 | 105 | 1.4.1.13 | 17#楼防火门 |
7天 | 2016年09月12日 | 2016年09月18日 | 102 |
| 106 | 106 | 1.4.1.14 | 17#楼防盗门 |
10天 | 2016年09月12日 | 2016年09月21日 | 102 |
| 107 | 107 | 1.4.1.15 | 17#楼楼梯间装修 |
30天 | 2016年08月08日 | 2016年09月06日 | 99 |
| 108 | 108 | 1.4.1.16 | 17#楼楼梯栏杆 |
15天 | 2016年08月23日 | 2016年09月06日 | 107[FF] |
| 109 | 109 | 1.4.1.17 | 17#楼前室及通道装饰 |
30天 | 2016年08月08日 | 2016年09月06日 | 99 |
| 110 | 110 | 1.4.1.18 | 17#楼外墙抹灰 |
30天 | 2016年07月04日 | 2016年08月02日 | 96 |
| 111 | 111 | 1.4.1.19 | 17#楼栏杆 |
15天 | 2016年08月03日 | 2016年08月17日 | 110 |
| 112 | 112 | 1.4.1.20 | 17#楼落水管 |
15天 | 2016年07月19日 | 2016年08月02日 | 110[FF] |
| 113 | 113 | 1.4.1.21 | 17#楼外墙保温 |
25天 | 2016年08月03日 | 2016年08月27日 | 110 |
| 114 | 114 | 1.4.1.22 | 17#楼外墙涂料 |
35天 | 2016年08月28日 | 2016年10月01日 | 113 |
| 115 | 115 | 1.4.1.23 | 17#楼提升笼拆除 |
5天 | 2016年08月08日 | 2016年08月12日 | 99 |
| 116 | 116 | 1.4.1.24 | 17#楼电梯安装调试 |
35天 | 2016年08月03日 | 2016年09月06日 | 110 |
| 117 | 117 | 1.4.1.25 | 17#楼电梯验收 |
10天 | 2016年09月07日 | 2016年09月16日 | 116 |
| 118 | 118 | 1.4.1.26 | 17#楼给排水、电气安装(表后) |
15天 | 2016年07月24日 | 2016年08月07日 | 97 |
| 119 | 119 | 1.4.1.27 | 17#楼电气照明(户内) |
10天 | 2016年08月28日 | 2016年09月06日 | 101 |
| 120 | 120 | 1.4.1.28 | 17#楼内部验收 |
5天 | 2016年10月16日 | 2016年10月20日 | 104 |
| 121 | 121 | 1.5 | A19#楼(高层) |
166天 | 2016年07月19日 | 2016年12月31日 | |
| 122 | 122 | 1.5.1 | 主体施工 |
80天 | 2016年07月19日 | 2016年10月06日 | |
| 123 | 123 | 1.5.1.1 | 六层15m |
5天 | 2016年07月19日 | 2016年07月23日 | |
| 124 | 124 | 1.5.1.2 | 七层18m |
5天 | 2016年07月24日 | 2016年07月28日 | 123 |
| 125 | 125 | 1.5.1.3 | 八层21m |
5天 | 2016年07月29日 | 2016年08月02日 | 124 |
| 126 | 126 | 1.5.1.4 | 九层24m |
5天 | 2016年08月03日 | 2016年08月07日 | 125 |
| 127 | 127 | 1.5.1.5 | 十层27m |
5天 | 2016年08月08日 | 2016年08月12日 | 126 |
| 128 | 128 | 1.5.1.6 | 十一层30m |
5天 | 2016年08月13日 | 2016年08月17日 | 127 |
| 129 | 129 | 1.5.1.7 | 十二层33m |
5天 | 2016年08月18日 | 2016年08月22日 | 128 |
| 130 | 130 | 1.5.1.8 | 十三层35m |
5天 | 2016年08月23日 | 2016年08月27日 | 129 |
| 131 | 131 | 1.5.1.9 | 十四层39m |
5天 | 2016年08月28日 | 2016年09月01日 | 130 |
| 132 | 132 | 1.5.1.10 | 十五层42m |
5天 | 2016年09月02日 | 2016年09月06日 | 131 |
| 133 | 133 | 1.5.1.11 | 十六层45m |
5天 | 2016年09月07日 | 2016年09月11日 | 132 |
| 134 | 134 | 1.5.1.12 | 十七层48m |
5天 | 2016年09月12日 | 2016年09月16日 | 133 |
| 135 | 135 | 1.5.1.13 | 十八层51m |
5天 | 2016年09月17日 | 2016年09月21日 | 134 |
| 136 | 136 | 1.5.1.14 | 十八+1层54m |
5天 | 2016年09月22日 | 2016年09月26日 | 135 |
| 137 | 137 | 1.5.1.15 | 屋面层57m |
5天 | 2016年09月27日 | 2016年10月01日 | 136 |
| 138 | 138 | 1.5.1.16 | 顶层电梯机房50m |
5天 | 2016年10月02日 | 2016年10月06日 | 137 |
| 139 | 139 | 1.5.2 | 建筑装饰 |
156天 | 2016年07月29日 | 2016年12月31日 | |
| 140 | 140 | 1.5.2.1 | 提升机安装 |
10天 | 2016年07月29日 | 2016年08月07日 | 124 |
| 141 | 141 | 1.5.2.2 | 19#楼屋面防水 |
10天 | 2016年10月17日 | 2016年10月26日 | 138[FS+10] |
| 142 | 142 | 1.5.2.3 | 19#楼建筑封闭 |
60天 | 2016年09月07日 | 2016年11月05日 | 132 |
| 143 | 143 | 1.5.2.4 | 19#楼吊栏安装 |
10天 | 2016年11月06日 | 2016年11月15日 | 142 |
| 144 | 144 | 1.5.2.5 | 19#楼内墙抹灰 |
50天 | 2016年10月27日 | 2016年12月15日 | 143[FS-20] |
| 145 | 145 | 1.5.2.6 | 19#楼门窗框安装 |
15天 | 2016年12月01日 | 2016年12月15日 | 144[FF] |
| 146 | 146 | 1.5.2.7 | 19#楼保温地坪 |
15天 | 2016年12月16日 | 2016年12月30日 | 144 |
| 147 | 147 | 1.5.2.8 | 19#楼塔吊拆除 |
5天 | 2016年12月16日 | 2016年12月20日 | 144 |
| 148 | 148 | 1.5.2.9 | 19#楼天棚 |
1天 | 2016年12月31日 | 2016年12月31日 | 146 |
| 149 | 149 | 1.5.2.10 | 19#楼厨卫防水 |
15天 | 2016年12月16日 | 2016年12月30日 | 144 |
| 150 | 150 | 1.5.2.11 | 19#楼楼梯间装修 |
1天 | 2016年12月31日 | 2016年12月31日 | 146 |
| 151 | 151 | 1.5.2.12 | 19#楼前室及通道装饰 |
1天 | 2016年12月31日 | 2016年12月31日 | 146 |
| 152 | 152 | 1.5.2.13 | 19#楼外墙抹灰 |
30天 | 2016年11月16日 | 2016年12月15日 | 143 |
| 153 | 153 | 1.5.2.14 | 19#楼栏杆 |
15天 | 2016年12月16日 | 2016年12月30日 | 152 |
| 154 | 154 | 1.5.2.15 | 19#楼落水管 |
15天 | 2016年12月01日 | 2016年12月15日 | 152[FF] |
| 155 | 155 | 1.5.2.16 | 19#楼外墙保温 |
15天 | 2016年12月16日 | 2016年12月30日 | 152 |
| 156 | 156 | 1.5.2.17 | 19#楼外墙涂料 |
1天 | 2016年12月31日 | 2016年12月31日 | 155 |
| 157 | 157 | 1.5.2.18 | 19#楼提升笼拆除 |
1天 | 2016年12月31日 | 2016年12月31日 | 146 |
| 158 | 158 | 1.5.2.19 | 19#楼电梯安装调试 |
16天 | 2016年12月16日 | 2016年12月31日 | 152 |
| 159 | 159 | 1.5.2.20 | 19#楼给排水、电气安装(表后) |
15天 | 2016年12月16日 | 2016年12月30日 | 144 |
| 160 | 160 | 1.6 | A20#楼(商业A) |
205天 | 2016年06月10日 | 2016年12月31日 | |
| 161 | 161 | 1.6.1 | 0m基础 |
23天 | 2016年06月10日 | 2016年07月02日 | |
| 162 | 162 | 1.6.1.1 | 剥桩 |
1天 | 2016年06月10日 | 2016年06月10日 | |
| 163 | 163 | 1.6.1.2 | 基础 |
12天 | 2016年06月11日 | 2016年06月22日 | 162 |
| 164 | 164 | 1.6.1.3 | 回填 |
5天 | 2016年06月26日 | 2016年06月30日 | 163[FS+3] |
| 165 | 165 | 1.6.1.4 | 地坪硬化 |
2天 | 2016年07月01日 | 2016年07月02日 | 164 |
| 166 | 166 | 1.6.2 | 主体结构 |
126天 | 2016年07月03日 | 2016年11月05日 | |
| 167 | 167 | 1.6.2.1 | 二层3m层 |
7天 | 2016年07月03日 | 2016年07月09日 | 165 |
| 168 | 168 | 1.6.2.2 | 三层6m层 |
7天 | 2016年07月10日 | 2016年07月16日 | 167 |
| 169 | 169 | 1.6.2.3 | 四层9m层 |
7天 | 2016年07月17日 | 2016年07月23日 | 168 |
| 170 | 170 | 1.6.2.4 | 五层12m层 |
7天 | 2016年07月24日 | 2016年07月30日 | 169 |
| 171 | 171 | 1.6.2.5 | 六层15m |
5天 | 2016年07月31日 | 2016年08月04日 | 170 |
| 172 | 172 | 1.6.2.6 | 七层18m |
5天 | 2016年08月05日 | 2016年08月09日 | 171 |
| 173 | 173 | 1.6.2.7 | 八层21m |
5天 | 2016年08月10日 | 2016年08月14日 | 172 |
| 174 | 174 | 1.6.2.8 | 九层24m |
5天 | 2016年08月15日 | 2016年08月19日 | 173 |
| 175 | 175 | 1.6.2.9 | 十层27m |
5天 | 2016年08月20日 | 2016年08月24日 | 174 |
| 176 | 176 | 1.6.2.10 | 十一层30m |
5天 | 2016年08月25日 | 2016年08月29日 | 175 |
| 177 | 177 | 1.6.2.11 | 十二层33m |
5天 | 2016年08月30日 | 2016年09月03日 | 176 |
| 178 | 178 | 1.6.2.12 | 十三层36m |
5天 | 2016年09月04日 | 2016年09月08日 | 177 |
| 179 | 179 | 1.6.2.13 | 十四层39m |
5天 | 2016年09月09日 | 2016年09月13日 | 178 |
| 180 | 180 | 1.6.2.14 | 十五层42m |
5天 | 2016年09月14日 | 2016年09月18日 | 179 |
| 181 | 181 | 1.6.2.15 | 十六层45m |
5天 | 2016年09月19日 | 2016年09月23日 | 180 |
| 182 | 182 | 1.6.2.16 | 十七层48m |
5天 | 2016年09月24日 | 2016年09月28日 | 181 |
| 183 | 183 | 1.6.2.17 | 十八层51m |
5天 | 2016年09月29日 | 2016年10月03日 | 182 |
| 184 | 184 | 1.6.2.18 | 十九层54m |
5天 | 2016年10月04日 | 2016年10月08日 | 183 |
| 185 | 185 | 1.6.2.19 | 二十层57m |
5天 | 2016年10月09日 | 2016年10月13日 | 184 |
| 186 | 186 | 1.6.2.20 | 二十一层60m |
5天 | 2016年10月14日 | 2016年10月18日 | 185 |
| 187 | 187 | 1.6.2.21 | 二十二层63m |
5天 | 2016年10月19日 | 2016年10月23日 | 186 |
| 188 | 188 | 1.6.2.22 | 屋面层66m |
7天 | 2016年10月24日 | 2016年10月30日 | 187 |
| 189 | 189 | 1.6.2.23 | 屋顶机房层 |
6天 | 2016年10月31日 | 2016年11月05日 | 188 |
| 190 | 190 | 1.6.3 | 裙楼商业 |
99天 | 2016年08月05日 | 2016年11月11日 | |
| 191 | 191 | 1.6.3.1 | 建筑封闭 |
14天 | 2016年08月05日 | 2016年08月18日 | 171 |
| 192 | 192 | 1.6.3.2 | 内墙抹灰 |
14天 | 2016年08月19日 | 2016年09月01日 | 191 |
| 193 | 193 | 1.6.3.3 | 保温地坪 |
10天 | 2016年09月02日 | 2016年09月11日 | 192 |
| 194 | 194 | 1.6.3.4 | 楼梯、通道装饰 |
30天 | 2016年09月12日 | 2016年10月11日 | 193 |
| 195 | 195 | 1.6.3.5 | 外墙抹灰 |
14天 | 2016年09月02日 | 2016年09月15日 | 192 |
| 196 | 196 | 1.6.3.6 | 外墙保温 |
10天 | 2016年09月16日 | 2016年09月25日 | 195 |
| 197 | 197 | 1.6.3.7 | 外墙装饰 |
40天 | 2016年09月26日 | 2016年11月04日 | 196 |
| 198 | 198 | 1.6.3.8 | 脚手架拆除 |
7天 | 2016年11月05日 | 2016年11月11日 | 197 |
| 199 | 199 | 1.6.4 | 建筑装饰 |
124天 | 2016年08月30日 | 2016年12月31日 | |
| 200 | 200 | 1.6.4.1 | 提升机安装 |
10天 | 2016年08月30日 | 2016年09月08日 | 176 |
| 201 | 201 | 1.6.4.2 | 20#楼屋面防水 |
10天 | 2016年11月16日 | 2016年11月25日 | 189[FS+10] |
| 202 | 202 | 1.6.4.3 | 20#楼建筑封闭 |
60天 | 2016年10月04日 | 2016年12月02日 | 183 |
| 203 | 203 | 1.6.4.4 | 20#楼吊栏安装 |
10天 | 2016年12月03日 | 2016年12月12日 | 202 |
| 204 | 204 | 1.6.4.5 | 20#楼内墙抹灰 |
39天 | 2016年11月23日 | 2016年12月31日 | 203[FS-20] |
| 205 | 205 | 1.6.4.6 | 20#楼门窗框安装 |
4天 | 2016年12月28日 | 2016年12月31日 | 204[FF] |
| 206 | 206 | 1.6.4.7 | 20#楼外墙抹灰 |
19天 | 2016年12月13日 | 2016年12月31日 | 203 |
| 207 | 207 | 1.6.4.8 | 20#楼落水管 |
4天 | 2016年12月28日 | 2016年12月31日 | 206[FF] |
| 208 | 208 | 1.7 | 商业 |
99天 | 2016年06月10日 | 2016年09月16日 | |
| 209 | 209 | 1.7.1 | 商业D1 |
79天 | 2016年06月10日 | 2016年08月27日 | |
| 210 | 210 | 1.7.1.1 | 楼梯、通道装饰 |
20天 | 2016年08月08日 | 2016年08月27日 | 214 |
| 211 | 211 | 1.7.1.2 | 外墙抹灰 |
4天 | 2016年06月10日 | 2016年06月13日 | |
| 212 | 212 | 1.7.1.3 | 外墙装饰 |
65天 | 2016年06月14日 | 2016年08月17日 | |
| 213 | 213 | 1.7.1.3.1 | 外墙保温 |
15天 | 2016年06月14日 | 2016年06月28日 | 211 |
| 214 | 214 | 1.7.1.3.2 | 外墙装饰 |
40天 | 2016年06月29日 | 2016年08月07日 | 213 |
| 215 | 215 | 1.7.1.3.3 | 脚手架拆除 |
10天 | 2016年08月08日 | 2016年08月17日 | 214 |
| 216 | 216 | 1.7.2 | 商业D2 |
99天 | 2016年06月10日 | 2016年09月16日 | |
| 217 | 217 | 1.7.2.1 | 内墙抹灰 |
9天 | 2016年06月10日 | 2016年06月18日 | |
| 218 | 218 | 1.7.2.2 | 保温地坪 |
10天 | 2016年06月19日 | 2016年06月28日 | 217 |
| 219 | 219 | 1.7.2.3 | 楼梯、通道装饰 |
20天 | 2016年08月28日 | 2016年09月16日 | 223 |
| 220 | 220 | 1.7.2.4 | 外墙抹灰 |
24天 | 2016年06月10日 | 2016年07月03日 | |
| 221 | 221 | 1.7.2.5 | 外墙装饰 |
65天 | 2016年07月04日 | 2016年09月06日 | |
| 222 | 222 | 1.7.2.5.1 | 外墙保温 |
15天 | 2016年07月04日 | 2016年07月18日 | 220 |
| 223 | 223 | 1.7.2.5.2 | 外墙装饰 |
40天 | 2016年07月19日 | 2016年08月27日 | 222 |
| 224 | 224 | 1.7.2.5.3 | 脚手架拆除 |
10天 | 2016年08月28日 | 2016年09月06日 | 223 |
| 225 | 225 | 2 | 车库顶层 |
134天 | 2016年06月10日 | 2016年10月21日 | |
| 226 | 226 | 2.1 | 1-8#楼绿化 |
59天 | 2016年06月10日 | 2016年08月07日 | |
| 227 | 227 | 2.2 | 9-12#楼防水 |
10天 | 2016年07月19日 | 2016年07月28日 | 3[FS+20] |
| 228 | 228 | 2.3 | 9-12#楼填土 |
10天 | 2016年07月29日 | 2016年08月07日 | 227 |
| 229 | 229 | 2.4 | 9-12#楼绿化 |
60天 | 2016年08月08日 | 2016年10月06日 | 228 |
| 230 | 230 | 2.5 | 15#楼填土 |
5天 | 2016年06月10日 | 2016年06月14日 | |
| 231 | 231 | 2.6 | 15#楼绿化 |
60天 | 2016年06月15日 | 2016年08月13日 | 230 |
| 232 | 232 | 2.7 | 17-18-20#楼防水 |
10天 | 2016年08月03日 | 2016年08月12日 | 110 |
| 233 | 233 | 2.8 | 17-18-20#楼填土 |
10天 | 2016年08月13日 | 2016年08月22日 | 232 |
| 234 | 234 | 2.9 | 17-18-20#楼绿化 |
60天 | 2016年08月23日 | 2016年10月21日 | 233 |
