文件编号 | 20679 | 工期 | 282天 | 开始时间 | 2016-01-01 | 结束时间 | 2016-10-29 |
任务数 | 55K | 整理日期 | 2019/5/18 | 下载次数 | 3923次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

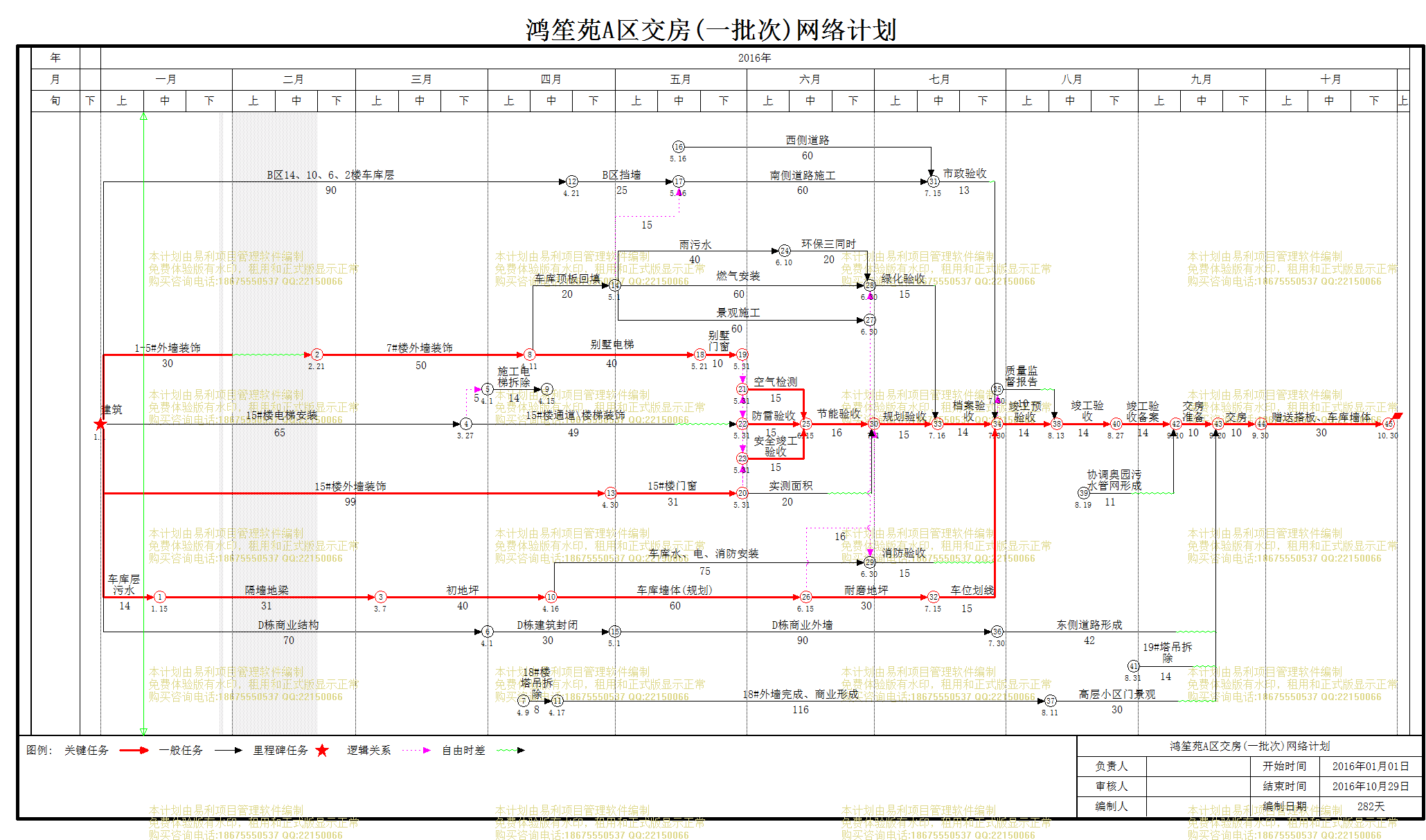

交房计划1125 | |||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
编号 |
WBS级别 |
WBS码 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
1 | 1 | 1 | 1 | 建筑 |
0天 | 2016年01月01日 | 2016年01月01日 | |
2 | 2 | 1 | 2 | 1-8# |
175天 | 2016年01月01日 | 2016年07月14日 | |
3 | 3 | 2 | 2.1 | 1-5#外墙装饰 |
30天 | 2016年01月01日 | 2016年01月31日 | 1 |
4 | 4 | 2 | 2.2 | 7#楼外墙装饰 |
50天 | 2016年02月21日 | 2016年04月10日 | 3 |
5 | 5 | 2 | 2.3 | 别墅门窗 |
10天 | 2016年05月21日 | 2016年05月30日 | 7 |
6 | 6 | 2 | 2.4 | 景观施工 |
60天 | 2016年05月01日 | 2016年06月29日 | 8 |
7 | 7 | 2 | 2.5 | 别墅电梯 |
40天 | 2016年04月11日 | 2016年05月20日 | 4 |
8 | 8 | 2 | 2.6 | 车库顶板回填 |
20天 | 2016年04月11日 | 2016年04月30日 | 4 |
9 | 9 | 2 | 2.7 | 雨污水 |
40天 | 2016年05月01日 | 2016年06月09日 | 8 |
10 | 10 | 2 | 2.8 | 燃气安装 |
60天 | 2016年05月01日 | 2016年06月29日 | 8 |
11 | 11 | 2 | 2.9 | 南侧道路施工 |
60天 | 2016年05月16日 | 2016年07月14日 | 8,53 |
12 | 12 | 1 | 3 | 15# |
130天 | 2016年01月01日 | 2016年05月30日 | |
13 | 13 | 2 | 3.1 | 施工电梯拆除 |
14天 | 2016年04月01日 | 2016年04月14日 | 17[FS+5] |
14 | 14 | 2 | 3.2 | 15#楼外墙装饰 |
99天 | 2016年01月01日 | 2016年04月29日 | 1 |
15 | 15 | 2 | 3.3 | 15#楼通道\楼梯装饰 |
49天 | 2016年03月27日 | 2016年05月14日 | 17 |
16 | 16 | 2 | 3.4 | 15#楼门窗 |
31天 | 2016年04月30日 | 2016年05月30日 | 14 |
17 | 17 | 2 | 3.5 | 15#楼电梯安装 |
65天 | 2016年01月01日 | 2016年03月26日 | 14[SS] |
18 | 18 | 1 | 4 | 车库 |
190天 | 2016年01月01日 | 2016年07月29日 | |
19 | 19 | 2 | 4.1 | 隔墙地梁 |
31天 | 2016年01月15日 | 2016年03月06日 | 20 |
20 | 20 | 2 | 4.2 | 车库层污水 |
14天 | 2016年01月01日 | 2016年01月14日 | 1 |
21 | 21 | 2 | 4.3 | 初地坪 |
40天 | 2016年03月07日 | 2016年04月15日 | 19 |
22 | 22 | 2 | 4.4 | 耐磨地坪 |
30天 | 2016年06月15日 | 2016年07月14日 | 23 |
23 | 23 | 2 | 4.5 | 车库墙体(规划) |
60天 | 2016年04月16日 | 2016年06月14日 | 21 |
24 | 24 | 2 | 4.6 | 车位划线 |
15天 | 2016年07月15日 | 2016年07月29日 | 22 |
25 | 25 | 2 | 4.7 | 车库水、电、消防安装 |
75天 | 2016年04月16日 | 2016年06月29日 | 21 |
26 | 26 | 1 | 5 | 高层小区门景观 |
30天 | 2016年08月11日 | 2016年09月10日 | 28 |
27 | 27 | 1 | 6 | 18#楼塔吊拆除 |
8天 | 2016年04月09日 | 2016年04月17日 | |
28 | 28 | 1 | 7 | 18#外墙完成、商业形成 |
116天 | 2016年04月17日 | 2016年08月11日 | 27 |
29 | 29 | 1 | 8 | 19#塔吊拆除 |
14天 | 2016年08月31日 | 2016年09月13日 | |
30 | 30 | 1 | 9 | D栋商业结构 |
70天 | 2016年01月01日 | 2016年03月31日 | 1 |
31 | 31 | 1 | 10 | 东侧道路形成 |
42天 | 2016年07月30日 | 2016年09月09日 | 52 |
32 | 32 | 1 | 11 | 环保三同时 |
20天 | 2016年06月10日 | 2016年06月29日 | 9 |
33 | 33 | 1 | 12 | 安全竣工验收 |
15天 | 2016年05月31日 | 2016年06月14日 | 5,16 |
34 | 34 | 1 | 13 | 空气检测 |
15天 | 2016年05月31日 | 2016年06月14日 | 5,16 |
35 | 35 | 1 | 14 | 节能验收 |
16天 | 2016年06月15日 | 2016年06月30日 | 40,34,33 |
36 | 36 | 1 | 15 | 市政验收 |
13天 | 2016年07月15日 | 2016年07月27日 | 55,11 |
37 | 37 | 1 | 16 | 规划验收 |
15天 | 2016年07月01日 | 2016年07月15日 | 23,35,42 |
38 | 38 | 1 | 17 | 消防验收 |
15天 | 2016年06月30日 | 2016年07月14日 | 25,6 |
39 | 39 | 1 | 18 | 绿化验收 |
15天 | 2016年06月30日 | 2016年07月14日 | 32,6,10 |
40 | 40 | 1 | 19 | 防雷验收 |
15天 | 2016年05月31日 | 2016年06月14日 | 5,15 |
41 | 41 | 1 | 20 | 档案验收 |
14天 | 2016年07月16日 | 2016年07月29日 | 39,37 |
42 | 42 | 1 | 21 | 实测面积 |
20天 | 2016年05月31日 | 2016年06月19日 | 16 |
43 | 43 | 1 | 22 | 竣工预验收 |
14天 | 2016年07月30日 | 2016年08月12日 | 24,36,37,38,41 |
44 | 44 | 1 | 23 | 质量监督报告 |
10天 | 2016年07月30日 | 2016年08月08日 | 24,36,37,38,41 |
45 | 45 | 1 | 24 | 竣工验收 |
14天 | 2016年08月13日 | 2016年08月26日 | 44,43 |
46 | 46 | 1 | 25 | 赠送搭板、车库墙体 |
30天 | 2016年09月30日 | 2016年10月29日 | 49 |
47 | 47 | 1 | 26 | 竣工验收备案 |
14天 | 2016年08月27日 | 2016年09月09日 | 45 |
48 | 48 | 1 | 27 | 交房准备 |
10天 | 2016年09月10日 | 2016年09月19日 | 51,47 |
49 | 49 | 1 | 28 | 交房 |
10天 | 2016年09月20日 | 2016年09月29日 | 29,26,31,48 |
50 | 50 | 1 | 29 | D栋建筑封闭 |
30天 | 2016年04月01日 | 2016年04月30日 | 30 |
51 | 51 | 1 | 30 | 协调奥园污水管网形成 |
11天 | 2016年08月19日 | 2016年08月30日 | |
52 | 52 | 1 | 31 | D栋商业外墙 |
90天 | 2016年05月01日 | 2016年07月29日 | 50 |
53 | 53 | 1 | 32 | B区挡墙 |
25天 | 2016年04月21日 | 2016年05月15日 | 54 |
54 | 54 | 1 | 33 | B区14、10、6、2楼车库层 |
90天 | 2016年01月01日 | 2016年04月20日 | 1 |
55 | 55 | 1 | 34 | 西侧道路 |
60天 | 2016年05月16日 | 2016年07月14日 |
