文件编号 | 20646 | 工期 | 270天 | 开始时间 | 2016-03-01 | 结束时间 | 2016-11-25 |
任务数 | 82K | 整理日期 | 2019/5/18 | 下载次数 | 3927次 | ||
下载地址 | 计划文件点击下载(登录后才可以下载) |

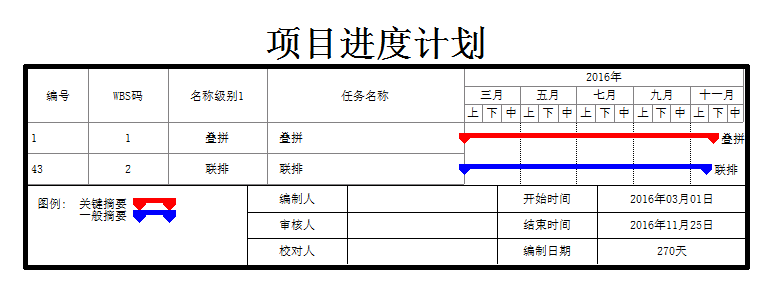

项目1 | ||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||||
编号 |
WBS码 |
名称级别1 |
任务名称 |
工期 |
开始时间 |
结束时间 |
前置任务 |
资源名称 |
1 | 1 | 叠拼 | 叠拼 |
270天 | 2016年03月01日 | 2016年11月25日 | ||
2 | 1.1 | 叠拼 | 基础施工 |
38天 | 2016年03月01日 | 2016年04月07日 | ||
3 | 1.1.1 | 叠拼 | 开挖 |
3天 | 2016年03月01日 | 2016年03月03日 | ||
4 | 1.1.2 | 叠拼 | 剥桩 |
2天 | 2016年03月04日 | 2016年03月05日 | 3 | |
5 | 1.1.3 | 叠拼 | 地梁垫层 |
3天 | 2016年03月06日 | 2016年03月08日 | 4 | |
6 | 1.1.4 | 叠拼 | 地梁施工 |
8天 | 2016年03月09日 | 2016年03月16日 | 5 | |
7 | 1.1.5 | 叠拼 | 回填 |
5天 | 2016年03月17日 | 2016年03月21日 | 6 | |
8 | 1.1.6 | 叠拼 | 0m层结构 |
17天 | 2016年03月22日 | 2016年04月07日 | 7 | |
9 | 1.1.7 | 叠拼 | 水电预埋 |
15天 | 2016年03月22日 | 2016年04月05日 | 7 | |
10 | 1.2 | 叠拼 | 主体结构 |
35天 | 2016年04月08日 | 2016年05月12日 | 2 | |
11 | 1.2.1 | 叠拼 | 3.2m层 |
7天 | 2016年04月08日 | 2016年04月14日 | 8 | |
12 | 1.2.2 | 叠拼 | 6.4m层 |
7天 | 2016年04月15日 | 2016年04月21日 | 11 | |
13 | 1.2.3 | 叠拼 | 9.6m层 |
7天 | 2016年04月22日 | 2016年04月28日 | 12 | |
14 | 1.2.4 | 叠拼 | 12.8m层 |
7天 | 2016年04月29日 | 2016年05月05日 | 13 | |
15 | 1.2.5 | 叠拼 | 16m层花架 |
7天 | 2016年05月06日 | 2016年05月12日 | 9,14 | |
16 | 1.3 | 叠拼 | 建筑封闭 |
40天 | 2016年05月13日 | 2016年06月21日 | 10 | |
17 | 1.4 | 叠拼 | 验收 |
10天 | 2016年11月16日 | 2016年11月25日 | 39,31 | |
18 | 1.5 | 叠拼 | 室内 |
147天 | 2016年06月22日 | 2016年11月15日 | 16 | |
19 | 1.5.1 | 叠拼 | 内墙抹灰 |
35天 | 2016年06月22日 | 2016年07月26日 | 16 | |
20 | 1.5.2 | 叠拼 | 门窗框 |
15天 | 2016年07月12日 | 2016年07月26日 | 33[FF] | |
21 | 1.5.3 | 叠拼 | 室内地面 |
30天 | 2016年07月27日 | 2016年08月25日 | 19 | |
22 | 1.5.4 | 叠拼 | 户内楼梯及栏杆 |
10天 | 2016年08月26日 | 2016年09月04日 | 21 | |
23 | 1.5.5 | 叠拼 | 烟道安装 |
15天 | 2016年07月12日 | 2016年07月26日 | 19[FF] | |
24 | 1.5.6 | 叠拼 | 厨卫水管 |
10天 | 2016年07月27日 | 2016年08月05日 | 19 | |
25 | 1.5.7 | 叠拼 | 厨卫防水 |
15天 | 2016年08月06日 | 2016年08月20日 | 24 | |
26 | 1.5.8 | 叠拼 | 防盗门 |
7天 | 2016年10月22日 | 2016年10月28日 | 29,40 | |
27 | 1.5.9 | 叠拼 | 门窗玻璃 |
15天 | 2016年10月22日 | 2016年11月05日 | 29,40 | |
28 | 1.5.10 | 叠拼 | 室内照明 |
15天 | 2016年10月22日 | 2016年11月05日 | 29,40 | |
29 | 1.5.11 | 叠拼 | 墙地面验收整改 |
30天 | 2016年09月22日 | 2016年10月21日 | 38 | |
30 | 1.5.12 | 叠拼 | 户内天棚 |
20天 | 2016年08月26日 | 2016年09月14日 | 41,21 | |
31 | 1.5.13 | 叠拼 | 内部验收 |
10天 | 2016年11月06日 | 2016年11月15日 | 26,27,28 | |
32 | 1.6 | 叠拼 | 室外 |
122天 | 2016年06月22日 | 2016年10月21日 | 16 | |
33 | 1.6.1 | 叠拼 | 外墙抹灰 |
35天 | 2016年06月22日 | 2016年07月26日 | 16 | |
34 | 1.6.2 | 叠拼 | 室外排水管 |
10天 | 2016年08月11日 | 2016年08月20日 | 35 | |
35 | 1.6.3 | 叠拼 | 外墙保温 |
15天 | 2016年07月27日 | 2016年08月10日 | 33 | |
36 | 1.6.4 | 叠拼 | 栏杆 |
10天 | 2016年08月11日 | 2016年08月20日 | 35 | |
37 | 1.6.5 | 叠拼 | 外墙装饰 |
35天 | 2016年08月11日 | 2016年09月14日 | 35 | |
38 | 1.6.6 | 叠拼 | 外架拆除 |
7天 | 2016年09月15日 | 2016年09月21日 | 30,37 | |
39 | 1.6.7 | 叠拼 | 电梯安装调试 |
30天 | 2016年09月22日 | 2016年10月21日 | 38 | |
40 | 1.6.8 | 叠拼 | 室外楼梯及前室装饰 |
25天 | 2016年09月22日 | 2016年10月16日 | 38 | |
41 | 1.6.9 | 叠拼 | 屋面防水 |
20天 | 2016年07月27日 | 2016年08月15日 | 33 | |
42 | 1.6.10 | 叠拼 | 露台、阳台防水 |
20天 | 2016年09月22日 | 2016年10月11日 | 38 | |
43 | 2 | 联排 | 联排 |
263天 | 2016年03月01日 | 2016年11月18日 | ||
44 | 2.1 | 联排 | 基础施工 |
38天 | 2016年03月01日 | 2016年04月07日 | ||
45 | 2.1.1 | 联排 | 开挖 |
3天 | 2016年03月01日 | 2016年03月03日 | ||
46 | 2.1.2 | 联排 | 剥桩 |
2天 | 2016年03月04日 | 2016年03月05日 | 45 | |
47 | 2.1.3 | 联排 | 地梁垫层 |
3天 | 2016年03月06日 | 2016年03月08日 | 46 | |
48 | 2.1.4 | 联排 | 地梁施工 |
8天 | 2016年03月09日 | 2016年03月16日 | 47 | |
49 | 2.1.5 | 联排 | 回填 |
5天 | 2016年03月17日 | 2016年03月21日 | 48 | |
50 | 2.1.6 | 联排 | 0m层结构 |
17天 | 2016年03月22日 | 2016年04月07日 | 49 | |
51 | 2.1.7 | 联排 | 水电预埋 |
15天 | 2016年03月22日 | 2016年04月05日 | 49 | |
52 | 2.2 | 联排 | 主体结构 |
28天 | 2016年04月08日 | 2016年05月05日 | 44 | |
53 | 2.2.1 | 联排 | 3.2m层 |
7天 | 2016年04月08日 | 2016年04月14日 | 50 | |
54 | 2.2.2 | 联排 | 6.4m层 |
7天 | 2016年04月15日 | 2016年04月21日 | 53 | |
55 | 2.2.3 | 联排 | 9.6m层 |
7天 | 2016年04月22日 | 2016年04月28日 | 54 | |
56 | 2.2.4 | 联排 | 女儿墙 |
7天 | 2016年04月29日 | 2016年05月05日 | 55,51 | |
57 | 2.3 | 联排 | 建筑封闭 |
40天 | 2016年05月06日 | 2016年06月14日 | 52 | |
58 | 2.4 | 联排 | 验收 |
10天 | 2016年11月09日 | 2016年11月18日 | 72 | |
59 | 2.5 | 联排 | 室内 |
147天 | 2016年06月15日 | 2016年11月08日 | 57 | |
60 | 2.5.1 | 联排 | 内墙抹灰 |
35天 | 2016年06月15日 | 2016年07月19日 | 57 | |
61 | 2.5.2 | 联排 | 门窗框 |
15天 | 2016年07月05日 | 2016年07月19日 | 74[FF] | |
62 | 2.5.3 | 联排 | 室内地面 |
30天 | 2016年07月20日 | 2016年08月18日 | 60 | |
63 | 2.5.4 | 联排 | 户内楼梯及栏杆 |
10天 | 2016年08月19日 | 2016年08月28日 | 62 | |
64 | 2.5.5 | 联排 | 烟道安装 |
15天 | 2016年07月05日 | 2016年07月19日 | 60[FF] | |
65 | 2.5.6 | 联排 | 厨卫水管 |
10天 | 2016年07月20日 | 2016年07月29日 | 60 | |
66 | 2.5.7 | 联排 | 厨卫防水 |
15天 | 2016年07月30日 | 2016年08月13日 | 65 | |
67 | 2.5.8 | 联排 | 防盗门 |
7天 | 2016年10月15日 | 2016年10月21日 | 70,80 | |
68 | 2.5.9 | 联排 | 门窗玻璃 |
15天 | 2016年10月15日 | 2016年10月29日 | 70,80 | |
69 | 2.5.10 | 联排 | 室内照明 |
15天 | 2016年10月15日 | 2016年10月29日 | 70,80 | |
70 | 2.5.11 | 联排 | 墙地面验收整改 |
30天 | 2016年09月15日 | 2016年10月14日 | 79 | |
71 | 2.5.12 | 联排 | 户内天棚 |
20天 | 2016年08月19日 | 2016年09月07日 | 62,81 | |
72 | 2.5.13 | 联排 | 内部验收 |
10天 | 2016年10月30日 | 2016年11月08日 | 69,68,67 | |
73 | 2.6 | 联排 | 室外 |
117天 | 2016年06月15日 | 2016年10月09日 | 57 | |
74 | 2.6.1 | 联排 | 外墙抹灰 |
35天 | 2016年06月15日 | 2016年07月19日 | 57 | |
75 | 2.6.2 | 联排 | 室外排水管 |
10天 | 2016年08月04日 | 2016年08月13日 | 76 | |
76 | 2.6.3 | 联排 | 外墙保温 |
15天 | 2016年07月20日 | 2016年08月03日 | 74 | |
77 | 2.6.4 | 联排 | 栏杆 |
10天 | 2016年08月04日 | 2016年08月13日 | 76 | |
78 | 2.6.5 | 联排 | 外墙装饰 |
35天 | 2016年08月04日 | 2016年09月07日 | 76 | |
79 | 2.6.6 | 联排 | 外架拆除 |
7天 | 2016年09月08日 | 2016年09月14日 | 78,71 | |
80 | 2.6.7 | 联排 | 室外楼梯及前室装饰 |
25天 | 2016年09月15日 | 2016年10月09日 | 79 | |
81 | 2.6.8 | 联排 | 屋面防水 |
20天 | 2016年07月20日 | 2016年08月08日 | 74 | |
82 | 2.6.9 | 联排 | 露台、阳台防水 |
20天 | 2016年09月15日 | 2016年10月04日 | 79 |
