 BCD区计划1113

BCD区计划1113

文件编号 20634 工期 771天 开始时间 2016-01-01 结束时间 2018-04-24
任务数 127K 整理日期 2019/5/18 下载次数 3927
下载地址 计划文件点击下载(登录后才可以下载)

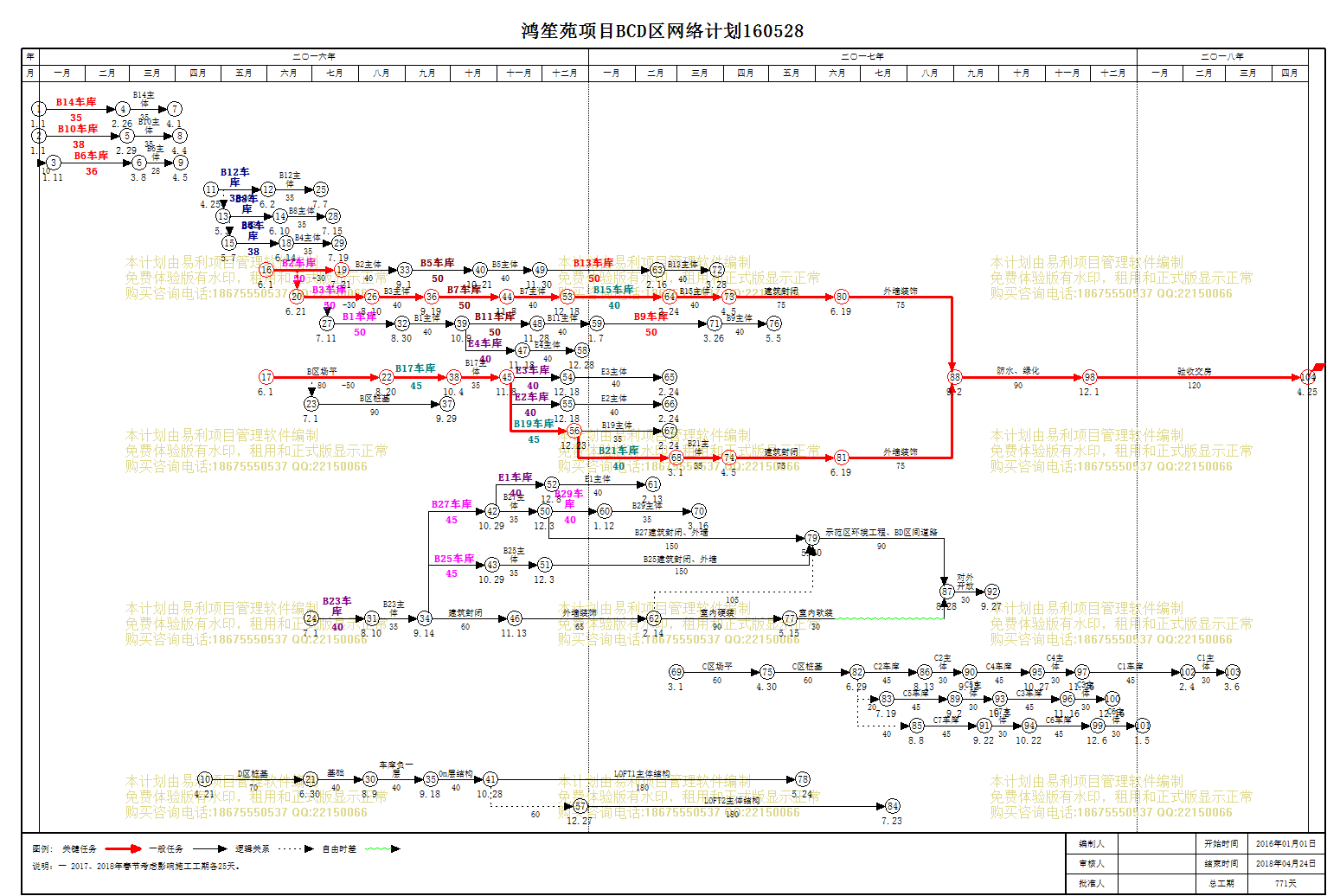

计划内容
BCD区计划1113

编号

WBS码

任务名称

工期

开始时间

结束时间

前置任务

资源名称

1 1
B区
771天 2016年01月01日 2018年04月24日
2 1.1
B区叠拼14#楼
70天 2016年01月01日 2016年03月31日
3 1.1.1
B14车库
35天 2016年01月01日 2016年02月25日
4 1.1.2
B14主体
35天 2016年02月26日 2016年03月31日 3
5 1.2
B区叠拼10#楼
73天 2016年01月01日 2016年04月03日
6 1.2.1
B10车库
38天 2016年01月01日 2016年02月28日
7 1.2.2
B10主体
35天 2016年02月29日 2016年04月03日 6
8 1.3
B区叠拼6#楼
64天 2016年01月11日 2016年04月04日
9 1.3.1
B6车库
36天 2016年01月11日 2016年03月07日 6[SS+10]
10 1.3.2
B6主体
28天 2016年03月08日 2016年04月04日 9
11 1.4
B区叠拼12#楼
73天 2016年04月25日 2016年07月06日
12 1.4.1
B12车库
38天 2016年04月25日 2016年06月01日
13 1.4.2
B12主体
35天 2016年06月02日 2016年07月06日 12
14 1.5
B区叠拼8#楼
73天 2016年05月03日 2016年07月14日
15 1.5.1
B8车库
38天 2016年05月03日 2016年06月09日 12[FS-30]
16 1.5.2
B8主体
35天 2016年06月10日 2016年07月14日 15
17 1.6
B区叠拼4#楼
73天 2016年05月07日 2016年07月18日
18 1.6.1
B4车库
38天 2016年05月07日 2016年06月13日 15[FS-34]
19 1.6.2
B4主体
35天 2016年06月14日 2016年07月18日 18
20 1.7
B区叠拼2#楼
90天 2016年06月01日 2016年08月29日
21 1.7.1
B2车库
50天 2016年06月01日 2016年07月20日
22 1.7.2
B2主体
40天 2016年07月21日 2016年08月29日 21
23 1.8
B区叠拼3#楼
90天 2016年06月21日 2016年09月18日
24 1.8.1
B3车库
50天 2016年06月21日 2016年08月09日 21[FS-30]
25 1.8.2
B3主体
40天 2016年08月10日 2016年09月18日 24
26 1.9
B区叠拼1#楼
90天 2016年07月11日 2016年10月08日
27 1.9.1
B1车库
50天 2016年07月11日 2016年08月29日 24[FS-30]
28 1.9.2
B1主体
40天 2016年08月30日 2016年10月08日 27
29 1.10
B区叠拼11#楼
90天 2016年10月09日 2017年01月06日
30 1.10.1
B11车库
50天 2016年10月09日 2016年11月27日 28
31 1.10.2
B11主体
40天 2016年11月28日 2017年01月06日 30
32 1.11
B区叠拼9#楼
90天 2017年01月07日 2017年05月04日
33 1.11.1
B9车库
50天 2017年01月07日 2017年03月25日 31
34 1.11.2
B9主体
40天 2017年03月26日 2017年05月04日 33
35 1.12
商业E4段
80天 2016年10月09日 2016年12月27日
36 1.12.1
E4车库
40天 2016年10月09日 2016年11月17日 28
37 1.12.2
E4主体
40天 2016年11月18日 2016年12月27日 36
38 1.13
B区叠拼5#楼
90天 2016年09月01日 2016年11月29日
39 1.13.1
B5车库
50天 2016年09月01日 2016年10月20日 22
40 1.13.2
B5主体
40天 2016年10月21日 2016年11月29日 39
41 1.14
B区叠拼7#楼
90天 2016年09月19日 2016年12月17日
42 1.14.1
B7车库
50天 2016年09月19日 2016年11月07日 25
43 1.14.2
B7主体
40天 2016年11月08日 2016年12月17日 42
44 1.15
B区叠拼13#楼
90天 2016年11月30日 2017年03月27日
45 1.15.1
B13车库
50天 2016年11月30日 2017年02月15日 40
46 1.15.2
B13主体
40天 2017年02月16日 2017年03月27日 45
47 1.16
B区叠拼15#楼
230天 2016年12月18日 2017年09月01日
48 1.16.1
B15车库
40天 2016年12月18日 2017年02月23日 43
49 1.16.2
B15主体
40天 2017年02月24日 2017年04月04日 48
50 1.16.3
建筑封闭
75天 2017年04月05日 2017年06月18日 49
51 1.16.4
外墙装饰
75天 2017年06月19日 2017年09月01日 50
52 1.17
B区联排29#楼
75天 2016年12月03日 2017年03月15日
53 1.17.1
B29车库
40天 2016年12月03日 2017年01月11日 57
54 1.17.2
B29主体
35天 2017年01月12日 2017年03月15日 53
55 1.18
B区联排27#楼
230天 2016年09月14日 2017年05月29日
56 1.18.1
B27车库
45天 2016年09月14日 2016年10月28日 72
57 1.18.2
B27主体
35天 2016年10月29日 2016年12月02日 56
58 1.18.3
B27建筑封闭、外墙
150天 2016年12月03日 2017年05月29日 57
59 1.19
商业E1段
80天 2016年10月29日 2017年02月12日
60 1.19.1
E1车库
40天 2016年10月29日 2016年12月07日 56
61 1.19.2
E1主体
40天 2016年12月08日 2017年02月12日 60
62 1.20
商业E3
80天 2016年11月08日 2017年02月23日
63 1.20.1
E3车库
40天 2016年11月08日 2016年12月17日 69
64 1.20.2
E3主体
40天 2016年12月18日 2017年02月23日 63
65 1.21
B区场平
80天 2016年06月01日 2016年08月19日
66 1.22
B区桩基
90天 2016年07月01日 2016年09月28日 65[FS-50]
67 1.23
B区联排17#楼
80天 2016年08月20日 2016年11月07日
68 1.23.1
B17车库
45天 2016年08月20日 2016年10月03日 65
69 1.23.2
B17主体
35天 2016年10月04日 2016年11月07日 68
70 1.24
B区联排23#楼
425天 2016年07月01日 2017年09月26日
71 1.24.1
B23车库
40天 2016年07月01日 2016年08月09日
72 1.24.2
B23主体
35天 2016年08月10日 2016年09月13日 71
73 1.24.3
建筑封闭
60天 2016年09月14日 2016年11月12日 72
74 1.24.4
外墙装饰
65天 2016年11月13日 2017年02月12日 73
75 1.24.5
室内硬装
90天 2017年02月14日 2017年05月14日 74
76 1.24.6
室内软装
30天 2017年05月15日 2017年06月13日 75
77 1.24.7
示范区环境工程、BD区间道路
90天 2017年05月30日 2017年08月27日 58,85,74
78 1.24.8
对外开放
30天 2017年08月28日 2017年09月26日 77,76
79 1.25
商业E2段
80天 2016年11月08日 2017年02月23日
80 1.25.1
E2车库
40天 2016年11月08日 2016年12月17日 69
81 1.25.2
E2主体
40天 2016年12月18日 2017年02月23日 80
82 1.26
B区联排25#楼
230天 2016年09月14日 2017年05月29日
83 1.26.1
B25车库
45天 2016年09月14日 2016年10月28日 72
84 1.26.2
B25主体
35天 2016年10月29日 2016年12月02日 83
85 1.26.3
B25建筑封闭、外墙
150天 2016年12月03日 2017年05月29日 84
86 1.27
B区联排19#楼
80天 2016年11月08日 2017年02月23日
87 1.27.1
B19车库
45天 2016年11月08日 2016年12月22日 69
88 1.27.2
B19主体
35天 2016年12月23日 2017年02月23日 87
89 1.28
B区联排21#楼
435天 2016年12月23日 2018年04月24日
90 1.28.1
B21车库
40天 2016年12月23日 2017年02月28日 87
91 1.28.2
B21主体
35天 2017年03月01日 2017年04月04日 90
92 1.28.3
建筑封闭
75天 2017年04月05日 2017年06月18日 91
93 1.28.4
外墙装饰
75天 2017年06月19日 2017年09月01日 92
94 1.28.5
防水、绿化
90天 2017年09月02日 2017年11月30日 51,93
95 1.28.6
验收交房
120天 2017年12月01日 2018年04月24日 94
96 2
C区
345天 2017年03月01日 2018年03月05日
97 2.1
C区场平
60天 2017年03月01日 2017年04月29日
98 2.2
C区桩基
60天 2017年04月30日 2017年06月28日 97
99 2.3
C区联排2#楼
75天 2017年06月29日 2017年09月11日
100 2.3.1
C2车库
45天 2017年06月29日 2017年08月12日 98
101 2.3.2
C2主体
30天 2017年08月13日 2017年09月11日 100
102 2.4
C区联排4#楼
75天 2017年09月12日 2017年11月25日
103 2.4.1
C4车库
45天 2017年09月12日 2017年10月26日 101
104 2.4.2
C4主体
30天 2017年10月27日 2017年11月25日 103
105 2.5
C区联排1#楼
75天 2017年11月26日 2018年03月05日
106 2.5.1
C1车库
45天 2017年11月26日 2018年02月03日 104
107 2.5.2
C1主体
30天 2018年02月04日 2018年03月05日 106
108 2.6
C区联排5#楼
75天 2017年07月19日 2017年10月01日
109 2.6.1
C5车库
45天 2017年07月19日 2017年09月01日 98[FS+20]
110 2.6.2
C5主体
30天 2017年09月02日 2017年10月01日 109
111 2.7
C区联排3#楼
75天 2017年10月02日 2017年12月15日
112 2.7.1
C3车库
45天 2017年10月02日 2017年11月15日 110
113 2.7.2
C3主体
30天 2017年11月16日 2017年12月15日 112
114 2.8
C区联排7#楼
75天 2017年08月08日 2017年10月21日
115 2.8.1
C7车库
45天 2017年08月08日 2017年09月21日 98[FS+40]
116 2.8.2
C7主体
30天 2017年09月22日 2017年10月21日 115
117 2.9
C区联排6#楼
75天 2017年10月22日 2018年01月04日
118 2.9.1
C6车库
45天 2017年10月22日 2017年12月05日 116
119 2.9.2
C6主体
30天 2017年12月06日 2018年01月04日 118
120 3
D区
430天 2016年04月21日 2017年07月22日
121 3.1
D区桩基
70天 2016年04月21日 2016年06月29日
122 3.2
车库施工
120天 2016年06月30日 2016年10月27日 121
123 3.2.1
基础
40天 2016年06月30日 2016年08月08日 121
124 3.2.2
车库负一层
40天 2016年08月09日 2016年09月17日 123
125 3.2.3
0m层结构
40天 2016年09月18日 2016年10月27日 124
126 3.3
LOFT1主体结构
180天 2016年10月28日 2017年05月23日 125
127 3.4
LOFT2主体结构
180天 2016年12月27日 2017年07月22日 125[FS+60]
